Тема
Фундамент из блоков
Туалет — лёгкая каркасная постройка, и фундамент ей нужен простой: 9 бетонных блоков вместо бетонных работ. Никакой опалубки и заливки — расставил блоки по сетке, вывел в один горизонт, и можно ставить обвязку. Вся сложность этапа в одном: все девять блоков должны встать в одну плоскость, иначе постройку поведёт.
Источник
Проект A-frame-russian (Арсений Костарев): VK, TG @arseniy_kostarev. Ниже — пошаговая инструкция по листу A06.
Параметры по проекту (лист A06)

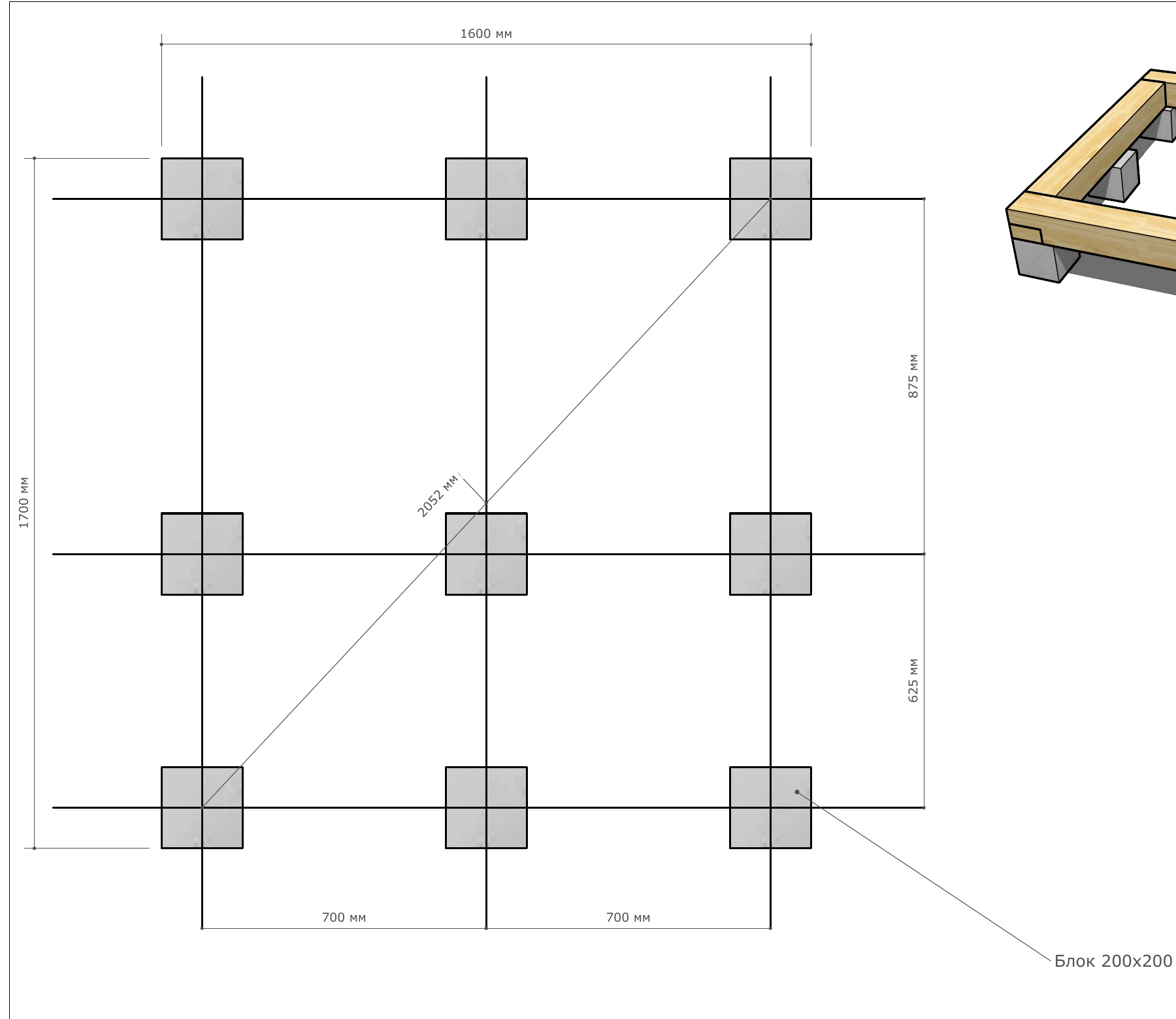

- Опоры: бетонный блок 200×200, 9 штук, сеткой 3×3.
- Габарит по блокам: 1600 × 1700 мм (по краям блоков). Центры блоков образуют сетку 1400 × 1500 мм (шаг 700 + 700 по стороне 1600; 875 + 625 по стороне 1700).
- Контроль: диагональ сетки по центрам блоков (1400×1500) — 2052 мм (проверка прямых углов). Диагональ внешнего габарита 1600×1700 — ≈2334 мм, не путать.
Погодное окно
Столбчатый фундамент нетребователен к сезону, но не ставим блоки на промёрзший или раскисший грунт — основание под блоком должно быть плотным и сухим. Лучшее время — тёплый сухой сезон.
Логика этапа
Постройка стоит на 9 точках. Наша задача — сделать эти точки надёжными и лежащими в одной горизонтальной плоскости. Блок нельзя ставить прямо на дёрн: под каждый готовим утрамбованную подушку, чтобы он не проседал. А верх всех блоков выводим в один уровень — по нему ляжет деревянная обвязка.
Точки невозврата
- Горизонт. Блоки в разных уровнях = перекошенная постройка. Выводим верх всех девяти в одну плоскость.
- Геометрия. Косой прямоугольник уведёт стены. Проверяем равенство диагоналей.
Что уже готово к старту
- Площадка расчищена и выровнена, снят дёрн в пятне застройки.
- Куплены 9 блоков и материал на подушку.
План закупок этапа
| Материал / позиция | Кол-во | Заказать |
|---|---|---|
| Блок бетонный 200×200 | 9 шт | со склада |
| Песок / щебень на подушки под блоки | ~1 м³ | со склада |
| Гидроизоляция (рубероид) под будущий брус обвязки | по числу блоков | со склада |
Живую стоимость не показываем — ценового слоя у объекта пока нет.
Инструмент и руки
Один человек справится; вдвоём быстрее. Нужны: рулетка 5 м и шнурка, лопата, ручная трамбовка, уровень (лучше гидроуровень или нивелир — вывести 9 блоков в один горизонт), правило или ровная рейка.
Как делаем
1. Разметка сетки
Размечаем пятно 1600 × 1700 мм и внутри — сетку центров 9 блоков 3×3: шаг 700 + 700 (сторона 1600) и 875 + 625 (сторона 1700). Крайние центры дают прямоугольник 1400 × 1500 мм.

Если делаешь впервые — как разметить ровный прямоугольник
- Размечай по центрам блоков. Натяни шнурки по осям: 3 линии с шагом 700 (сторона 1600) и 3 линии с шагом 875 и 625 (сторона 1700). Пересечения — центры девяти блоков; крайние центры образуют прямоугольник 1400 × 1500 мм.
- Диагонали. У правильного прямоугольника обе диагонали равны. Измерь обе диагонали сетки центров (1400 × 1500) — они должны совпасть (≈2052 мм). Разошлись — контур косой, поправь. (Если удобнее вести по внешнему габариту 1600×1700 — его диагональ ≈2334 мм.)
- Готово, когда: прямоугольник размечен, диагонали равны, отмечены 9 точек.
2. Подушка под каждый блок
Под каждой точкой снимаем дёрн, подсыпаем песок/щебень и трамбуем — блок должен опираться на плотное основание, а не на мягкий грунт.
Если делаешь впервые — зачем подушка
- Чтобы не проседал. На дёрне или черноземе блок со временем «уедет» вниз неравномерно, и постройку перекосит. Утрамбованная песчано-щебневая подушка распределяет нагрузку.
- Готово, когда: под всеми девятью точками плотная подушка примерно на одном уровне.
3. Выставляем блоки в один горизонт
Ставим блоки и выводим их верх в одну горизонтальную плоскость: за «ноль» берём самый высокий блок, остальные поднимаем подсыпкой/подкладкой до него. Проверяем правилом с уровнем между блоками во всех направлениях.
Если делаешь впервые — как поймать один уровень на 9 точках
- От высшего блока. Найди самый высокий — он задаёт уровень; остальные подгоняешь к нему (проще поднять, чем закапывать).
- Чем мерить. Гидроуровень или лазерный/оптический нивелир переносит отметку на все блоки. Нет прибора — длинное ровное правило + пузырьковый уровень между соседними блоками, по кругу и по диагонали.
- Гидроизоляция. На каждый блок под будущий брус кладём кусок рубероида — отсечка влаги от дерева.
- Готово, когда: верх всех девяти блоков в одном горизонте, на блоках лежит гидроизоляция.
Частые ошибки
- Блоки в разных уровнях — перекос всей постройки. Выводим верх в одну плоскость по нивелиру.
- Блок на дёрн/чернозём без подушки — проседает, уводит угол. Только на утрамбованную подушку.
- Косой прямоугольник — не сверили диагонали. Диагонали сетки центров (1400×1500) равны ≈2052 мм до установки блоков.
- Дерево прямо на бетон — тянет влагу, гниёт. Под брус — рубероид.
Контроль и приёмка
Контроль и приёмка фундамента0 из 5
Оставляем для следующего этапа
- 9 блоков в одном горизонте с гидроизоляцией — готовое основание под нижнюю обвязку.
Что дальше
На блоки кладём нижнюю обвязку и собираем пол из бруса и доски.
Все чертежи и авторство — на странице проекта.
