Тема
Крыша и водосток
Крыша закрывает постройку от дождя — после неё туалет можно считать почти готовым. Она односкатная и простая: стропила, по ним вагонка, поверх плёнка и кровельный лист, а по краю — водосток. Пирог здесь нарочно упрощённый (постройка временная), и автор прямо разрешает делать его иначе — но мы разберём вариант из проекта.
Источник
Проект A-frame-russian (Арсений Костарев): VK. Ниже — пошаговая инструкция по листам A15–A20.
Параметры по проекту (листы A15–A20)
- Стропила: доска 150×50 (элемент П7, длина 1672 мм, 4 шт), уклон ската ~6°.

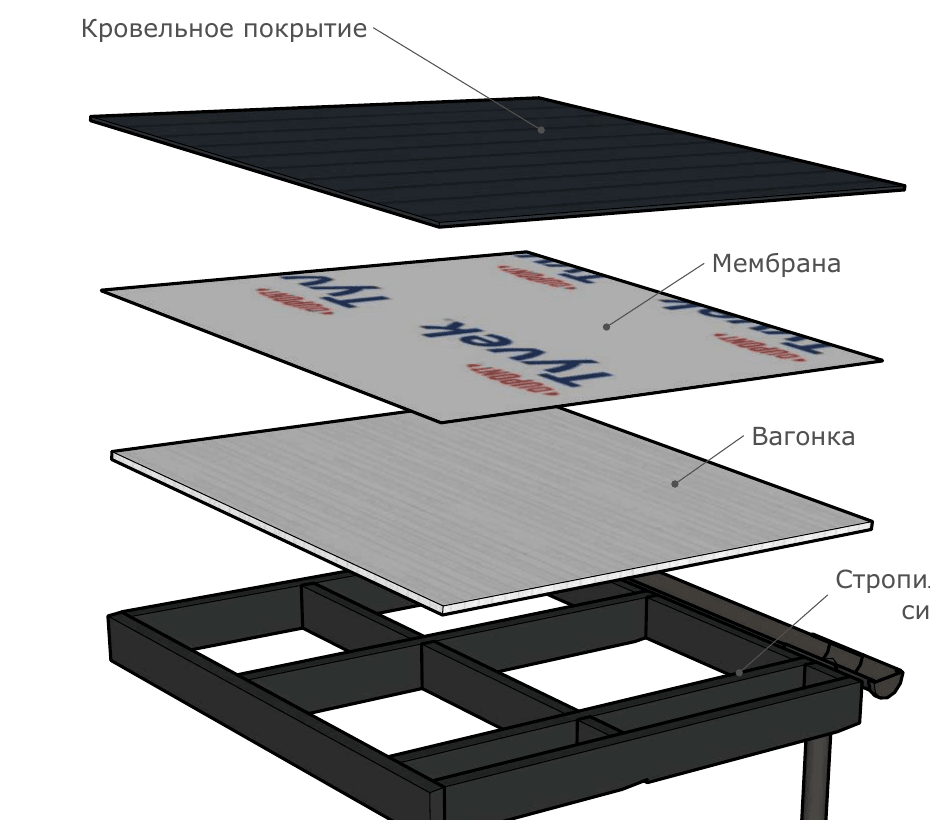

- Пирог сверху вниз: кровельное покрытие → ветро-влагозащита (ВВЗ, мембрана Tyvek) → вагонка (она же потолок и основание кровли) → стропильная система. Без вентзазора — вариация, как в СП 31-105.

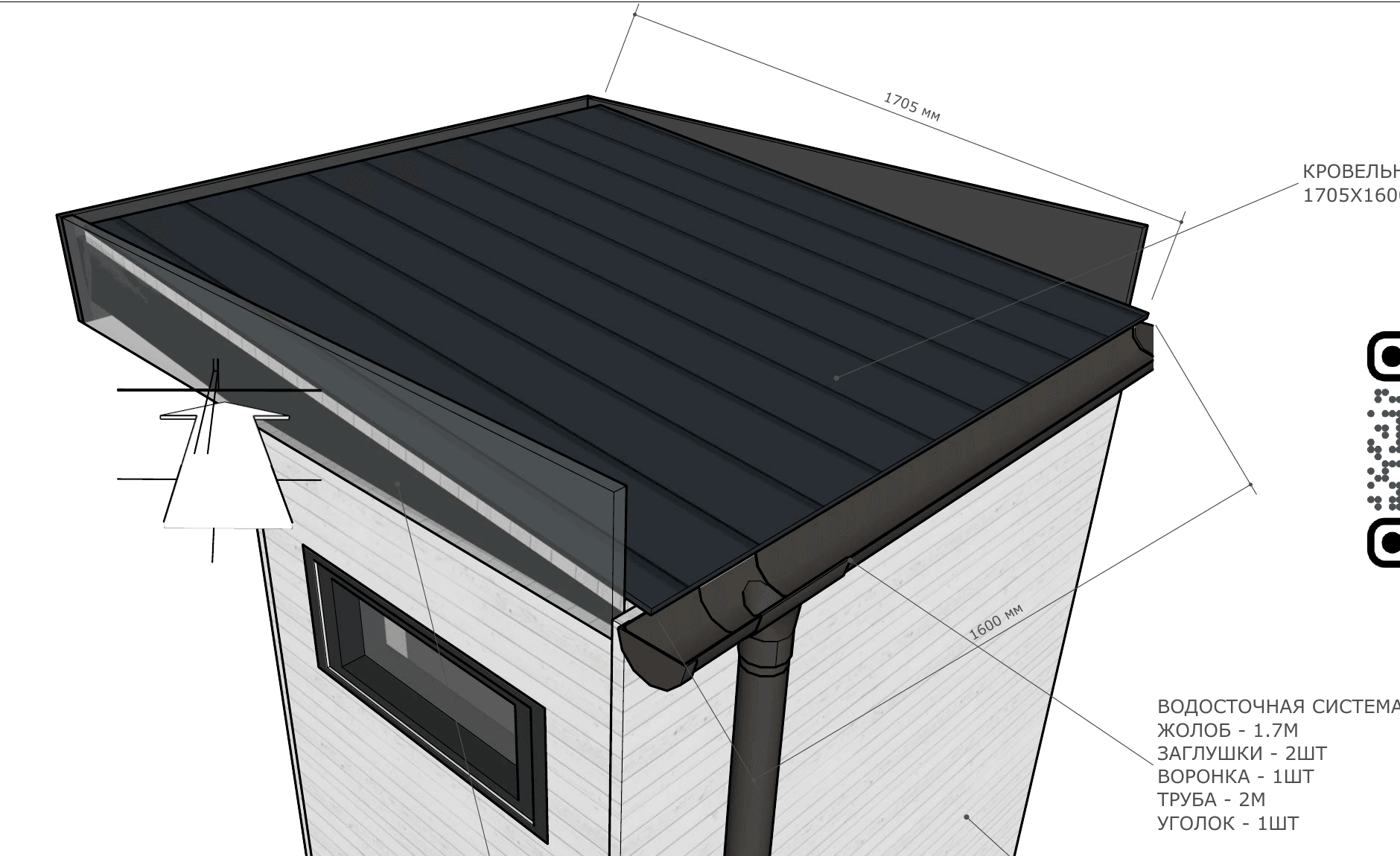

- Кровельное покрытие: 1705 × 1600 мм.
- Водосток: жёлоб 1,7 м, воронка 1, труба 2 м, заглушки 2, уголок 1.
Погодное окно
Крышу монтируем в сухую безветренную погоду — работа на высоте, мокрый скат скользкий, мембрану и лист парусит ветром. Мембрану под открытым солнцем надолго не оставляем.
Логика этапа
Кладём стропила по верху стен, зашиваем их вагонкой — одним слоем (снизу это потолок, сверху — сплошное основание под кровлю), раскатываем ветро-влагозащиту, укладываем кровельный лист и вешаем водосток. Всё — от свеса к коньку и с уклоном, чтобы вода уходила в жёлоб.

Точки невозврата
- Уклон и плоскость ската. Стропила — в одной плоскости с уклоном к водостоку; «пропеллер» даст лужи и волну кровли.
- Нахлёст мембраны. Полотна снизу вверх внахлёст — иначе под кровлю затечёт.
- Высота. Работа на крыше — со страховкой; в одиночку по скату не ходят.
Что уже готово к старту
- Коробка из стен с укосинами (этап 03), верх стен готов принять стропила.
- Заказаны доска на стропила, вагонка, мембрана, кровельный лист и комплект водостока.
План закупок этапа
| Материал / позиция | Кол-во (по проекту) | Заказать |
|---|---|---|
| Доска 150×50 (стропила П7) | 4 шт × 1672 | со склада |
| Вагонка (потолок + основание кровли) | по площади ската | со склада |
| Мембрана ветро-влагозащитная (Tyvek/ВВЗ) | на скат + нахлёсты | со склада |
| Кровельное покрытие | лист ~1705×1600 | под заказ |
| Водосток: жёлоб 1,7 м, воронка, труба 2 м, заглушки 2, уголок | комплект | со склада |
Живую стоимость не показываем — ценового слоя у объекта пока нет.
Инструмент и руки
Вдвоём, со страховкой и стремянкой/лесами. Нужны: пила (углы стропил), шуруповёрт, степлер для мембраны, нож, уровень и шнур для плоскости ската, ножницы по металлу (кровля/водосток).
Как делаем
1. Стропила
По верху стен кладём стропила из доски 150×50 (элемент П7) с проектным уклоном 6°, опирая на стены и выставляя в одну плоскость.
Если делаешь впервые — стропила и плоскость ската
- Уклон. Скат идёт под небольшим углом (6°) к стороне водостока — по нему вода стекает в жёлоб.
- Плоскость. Первое и последнее стропило выставь по уровню, между ними натяни шнур — остальные строго по шнуру, чтобы скат был плоским.
- Готово, когда: стропила закреплены, скат в одной плоскости с уклоном к водостоку.
2. Вагонка, мембрана, кровельный лист
Зашиваем стропила вагонкой (снизу — потолок, сверху — основание под кровлю), поверх раскатываем ветро-влагозащиту внахлёст, затем укладываем кровельный лист 1705×1600.
Если делаешь впервые — порядок слоёв
- Вагонка. По проекту она и отделка потолка, и сплошное основание для кровли — экономно и просто.
- Мембрана — снизу вверх, внахлёст. Полотна кладут от свеса к коньку с нахлёстом верхнего на нижнее; правильной стороной (по маркировке). В этом проекте без вентзазора — так задумано (вариация, автор ссылается на СП 31-105); хочешь надёжнее — можешь сделать вентзазор через контробрешётку.
- Кровельный лист. Укладывают с уклоном и небольшим свесом над жёлобом; крепят по инструкции материала.
- Готово, когда: вагонка зашита, мембрана внахлёст правильной стороной, кровельный лист уложен со свесом к водостоку.
3. Водосток
По нижнему краю ставим жёлоб (1,7 м) с уклоном к воронке, от неё — трубу (2 м) вниз; торцы жёлоба закрываем заглушками.

Если делаешь впервые — водосток
- Уклон жёлоба. Жёлоб вешают с небольшим уклоном к воронке, чтобы вода не застаивалась, а уходила в трубу.
- Свес кровли над жёлобом. Край кровли должен нависать над жёлобом, чтобы вода капала в него, а не за него.
- Готово, когда: жёлоб с уклоном к воронке, труба выводит воду вниз (от постройки), заглушки на торцах, кровля свисает в жёлоб.
Частые ошибки
- «Пропеллер» ската — стропила не по шнуру. Лужи и волна. Выставляем плоскость по шнуру.
- Мембрана без нахлёста / не той стороной — затекает. Снизу вверх, внахлёст, по маркировке.
- Нет уклона жёлоба / кровля не свисает в жёлоб — вода льётся по стене. Уклон к воронке, свес над жёлобом.
- Работа без страховки — падение с высоты. Страховка и устойчивая опора.
Контроль и приёмка
Контроль и приёмка крыши0 из 6
Оставляем для следующего этапа
- Постройка под крышей — сухой контур; можно спокойно обшивать и оснащать.
Что дальше
Осталась обшивка и оснащение: вагонка фасада, дверь, окно и удобства.
Все чертежи и авторство — на странице проекта.
