Тема
Стены — несущий газобетон D500 и перемычки
Когда фундамент набрал прочность, поднимаем несущую коробку из газобетона. Наружная стена по проекту — многослойная, 430 мм: несущий газобетон, утеплитель, воздушный зазор и облицовочный кирпич. На этом этапе кладём только несущий газобетонный слой и ставим перемычки над проёмами. Утепление и облицовку кирпичом сделаем позже, после кровли — иначе облицовка мокнет под открытым небом.
Проект: ИП Колюк А.В. (г. Белая Калитва). Числа — из проекта (facts.json), не выдуманы.
Параметры по проекту (лист 01 «Общие данные», лист 11 «Перемычки»)
- Несущий слой: газобетонные блоки D500, 625×200×250 мм (ГОСТ 31360-2007), толщина несущего слоя 250 мм. Проект предписывает кладку на растворе марки М50 (лист 01). Современная практика для газобетона — клей тонким швом; о выборе — ниже.
- Весь пирог наружной стены — 430 мм: газобетон 250 + пенополистирол 50 + воздушный зазор 10 + облицовочный кирпич 120. Слои 2–4 — этап облицовки, не сейчас.
- Перемычки над проёмами — сборные ж/б, серия 1.038.1-1 в1 (позиции ПР1–ПР8): 3ПБ25-8 (15 шт), 5ПБ25-37 (2), 2ПБ13-1 (15), 2ПБ10-1 (6), 2ПБ19-3 (1). Плюс стальной уголок L125×8 и брус 50×140 в составе перемычки над облицовкой. Позиции ПР7/ПР8 (сечение 120 мм) — над внутренними кирпичными перегородками.
- Вентканалы — в кладке по развёртке (лист 08, разрез 2-2).
Погодное окно
Погодное окно
Клей для газобетона — «мокрый» процесс. Кладку ведут при плюсовой температуре (обычно +5 °C и выше; для зимнего клея — по инструкции производителя). В дождь верх кладки укрывают: намокший газобетон долго сохнет, а мокрый клей теряет прочность. Открытый газобетон на зиму без кровли обязательно накрывают — он впитывает воду.
Логика этапа: сначала коробка, облицовка потом
Газобетон — тёплый, лёгкий и режется ножовкой, поэтому новичку он прощает многое. Но у него правило: несущую коробку поднимают под кровлю, а облицовочный кирпич навешивают позже. Причина простая — пока нет крыши, открытая кирпичная облицовка и утеплитель мокнут и портятся. Поэтому порядок: газобетон + перемычки → перекрытие → кровля → и только потом утепление и кирпич (этап облицовки).
Второе правило — ровный первый ряд. Его кладут на раствор по гидроизоляции и выводят в идеальный горизонт: каждый следующий ряд копирует первый, а перекос первого ряда уедет до самой крыши.
Точка невозврата — первый ряд и проёмы
Кривой первый ряд не спрятать: он тянет за собой всю стену. А проёмы окон и дверей задаются кладкой — переделать проём в готовой стене трудно. Сверяй размеры проёмов с планом (лист 06) до того, как выложил ряд.
Что уже готово к старту (вход в этап)
- Фундамент набрал прочность, верх лент выведен в горизонт.
- По верху фундамента сделана отсечная гидроизоляция — на неё ляжет первый ряд.
- Оси на обноске сохранены — по ним размечаем стены.
- Газобетон, клей и перемычки заказаны заранее (см. закупки этапа «Фундамент»).
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Газобетон D500 625×200×250 | по площади несущих стен | под заказ, 1–2 недели в сезон | заранее, ещё на этапе фундамента |
| Клей для газобетона | по расходу производителя | со склада / под заказ | за 3–7 дней |
| Перемычки серия 1.038.1-1 (3ПБ25-8, 5ПБ25-37, 2ПБ13-1, 2ПБ10-1, 2ПБ19-3) | по ведомости (лист 11) | под заказ, 1–2 недели | за 1–2 недели |
| Арматура для армирования рядов (в штробы) | по технологии кладки | со склада, 1–3 дня | за 3 дня |
| Раствор на первый ряд, инструмент кладки | — | со склада | за 3 дня |
Заказать заранее — для следующих этапов «Перекрытие» и «Кровля»
| Позиция | Цикл поставки | Почему заказываем уже сейчас |
|---|---|---|
| Пиломатериал кровли: стропила 50×150, мауэрлат 100×100, брус на фермы | под заказ, 1–2 недели | Пока идёт кладка — сушим и готовим пиломатериал, чтобы сразу ставить кровлю. |
| Металл ферм (швеллер 2×№10, 2×№16), профлист С-21 | под заказ, 2–4 недели | Длинный цикл; фермы Ф-1/Ф-2 варят заранее. |
| Утеплитель кровли URSA 150 мм | под заказ | Объёмный заказ — берём заранее. |
Что понадобится: инструмент и руки
- Инструмент: кельма-ковш или каретка для клея, зубчатый шпатель, тёрка/рубанок по газобетону, ножовка с крупным зубом, штроборез (или болгарка) для арматуры, резиновая киянка, уровень, шнур-причалка, нивелир.
- Сколько человек: кладку удобно вести вдвоём — один режет и подаёт, другой кладёт. Тяжёлые перемычки (5ПБ25-37 — ~338 кг/шт) вручную не поднять: нужен кран или манипулятор.
- Что сам, что спецу: газобетон новичок кладёт сам — материал ровный и лёгкий. Установку тяжёлых ж/б перемычек (338 кг) отдай технике/бригаде. Первый ряд, если нет опыта с нивелиром, стоит выставить вместе с опытным каменщиком.
Подготовка перед работой
Очисти верх фундамента, проверь горизонт по нивелиру (найди высшую точку — от неё начнёшь первый ряд). Разметь на гидроизоляции линии наружных и внутренних стен по плану (лист 06). Занеси поддоны с газобетоном ближе к стенам, замешай раствор на первый ряд.
Как делаем
1. Первый ряд — на раствор, по уровню, от высшего угла
Первый ряд газобетона кладут на цементно-песчаный раствор (не на клей): раствором выравнивают неизбежные неровности фундамента и выводят ряд в идеальный горизонт.
Найди нивелиром высший угол фундамента — от него начинай, чтобы в остальных углах раствор только добавлять, а не срезать блок.
Уложи угловые блоки, между ними натяни шнур-причалку и клади ряд по шнуру.
Каждый блок проверяй уровнем в двух направлениях, осаживай киянкой. Неровности сразу подшлифуй тёркой.
Если делаешь впервые
Шнур-причалка — это натянутая нить между углами: по ней видно линию ряда, и каждый блок ставишь заподлицо с ней. Раствор под первый ряд кладут «на горку» и осаживают блок до уровня. Высший угол ищут нивелиром: если начать с низкого, в высоком углу блок придётся стёсывать. Как выбрать раствор и работать уровнем — в справочнике по ленточному фундаменту и материалам кладки.
Готово, когда: первый ряд замкнут, выверен в горизонт по всему периметру.
2. Кладка рядов с перевязкой
Проект предписывает кладку на растворе марки М50 (лист 01). На практике газобетон сегодня чаще кладут на клей тонким швом (2–3 мм): тонкий шов убирает мостики холода, которые дают толстые растворные швы. Оба варианта рабочие — решаешь ты; ниже описан порядок, общий для обоих (при клее слой тоньше и наносится зубчатым шпателем).
- Наноси раствор/клей на ряд и на торец блока (клей — зубчатым шпателем тонким слоем).
- Веди кладку с перевязкой — вертикальные швы соседних рядов смещай не менее чем на 100–150 мм (иначе стена «расслаивается» по шву).
- Каждые несколько рядов проверяй вертикаль и горизонт; наплывы снимай.
Готово, когда: ряды ровные, швы аккуратные, перевязка выдержана.
3. Армирование рядов
Чтобы газобетон не трещал от усадки и нагрузок, отдельные ряды армируют: первый ряд, ряд под оконными проёмами и опорные ряды — в них штробят пазы и закладывают арматуру на клей.
Приспособление
Две параллельные штробы под арматуру нарежь ручным штроборезом за один проход по направляющей рейке — пазы получаются на равном расстоянии от краёв, арматура ложится ровно и утапливается в клей.
Точная раскладка армирования — общая практика для газобетона (СП 15.13330 «Каменные и армокаменные конструкции»); в исходном проекте отдельной схемы армирования рядов нет, поэтому ведём по технологии производителя блоков. Подробнее — в справочнике.
Готово, когда: усилены первый, подоконный и опорные ряды.
4. Перемычки над проёмами

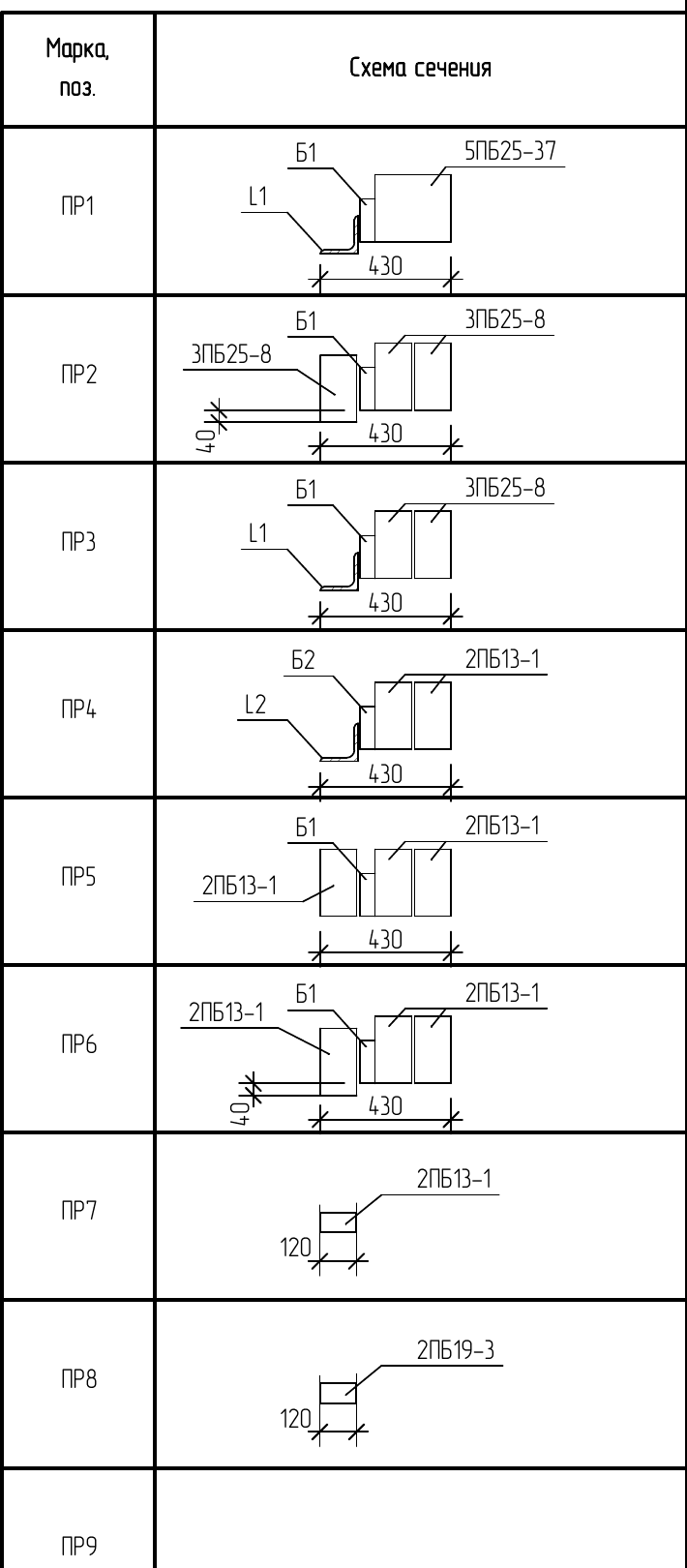

Над каждым окном и дверью ставится перемычка — балка, которая держит кладку над проёмом. В проекте они сборные железобетонные, серии 1.038.1-1, по ведомости листа 11.

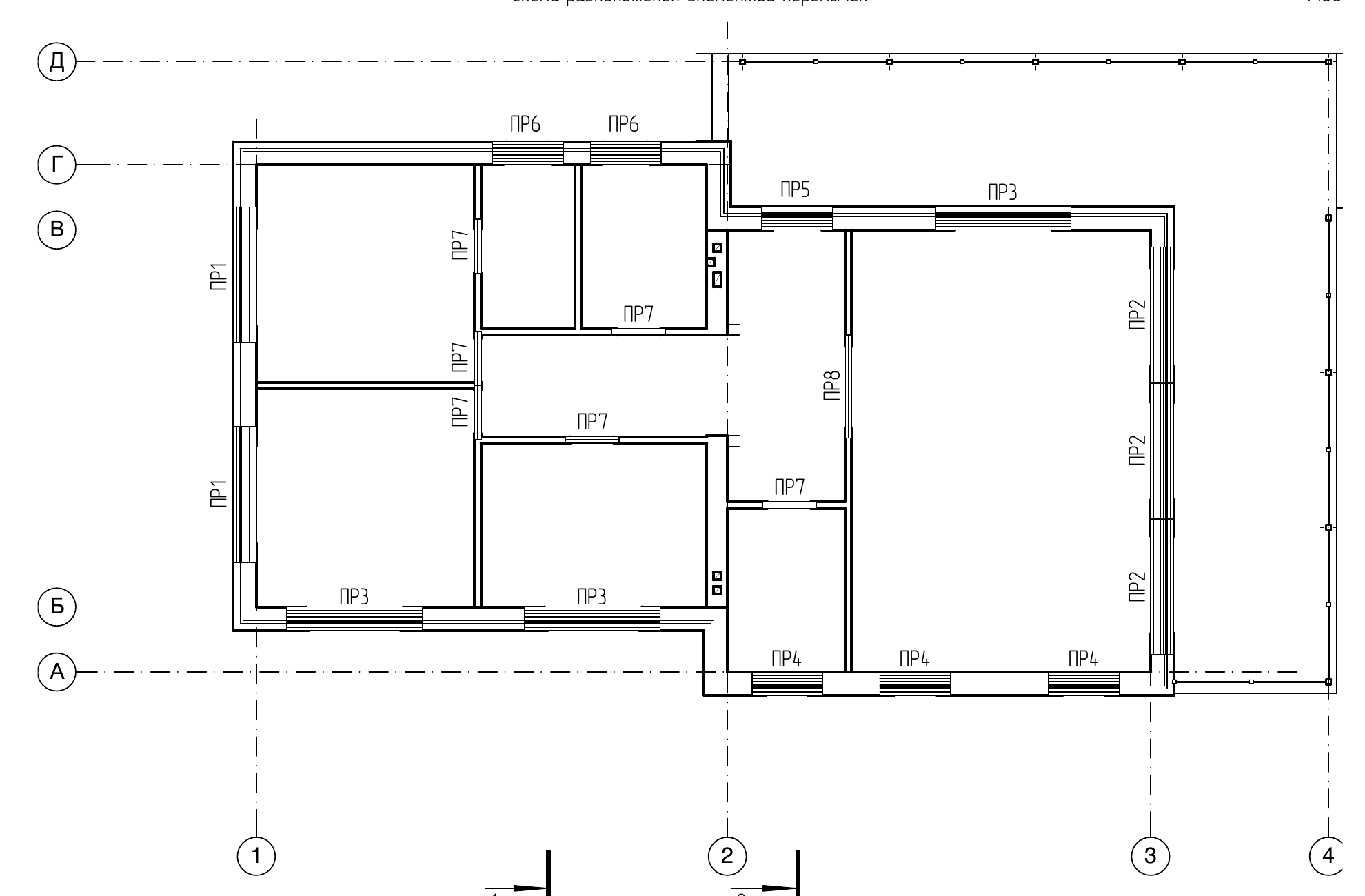

- Определи по схеме расположения (лист 11) марку перемычки над каждым проёмом (ПР1…ПР8).
- Уложи перемычку на кладку с опиранием на стену не менее нормативного (для брусковых ж/б — обычно ≥120–250 мм на сторону, по серии). Клади на раствор, по уровню.
- Тяжёлые перемычки поднимай техникой: 5ПБ25-37 весит ~338 кг, 3ПБ25-8 — ~162 кг. Вручную такое не поднять — кран или манипулятор, не надрывайся и не рискуй.

Если делаешь впервые
Перемычка ПР — это набор из нескольких элементов на всю толщину стены 430 мм: ж/б брусковые перемычки (3ПБ, 5ПБ) держат несущий газобетон, стальной уголок L125×8 — облицовочный кирпич (его навесят на этапе облицовки), брус 50×140 — в составе узла. Сейчас ставим ж/б часть над несущим слоем; уголок под кирпич пойдёт вместе с облицовкой.
Готово, когда: над всеми проёмами стоят перемычки нужных марок с достаточным опиранием.
5. Вентканалы
В стенах котельной и санузла кладкой формируют вентиляционные каналы по развёртке (лист 08, разрез 2-2). Их выкладывают вместе со стеной — потом не встроить.
Готово, когда: вентканалы выложены на всю высоту по развёртке.
Частые ошибки
- Кривой первый ряд — уводит всю стену. Выводи в горизонт по нивелиру, не спеши.
- Толстый шов клея — мостик холода и перекос. Клей — тонким слоем, 2–3 мм.
- Нет перевязки швов — стена трескается по вертикали. Смещай швы на 100–150 мм.
- Забыли вентканал / штробу под арматуру — в готовой стене не сделать. Сверяйся с листами 08 и планом.
- Мало опирания перемычки — трещина над проёмом. Соблюдай опирание по серии.
Контроль и приёмка
Контроль и приёмка стен0 из 7
Оставляем для следующего этапа
- Верх несущих стен — на него ляжет мауэрлат кровли (крепится анкерами 10×150) и опоры перекрытия.
- Воздушный зазор и место под облицовку — снаружи несущего слоя; утепление и кирпич навесим после кровли.
- Проёмы готовы под замер окон (замер — по факту готовой коробки).
Что дальше
Коробка стоит. Следующий этап — Перекрытие: по схеме расположения элементов перекрытия (лист 12) устраиваем перекрытие, затем поднимаемся на кровлю — фермы Ф-1/Ф-2, стропила и профлист.
