Окна — замер, заказ и установка
Дом под крышей и с облицовкой — пора ставить окна и закрывать тёплый контур. Окна на заказ едут 2–4 недели, поэтому замер делаем по факту готовой коробки, а не по проекту: реальный проём всегда чуть отличается от чертежа.
Проект: ИП Колюк А.В. (г. Белая Калитва). Числа — из проекта (facts.json).

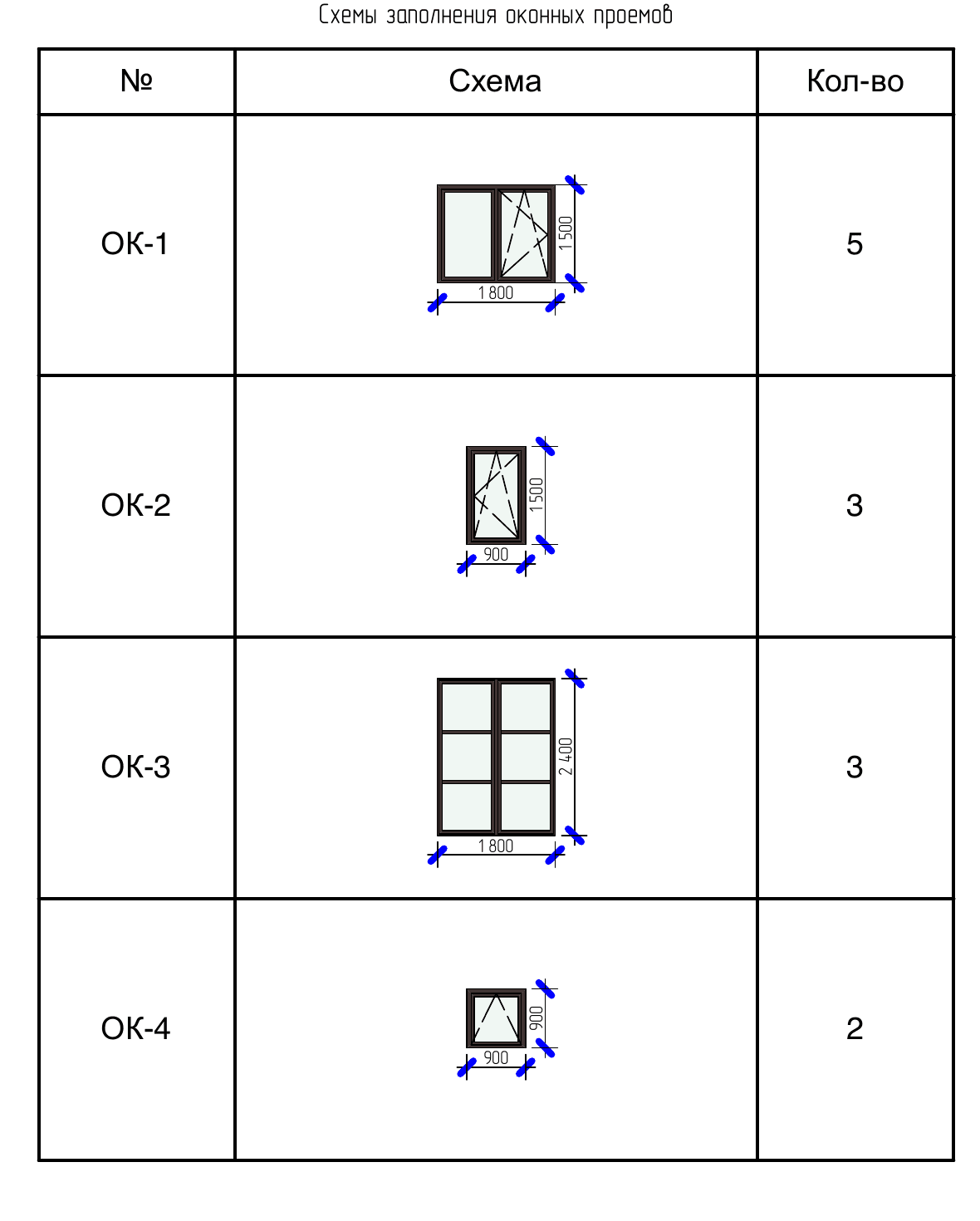

Параметры по проекту (лист 02 «Схемы заполнения оконных проёмов»)
- ОК-1 — 1800×1500 мм, двухстворчатое (левая створка глухая, правая поворотно-откидная), 5 шт.
- ОК-2 — 900×1500 мм, 3 шт.
- ОК-3 — 1800×2400 мм (большое, с раскладкой), 3 шт.
- ОК-4 — 900×900 мм, 2 шт.

Погодное окно
Монтаж окон — в тёплый контур; монтажная пена и герметики имеют минимальную температуру нанесения (обычно от +5 °C, для зимней пены — по инструкции). Проём защищают от косого дождя до установки отливов.
Логика этапа: замер по факту, монтаж по узлу
Размеры из проекта (ОК-1…ОК-4) нужны, чтобы посчитать и заказать окна и понять раскладку. Но точный размер под заказ снимают с готового проёма: учитывают монтажный зазор, четверть, отклонения кладки. Ставят окно по монтажному узлу — на опорные колодки, с крепежом в стену, с паро-/гидроизоляцией шва.
Точка невозврата — монтажный шов
Монтажную пену нельзя оставлять открытой: от солнца и влаги она разрушается. Шов закрывают трёхслойно: снаружи — паропроницаемая водоотводящая лента ПСУЛ, изнутри — пароизоляционная лента (или герметик). Кривой по уровню блок потом «не открывается» — выставляй по уровню и колодкам.
Что уже готово к старту (вход)
- Проёмы выведены в кладке (этап стен), над ними стоят перемычки.
- Дом под крышей и с облицовкой — проёмы в финальном виде.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Окна ПВХ ОК-1 (×5), ОК-2 (×3), ОК-3 (×3), ОК-4 (×2) | 13 окон | под заказ, 2–4 недели (замер по факту) | замер сразу по готовой коробке |
| Монтажный крепёж, пена, ленты ПСУЛ, отливы, подоконники | по числу окон | со склада | за 3 дня |
Что понадобится: инструмент и руки
- Инструмент: уровень, перфоратор, монтажные клинья/колодки, пистолет для пены, нож.
- Что сам, что спецу: установку одному тяжело (ОК-3 1800×2400 — большое и тяжёлое), удобнее вдвоём. Аккуратный монтажный шов по ГОСТ — важен для тепла; при сомнении зови монтажников поставщика.
Как делаем
- Замерь проёмы по факту, передай размеры на изготовление (учти монтажные зазоры и четверть).
- Установи раму на опорные колодки, выставь по уровню и вертикали, закрепи в стену анкерами/пластинами.
- Запень шов, после схватывания закрой снаружи гидро-, изнутри пароизоляцией.
- Смонтируй отливы снаружи и подоконники внутри; навесь створки, отрегулируй.
Готово, когда: окна открываются/закрываются без заеданий, шов закрыт с двух сторон, отливы и подоконники на месте.
Частые ошибки
- Открытая монтажная пена — разрушается, шов течёт и продувает. Закрывай лентами.
- Блок не по уровню — створки не держат положение. Выставляй по уровню и колодкам.
- Нет отлива — вода затекает под окно. Ставь отливы с уклоном.
Контроль и приёмка
Контроль и приёмка окон0 из 5
Оставляем для следующего этапа
- Тёплый контур закрыт — можно вести мокрые внутренние работы (полы) в любую погоду.
Что дальше
Окна стоят, контур тёплый. Следующий этап — Полы: стяжка по бетонной подготовке и чистовое покрытие (плитка/ламинат по экспликации).
