Тема
Кровля — стропила, утепление и профлист
По готовым фермам собираем крышу: стропила, пирог утепления и кровельное покрытие. Задача этапа — закрыть дом от воды и холода и вывести свесы с водостоком. После кровли можно спокойно делать облицовку, окна и мокрые работы внутри — дождь уже не мешает.
Проект: ИП Колюк А.В. (г. Белая Калитва). Числа — из проекта (facts.json).
Параметры по проекту (разрез 1-1 и узлы — лист 07; спецификация и план кровли — лист 13)

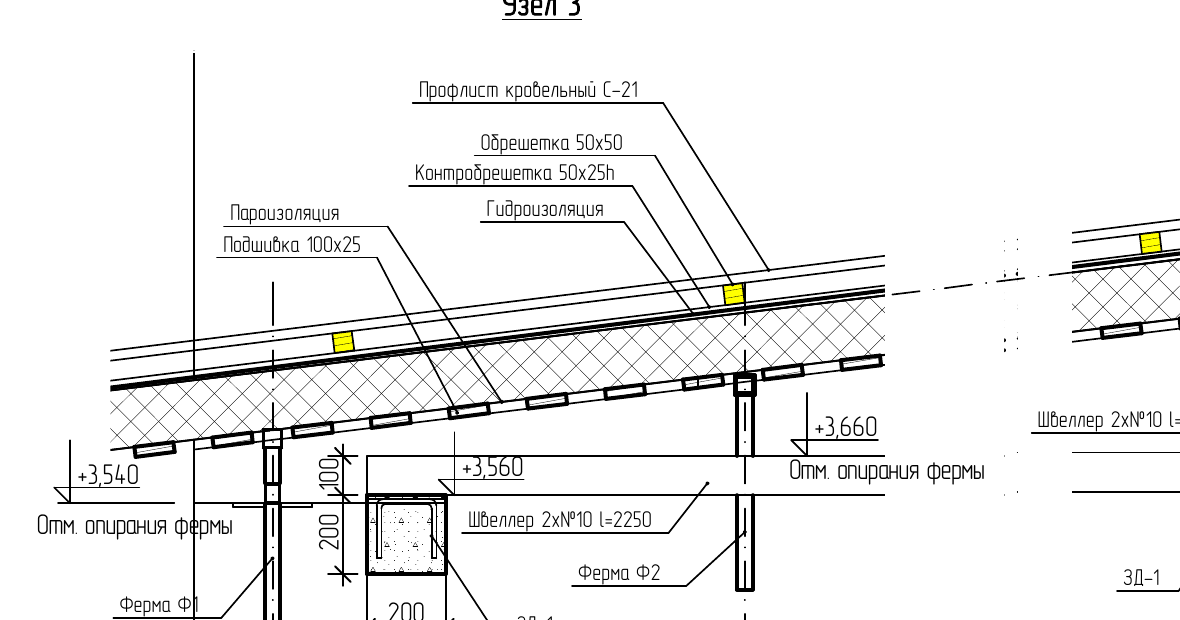

- Пирог кровли (сверху вниз, по узлу 3): профлист С-21 → обрешётка 50×50h (шаг 1 м) → контробрешётка 50×25h (даёт вентзазор) → гидроизоляция → стропила 50×150h с утеплителем URSA 150 мм между ними → пароизоляция → подшивка 100×25h (шаг 100 мм) → фермы.
- Покрытие: основной скат — профлист С-21; на скате по оси Б (узел 5) проект указывает металлочерепицу. Это расхождение в проекте — уточни у автора, какое покрытие принять на весь дом.
- Навес: профлист С-21 по прогонам 80×3,5 на швеллере 2×№16.
- Мауэрлат 100×100, стропильная нога 50×150 (шаг в основном ~1000–1075 мм, крайние ~760–825 мм), прогон 50×150, подкос 25×150, лобовая доска 25×150. Спецификация стропил (лист 13) — 3,68 м³ пиломатериала, включая мауэрлаты (~1,04 м³); собственно стропильные ноги — ~2,64 м³.
- Есть вентиляционный дефлектор (план кровли).
Погодное окно
Кровля — высотные работы, поэтому без дождя и сильного ветра: мокрый профлист и стропила скользкие, лист «парусит». Утеплитель и пароизоляцию монтируют в сухую погоду — намокший утеплитель теряет свойства. Крышу стремимся закрыть до осенних дождей и морозов.
Логика этапа: сверху сухо, снизу тепло
Крыша работает двумя слоями. Сверху — водяной барьер: гидроизоляция и профлист отводят дождь; между ними и утеплителем контробрешётка держит вентзазор, чтобы конденсат выветривался. Снизу — тепловой барьер: утеплитель URSA 150 в плоскости стропил, а пароизоляция со стороны помещения не пускает в него влажный воздух из дома. Перепутаешь местами паро- и гидроизоляцию — утеплитель намокнет и перестанет греть.
Точка невозврата — порядок слоёв пирога
Пароизоляция — снизу (тёплая сторона, к помещению), гидроизоляция — сверху (холодная, под профлист). Между гидроизоляцией и профлистом — вентзазор от контробрешётки. Слои местами не менять: мокрый утеплитель не сушится и гниёт обрешётка.
Что уже готово к старту (вход)
- Фермы Ф-1/Ф-2 стоят по шагу и раскреплены (этап 05), верхний пояс готов принять стропила.
- Пиломатериал (стропила, прогоны, обрешётка), утеплитель URSA, профлист С-21 — на площадке.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Стропила 50×150, прогон 50×150, подкос 25×150, обрешётка 50×50, контробрешётка 50×25, лобовая доска 25×150 | по спецификации (3,68 м³) | со склада / под заказ | за неделю |
| Утеплитель URSA 150 мм | по площади кровли | под заказ | за неделю |
| Пароизоляция, гидроизоляция (мембраны) | по площади + нахлёсты | со склада | за 3 дня |
| Профлист С-21, саморцы кровельные, планки | по площади + свесы | под заказ, 1–2 недели | за 1–2 недели |
| Водосток (желоба, трубы), вентдефлектор | по плану кровли | со склада / под заказ | за неделю |
Заказать заранее — для этапа «Окна»
| Позиция | Цикл поставки | Почему сейчас |
|---|---|---|
| Окна ПВХ ОК-1…ОК-4 | под заказ, 2–4 недели | Замер по готовой коробке уже возможен; пока кроем крышу — окна изготовят. |
Что понадобится: инструмент и руки
- Инструмент: пила, шуруповёрт, степлер для мембран, нож, кровельные саморцы, страховочная система, леса/подмости.
- Что сам, что спецу: новичок под присмотром может пришивать обрешётку и мембраны. Работа на высоте и монтаж профлиста на скате — с опытным кровельщиком и обязательной страховкой. Не лезь на мокрый скат.
Как делаем

1. Стропила по фермам
- Уложи и закрепи стропильные ноги 50×150 по верхнему поясу ферм с шагом по схеме (~1000–1075 мм), выставь свесы.
- Поставь прогон 50×150 и подкосы 25×150 по проекту.
Готово, когда: стропильная система собрана, плоскость ската ровная.
2. Пароизоляция и утеплитель
- Со стороны помещения натяни пароизоляцию внахлёст, проклей стыки.
- Уложи утеплитель URSA 150 мм между стропилами враспор, без щелей.
Приспособление
Режь минвату на 10–15 мм шире шага стропил — она встанет враспор и не оставит щелей-мостиков холода. Ширину замеряй по факту (шаг стропил «гуляет»), а не по номиналу.
Готово, когда: утеплитель заполнил плоскость без щелей, пароизоляция цела.
3. Гидроизоляция, контробрешётка и обрешётка
- Поверх стропил/утеплителя раскатай гидроизоляцию (сверху вниз, внахлёст).
- Прибей контробрешётку 50×25 по стропилам — она создаёт вентзазор.
- По контробрешётке — обрешётку/прогоны 50×50 с шагом 1 м под профлист.
Готово, когда: есть сплошной вентзазор, обрешётка по шагу профлиста.
4. Профлист С-21, свесы и водосток
- Крепи листы С-21 кровельными саморцами в волну, снизу вверх, с нахлёстом.
- Смонтируй лобовую доску 25×150, карнизные/фронтонные планки, водосток и вентдефлектор по плану кровли.
- На навесе — профлист по прогонам 80×3,5 на швеллере 2×№16.
Готово, когда: покрытие сплошное, свесы и водосток на месте, протечек нет.
Частые ошибки
- Перепутаны паро- и гидроизоляция — утеплитель мокнет. Пар — снизу, гидро — сверху.
- Нет вентзазора (забыли контробрешётку) — конденсат под профлистом, гниёт дерево.
- Мостики холода в утеплителе (щели) — промерзание и конденсат. Режь враспор.
- Работа на мокром скате без страховки — травмы. Только сухо и со страховкой.
Контроль и приёмка
Контроль и приёмка кровли0 из 7
Оставляем для следующего этапа
- Дом под крышей — можно вести облицовку, окна и мокрые работы без оглядки на дождь.
- Свесы и подшивка готовят фасад к отделке.
Что дальше
Дом закрыт. Дальше — Утепление и облицовка кирпичом наружных стен (пенополистирол + воздушный зазор + облицовочный кирпич), затем окна, полы и фасад.
