Тема
Полы — стяжка и чистовое покрытие
Тёплый контур закрыт — делаем полы по грунту. В доме два типа покрытия: плитка в прихожей, котельной и санузле и ламинат в спальнях, гостиной и гардеробе. Под ними — одинаковая основа: бетонная подготовка и выравнивающая стяжка.
Проект: ИП Колюк А.В. (г. Белая Калитва). Числа — из проекта (facts.json).

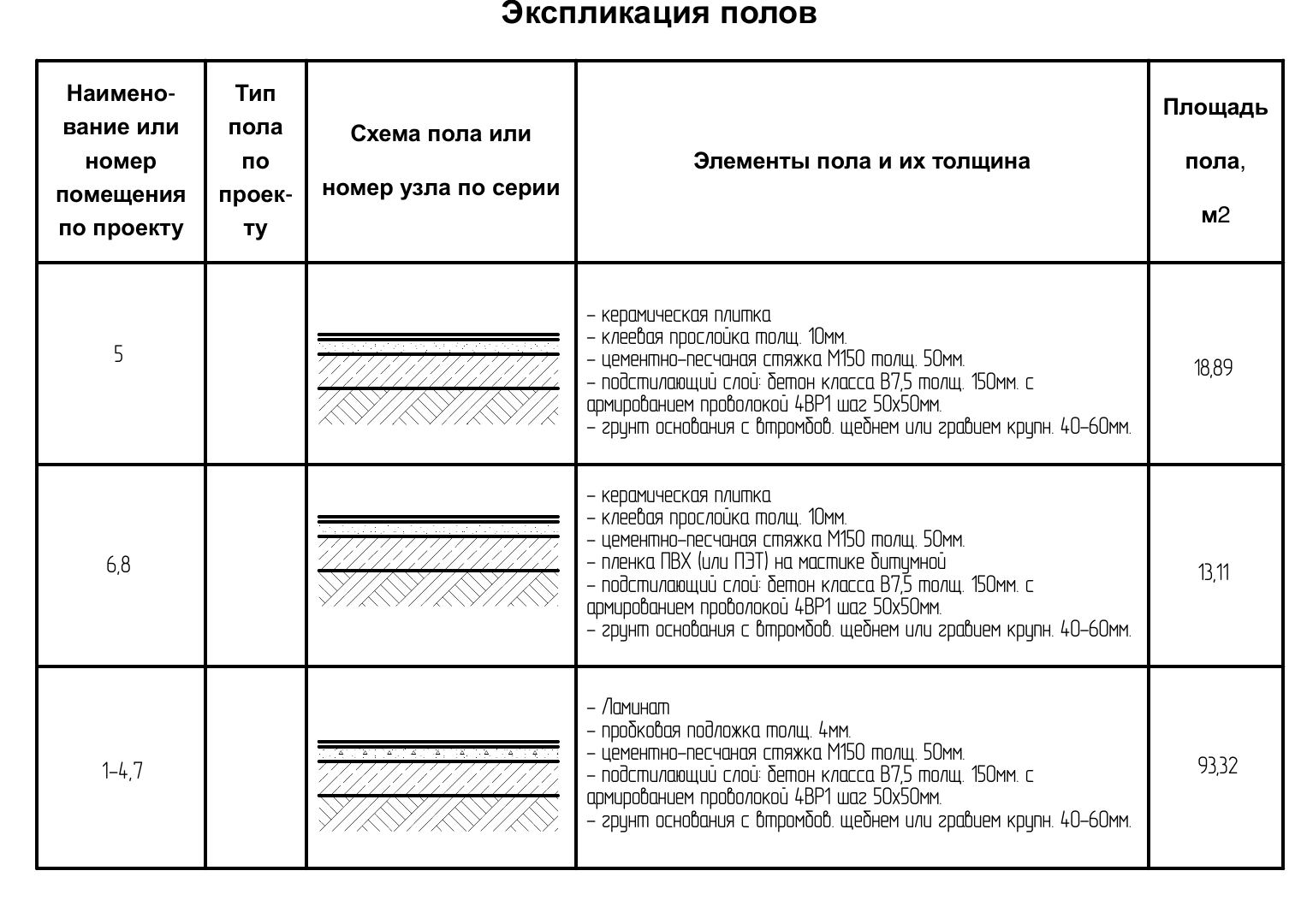

Пироги полов по проекту (лист 02 «Экспликация полов»)
- Общая основа (снизу вверх): уплотнённый грунт со щебнем 40–60 мм → бетон класса B7.5, 150 мм (армирован проволокой 4ВР1, сетка 50×50) → стяжка ЦПС М150, 50 мм → покрытие.
- Прихожая (18,89 м²): керамическая плитка на клею 10 мм.
- Котельная и С/У (13,11 м²): плитка + плёнка ПВХ на битумной мастике (гидроизоляция под стяжкой) — мокрые зоны.
- Спальни, гостиная, гардероб (93,32 м²): ламинат на пробковой подложке 4 мм.

Погодное окно
Стяжка — мокрый процесс: ведут в тёплом контуре при плюсе. Стяжке нужно время набрать прочность и высохнуть перед укладкой покрытия (ламинат на сырую стяжку класть нельзя — вздуется).
Логика этапа: ровная и сухая основа
Всё покрытие лежит на стяжке, поэтому стяжка должна быть ровной и сухой. В мокрых зонах (котельная, С/У) под стяжку кладут гидроизоляцию — плёнку на битумной мастике, чтобы вода не уходила в основание. Плитку кладут на клей, ламинт — плавающим способом на подложку.
Точка невозврата — гидроизоляция мокрых зон и сушка стяжки
Забытая гидроизоляция в котельной/С/У — протечки в основание. И не спеши с покрытием: ламинат на невысохшую стяжку вздувается, плитка отходит. Дай стяжке высохнуть.
Что уже готово к старту (вход)
- Тёплый контур закрыт (окна, кровля), стены готовы.
- Основание под полы спланировано, инженерные вводы в полу проложены заранее.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Щебень, бетон B7.5, проволока 4ВР1 (сетка 50×50) | по площади (125,32 м²) | со склада | за 3 дня |
| ЦПС М150 на стяжку 50 мм | по площади | со склада | за 3 дня |
| Плёнка ПВХ + битумная мастика (гидроизоляция мокрых зон) | котельная + С/У | со склада | за 3 дня |
| Плитка + клей (прихожая, котельная, С/У) | 18,89 + 13,11 м² | под заказ | за неделю |
| Ламинат + пробковая подложка 4 мм | 93,32 м² | под заказ | за неделю |
Что понадобится: инструмент и руки
- Инструмент: правило, маяки, уровень, ёмкость и миксер для раствора, плиткорез, зубчатый шпатель, лобзик для ламината.
- Что сам, что спецу: стяжку и ламинат новичок делает сам. Плитку в мокрых зонах — аккуратно, с гидроизоляцией; при отсутствии опыта плиточника зови мастера на санузел.
Как делаем
1. Основание и бетонная подготовка
- Уплотни грунт, отсыпь щебень 40–60 мм.
- Уложи бетон B7.5, 150 мм с армированием сеткой из проволоки 4ВР1 (50×50).
Готово, когда: подготовка ровная, набрала прочность.
2. Гидроизоляция мокрых зон
- В котельной и С/У расстели плёнку ПВХ на битумной мастике с заводом на стены — под стяжку.
Готово, когда: мокрые зоны гидроизолированы, плёнка заведена на стены.
3. Стяжка ЦПС М150 50 мм
- Выстави маяки, залей стяжку М150 50 мм, стяни правилом по маякам.
- Дай стяжке набрать прочность и высохнуть (сроки — по влажности).
Готово, когда: стяжка ровная (проверь правилом), сухая под покрытие.
4. Чистовое покрытие
- Плитка (прихожая, котельная, С/У) — на клей по уровню, затирка швов.
- Ламинат (жилые, гардероб) — на пробковую подложку 4 мм, плавающим способом с зазором у стен.
Готово, когда: покрытие уложено ровно, без зазоров и вздутий.
Частые ошибки
- Нет гидроизоляции в котельной/С/У — вода уходит в основание. Плёнка обязательна.
- Ламинат на сырую стяжку — вздутие. Дождись высыхания.
- Стяжка «винтом» — покрытие ляжет криво. Тяни по маякам.
Контроль и приёмка
Контроль и приёмка полов0 из 5
Оставляем для следующего этапа
- Готовые полы — беречь при фасадных и отделочных работах (укрыть).
Что дальше
Полы готовы. Заключительный этап — Фасад: штукатурка по участкам без кирпича, окраска и отделочные планки.
