Тема
Цокольное перекрытие
По готовой обвязке собираем пол-платформу — цокольное перекрытие. Это как большой утеплённый «поддон»: между обвязкой ставят балки, в них закладывают утеплитель, снизу подшивают защиту от грызунов и ветра, сверху зашивают фанерой. Получается ровная жёсткая площадка на всю коробку — по ней потом собирают и поднимают стены. Отсюда и название метода — платформенный каркас: каждый этаж собирают на своей платформе.

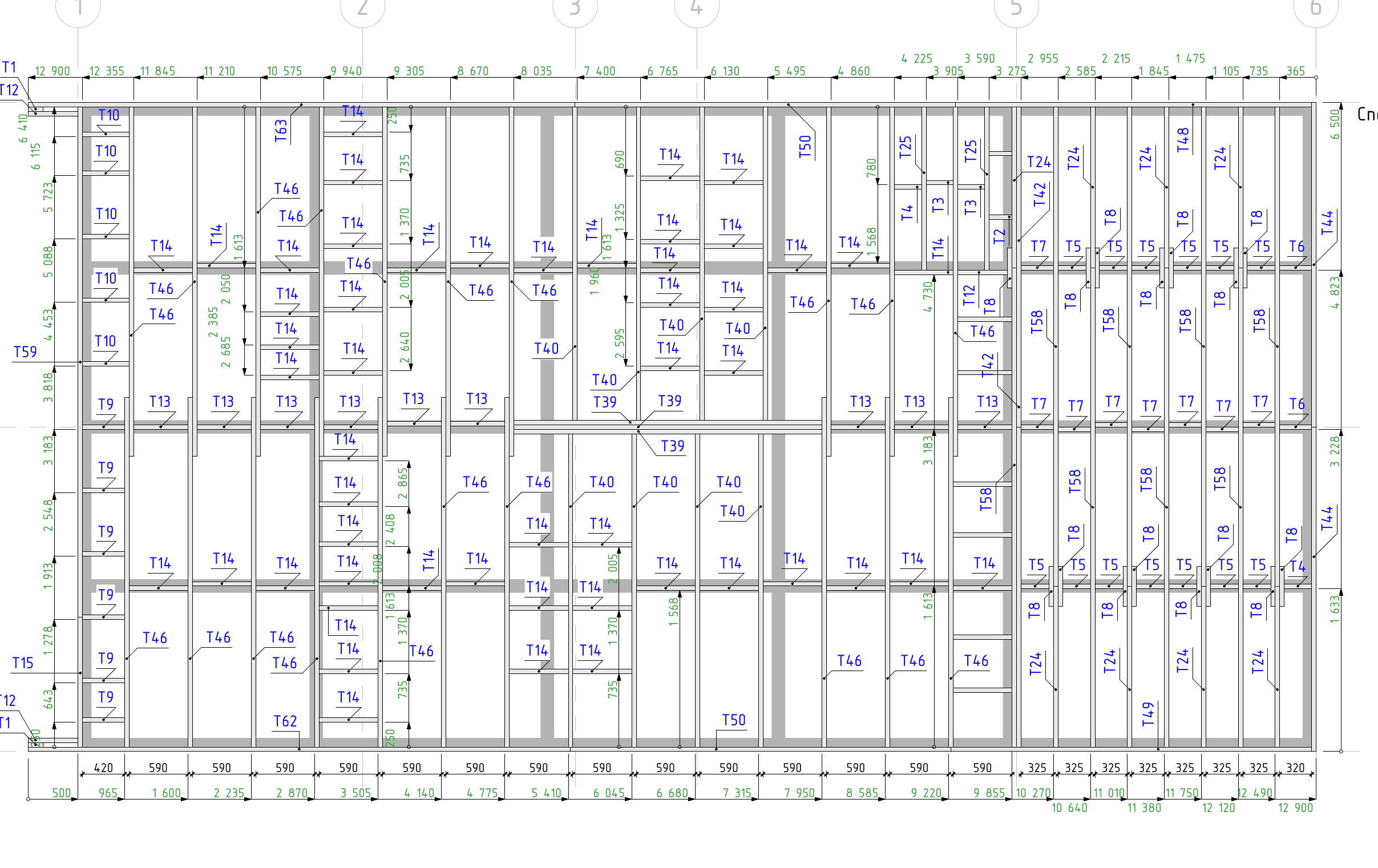

Из чего перекрытие (лист 19 «Схема сборки цокольного перекрытия»; пирог — разрез 1-1 л.5 и узлы л.21)
- Балки перекрытия — доска 195×45, шаг в свету 590 мм (позиции Т1…Т63, всего ≈187 шт).
- Пирог снизу вверх: сетка от грызунов → влаго-ветрозащитная плёнка → каркас перекрытия 195 + утеплитель → обрешётка пола доска 20×100 → фанера 21 мм → чистовое напольное покрытие 20.
- Утеплителя в перекрытие — ≈ 10,8 м³.

Пирог перекрытия

Шаг балок 590 мм выбран под ширину плитного утеплителя — он встаёт враспор между балок без щелей и без подрезки. Снизу перекрытие подшивают оцинкованной сеткой от грызунов и ветрозащитой (чтобы мыши не забрались в утеплитель, а ветер не выдувал тепло), сверху — фанерой, которая связывает балки в жёсткую плиту.
Погодное окно
Погодное окно
Утеплитель закладывают по сухому и сразу закрывают — намокший плитный утеплитель теряет тепло. Фанеру чернового пола, пока нет стен и крыши, накрывают от дождя или ведут этот этап в связке с подъёмом стен, чтобы платформа не стояла открытой под осадками.
Что нужно к старту (вход)
- Обвязка выверена по горизонту и диагоналям, притянута к сваям (этап 03).
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Доска 195×45 (сухая) | балки перекрытия | ≈187 шт; объёмы — в ведомости |
| Утеплитель плитный | между балок | ≈10,8 м³, толщина 195 |
| Оцинкованная сетка от грызунов | подшивка снизу | по площади пола |
| Влаго-ветрозащитная плёнка | снизу под утеплитель | по площади + нахлёсты |
| Фанера 21 мм | черновой/чистовой настил | по площади |
| Доска 20×100 | обрешётка пола | по проекту |
Приспособление — раскладка балок по шаблону-рейке
Нарежь мерную рейку с отметками шага 590 — по ней размечай балки на обвязке разом, а не отмеряй каждую рулеткой. Все балки встанут с одинаковым шагом, и плитный утеплитель ляжет враспор без подрезки — меньше отходов и мостиков холода.
Что понадобится: инструмент и руки
- Инструмент: пила/бензопила, шуруповёрт, нейлер/молоток, степлер под плёнку, уровень, нож для утеплителя.
- Что сам, что спецу: этап полностью «по силам» бригаде из двух-трёх человек — тяжёлой техники нет.
Как делаем
- Подшей снизу сетку от грызунов и влаго-ветрозащиту по обвязке.
- Установи балки 195×45 с шагом 590 по обвязке, закрепи в проектных узлах.
- Заложи утеплитель 195 между балок враспор, без щелей.
- Настели фанеру 21 сверху, связывая балки в жёсткую плиту; при необходимости — обрешётка пола 20×100.
- Проверь плоскость пола по уровню — это база под стены.
Точка невозврата — защита утеплителя снизу и плоскость платформы
Сетку и ветрозащиту снизу закладывают только сейчас — потом к низу перекрытия не подлезть. Забыл — в утеплителе заведутся мыши и его продует. И держи платформу ровной: по кривому полу стены встанут криво.
Частые ошибки
- Забыли сетку от грызунов снизу — мыши в утеплителе, потом не исправить.
- Щели в утеплителе — мостики холода, холодный пол. Шаг балок под утеплитель.
- Платформа не в уровне — стены пойдут вкось.
- Открытую фанеру залил дождь — вздулась. Накрывай или закрывай крышей вовремя.
Контроль и приёмка
Контроль перекрытия0 из 5
Что дальше
Платформа готова — есть ровный жёсткий пол на весь дом. Следующий этап — Каркас стен и колонны террасы: собираем и поднимаем стеновые щиты.
