Тема
Фасад — планкен и стеновой профлист
Внешний вид дома — это вентилируемый фасад: по ветрозащите набивают обрешётку (она же вентзазор), а по ней — обшивку. Тут два материала: тёмный стеновой профлист С-44 на основных плоскостях и деревянный планкен на акцентах и реечном экране террасы. Смысл вентзазора тот же, что на кровле — выпускать влагу из стены и не давать обшивке «париться».

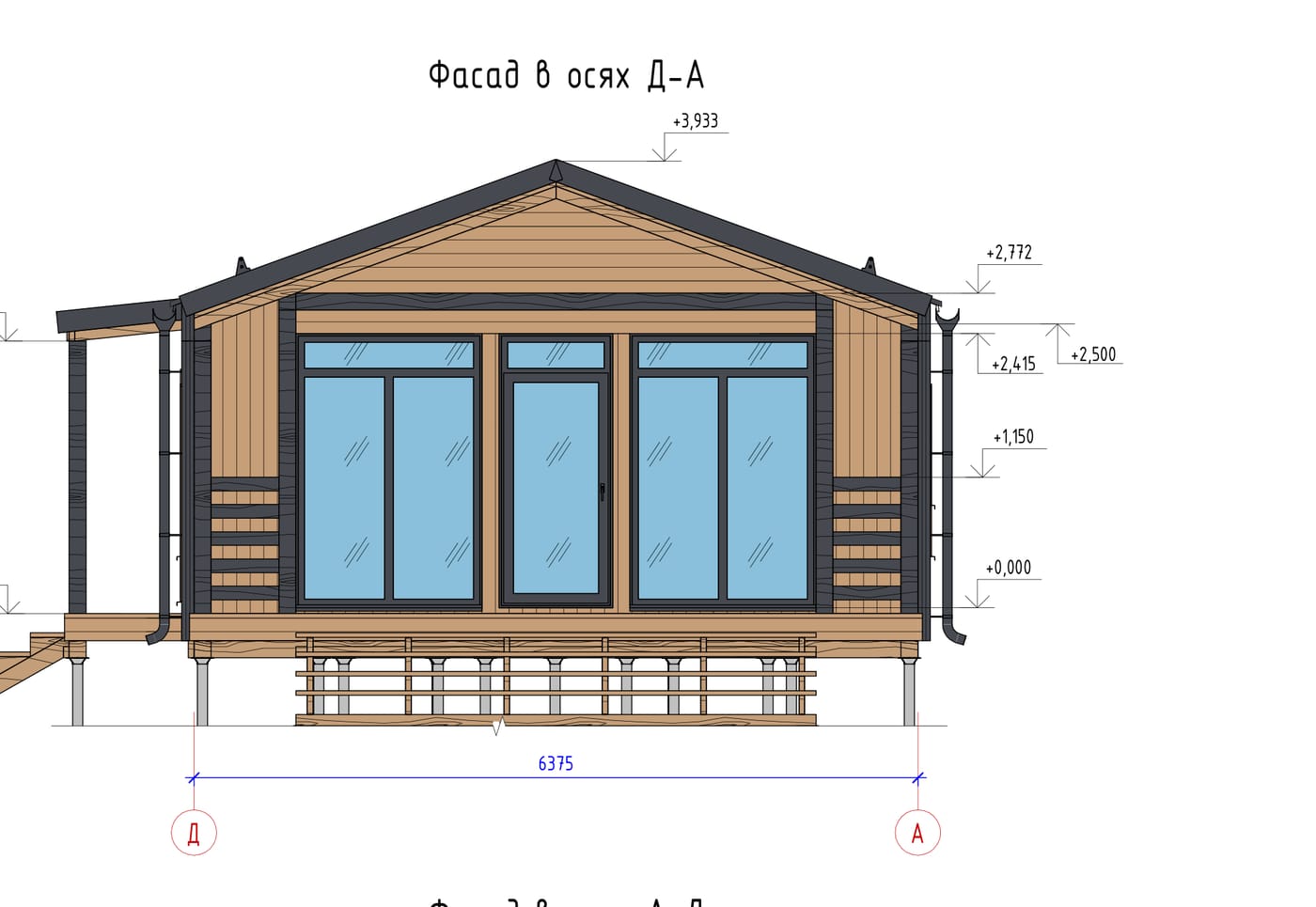

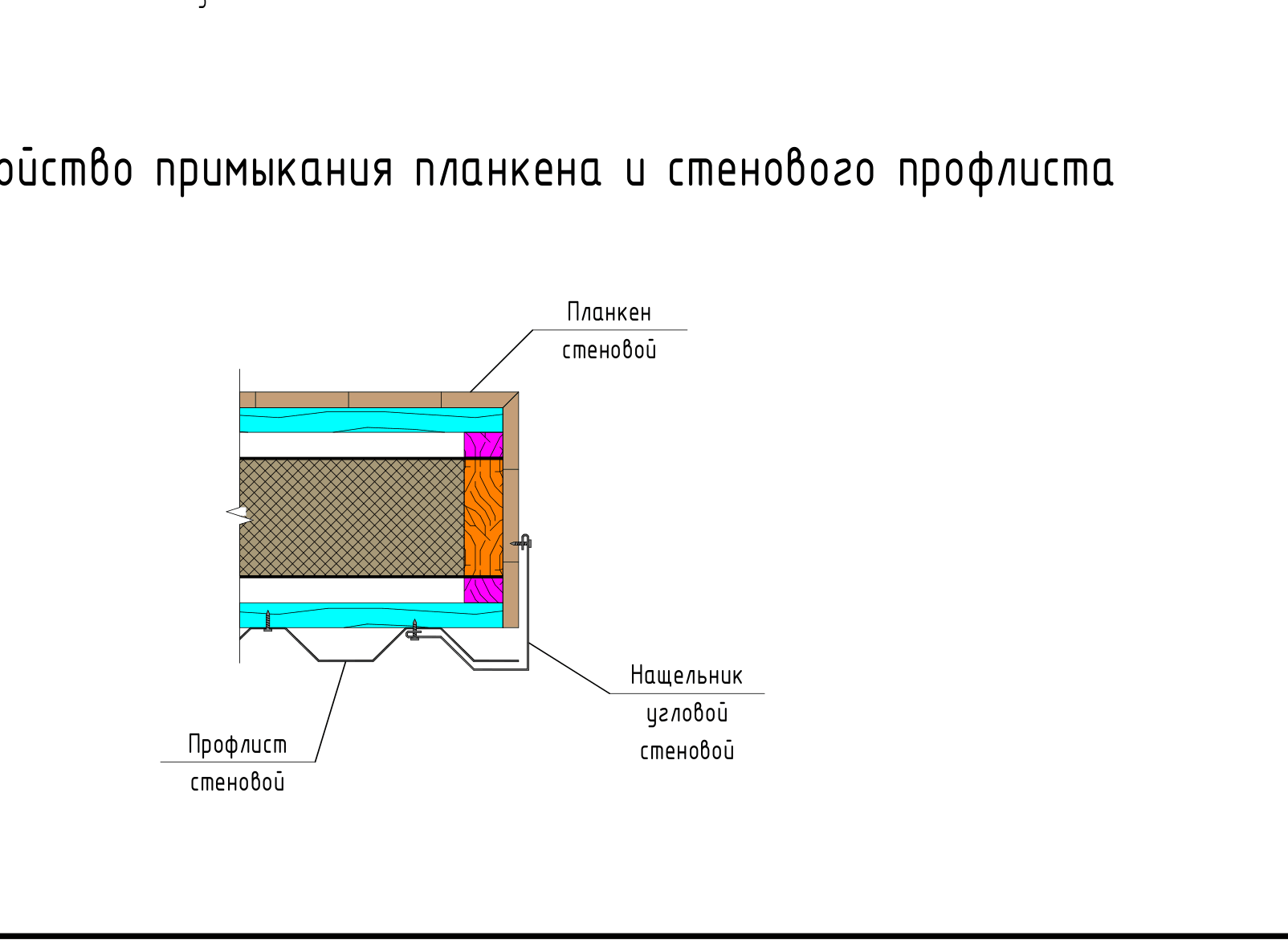

Проект: PROJHOUSE (г. Казань). Опираемся на лист 23 «Фасады» и узел примыкания планкена и профлиста (лист 17).
Материалы фасада (лист 23, условные обозначения)
- Стеновой профлист С-44×1000-A (ПЭ-01-7024-0,45) — основные плоскости, 52,29 м².
- Планкен хвоя сорт АБ, t=20 мм — акценты и реечный экран: раскладка вертикальная и горизонтальная, часть — в цвет RAL 7024, часть — натуральный.
- Угловые нащельники стеновые — 25 п.м, в цвет RAL 7024.
- Всё по вентзазору на обрешётке поверх ветрозащиты (Изоспан А, этап каркаса).

Погодное окно
Погодное окно
Фасад делают после кровли, в сухую погоду. Планкен — дерево: до монтажа его тонируют/защищают со всех сторон, включая торцы. Металлический профлист монтируется в любой сухой день без сильного ветра.
Логика этапа: ветрозащита — обрешётка (зазор) — обшивка
Стена «дышит» наружу через ветрозащиту в вентзазор и вылетает под свесом. Поэтому обшивку (и планкен, и профлист) вешают не вплотную к вате, а на обрешётку поверх ветрозащиты. Углы и стыки закрывают нащельниками, чтобы не задувало и не затекало.

Что уже готово к старту (вход)
- Кровля собрана, свесы и подшивка выведены — фасад заходит под свес.
- Каркас утеплён, снаружи закрыт ветрозащитой (Изоспан А).
- Окна и двери желательно уже стоят (этап 09) — фасад обходит их с нащельниками.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по ведомости, лист 17) | Примечание |
|---|---|---|
| Стеновой профлист С-44 (ПЭ RAL 7024) | 52,29 м² | основные плоскости |
| Планкен хвоя сорт АБ 20 мм | ~38 м² (сумма позиций) | вертик./горизонт.; часть RAL 7024 |
| Брусок обрешётки (вентзазор) | по площади фасада | поверх ветрозащиты |
| Нащельник угловой стеновой (RAL 7024) | 25 п.м | углы и стыки |
| Тонировка/защита для планкена, саморезы | по объёму | со всех сторон, до монтажа |
Что понадобится: инструмент и руки
- Инструмент: шуруповёрт, уровень, шнур, ножницы по металлу, торцовка (планкен), кисть/краскопульт.
- Что сам, что спецу: фасад реально сделать самому вдвоём, торопиться некуда — контур уже закрыт кровлей. Планкен требует аккуратности в раскладке (ровные зазоры), профлист — ровных рядов.
Как делаем
- Проверь ветрозащиту (Изоспан А) по всему каркасу; закрой прорехи.
- Набей обрешётку (вентзазор) по стойкам — вертикальную или горизонтальную под нужную раскладку обшивки.
- Обшей плоскости профлистом С-44 по шнуру, крепи саморезами в цвет; на углах и стыках — нащельники.
- Смонтируй планкен сорт АБ 20 мм на акцентах и реечном экране террасы: выдерживай ровный зазор между досками, раскладку (верт./гориз.) — по фасадам.
- Обойди окна/двери откосными планками; проверь примыкания к свесу и цоколю.
Хитрость с площадки
Планкен тонируй/крась до монтажа и со всех сторон, включая торцы и тыл — незащищённый торец тянет влагу и чернеет первым. Для реечного экрана заранее нарежь калибр-проставку под одинаковый зазор — экран будет как заводской.
Частые ошибки
- Обшивка вплотную к вате — нет вентзазора, стена сыреет. Только по обрешётке.
- Планкен без защиты торцов — чернеет и ведёт. Красим со всех сторон до монтажа.
- Кривые ряды/зазоры. По шнуру и калибр-проставке, иначе фасад «пляшет».
- Открытые углы без нащельников — задувает и затекает. Ставим угловые нащельники.
Контроль и приёмка
Контроль фасада0 из 5
Оставляем для следующего этапа
- Готовый внешний вид дома — тёплый контур закрыт снаружи.
- Реечный экран и обшивка террасы подготовлены к чистовой отделке пола террасы.
Что дальше
Фасад готов. Если окна ещё не стоят — переходим к ним; иначе — к внутренней отделке. Следующий этап — Окна и двери: замер по факту, заказ и монтаж по узлу.
