Тема
Окна и двери
Окна закрывают тёплый контур и во многом делают тот самый «барнхаус»: тёмные рамы заподлицо с профлистом и большое панорамное остекление на террасу. Едут окна на заказ 2–4 недели, поэтому замер снимаем по факту готового проёма, а не по чертежу.

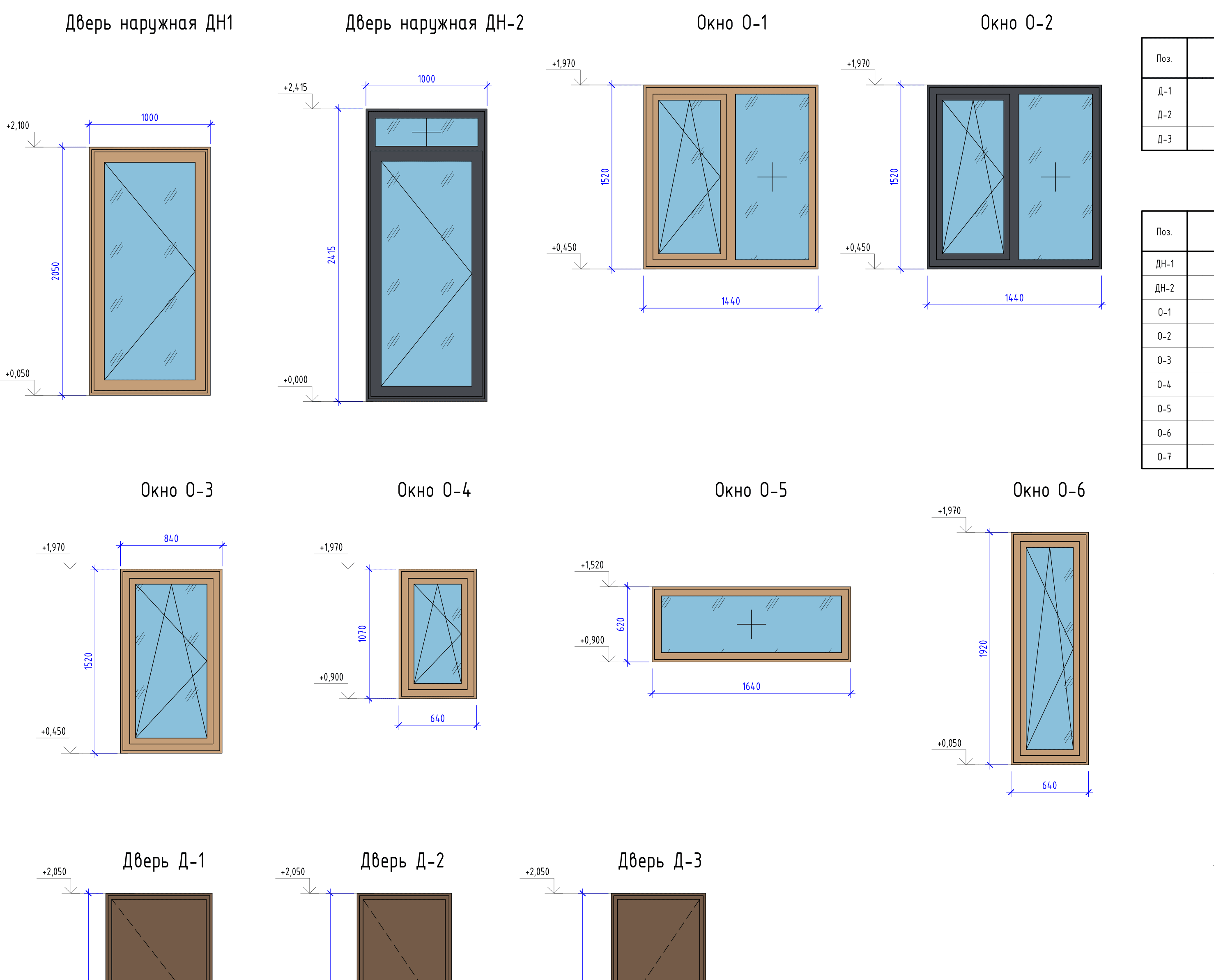

Проект: PROJHOUSE (г. Казань). Опираемся на лист 24 «Спецификация заполнения оконных и дверных проёмов».
Заполнение проёмов (лист 24)
- Окна ОП ОСП (со стеклопакетом, ГОСТ 23166-99 / 30674-99):
- О-1 1440×1520 (1 шт), О-2 1440×1520 (2 шт, RAL 7024), О-3 840×1520 (1 шт), О-4 640×1070 (1 шт), О-5 1640×620 глухое (1 шт), О-6 640×1920 (2 шт), О-7 1640×2415 панорамное с фрамугой (2 шт, RAL 7024). Всего 10 окон.
- Двери наружные: ДН-1 1000×2050, ДН-2 1000×2415 с фрамугой.
- Двери внутренние: Д-1 880×2050, Д-2 780×2050, Д-3 780×2050 (2 шт) — цвет на выбор заказчика.
- Цвет: RAL 7024 снаружи / RAL 9003 внутри (часть окон — наружный цвет на выбор).

Погодное окно
Погодное окно
Монтаж — в тёплый сухой период: монтажная пена и ленты имеют минимальную температуру нанесения (обычно от +5 °C, для зимней пены — по инструкции). Проём защищают от косого дождя до установки отливов.
Логика этапа: замер по факту, монтаж по узлу
Размеры из спецификации нужны, чтобы посчитать и заказать окна. Точный размер под изготовление снимают с готового проёма в каркасе (учитывают монтажный зазор). Ставят окно на опорные колодки, крепят к стойкам каркаса, шов пенят и закрывают лентами. Тяжёлое панорамное О-7 (1640×2415, 2 шт) — работа минимум вдвоём-втроём.
Что уже готово к старту (вход)
- Проёмы выведены в каркасе стен (этап 04), обрамлены стойками и ригелем-перемычкой.
- Дом под крышей — контур можно закрывать.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок |
|---|---|---|
| Окна ПВХ О-1…О-7 (со стеклопакетом) | 10 окон | под заказ, 2–4 недели (замер по факту) |
| Наружные двери ДН-1, ДН-2 | 2 | под заказ |
| Внутренние двери Д-1…Д-3 | 4 | цвет на выбор заказчика |
| Пена, ленты ПСУЛ/пароизоляция, отливы, подоконники, крепёж | по числу проёмов | со склада |
Что понадобится: инструмент и руки
- Инструмент: уровень, шуруповёрт, монтажные клинья/колодки, пистолет для пены, нож.
- Что сам, что спецу: установку панорамных О-7 и дверей с фрамугой (ДН-2) удобнее доверить монтажникам поставщика; ровный шов по ГОСТ важен для тепла. Твой контроль — уровень, зазоры, закрытый с двух сторон шов.
Как делаем
- Замерь проёмы по факту, передай размеры на изготовление (учти зазоры).
- Установи раму на опорные колодки, выставь по уровню и вертикали, закрепи к стойкам каркаса.
- Запень шов, после схватывания закрой снаружи гидро-/паропроницаемой лентой, изнутри — пароизоляцией.
- Смонтируй отливы снаружи и подоконники внутри; навесь и отрегулируй створки.
- Тёмные рамы (RAL 7024) — на плоскости с профлистом; следи за единообразием цвета снаружи.
Точка невозврата — монтажный шов
Монтажную пену нельзя оставлять открытой — от солнца и влаги она разрушается, шов течёт и продувает. Закрывай трёхслойно: снаружи паропроницаемая лента, изнутри — пароизоляция. Кривой по уровню блок потом «не открывается».
Частые ошибки
- Открытая пена — разрушается, шов продувает. Закрывай лентами.
- Блок не по уровню — створки не держат положение. Выставляй по колодкам и уровню.
- Нет отлива/уклона — вода затекает под окно. Отливы с уклоном от рамы.
- Разнобой цвета снаружи — теряется «барнхаус». Держи наружный цвет единым по проекту.
Контроль и приёмка
Контроль окон и дверей0 из 5
Оставляем для следующего этапа
- Тёплый контур закрыт — можно вести внутренние работы в любую погоду.
- Проёмы готовы к откосной отделке заодно с фасадом.
Что дальше
Окна и двери стоят, дом тёплый. Финальный этап — Полы, отделка и терраса: пироги полов (ламинат/плитка), настил террасы из доски, ограждение и крыльцо.
