Фронтоны и фасад: зашиваем торцы А-фрейма
У А-фрейма боковых стен нет — их роль играют скаты кровли. Стены — это только два торца-треугольника: передний фасад (парадный, с большим остеклением) и тыл (глухой или с выходом-тамбуром). На этом этапе внутри треугольников вяжем каркас, готовим проёмы под окна и двери, ставим остекление и делим второй свет внутренними перегородками.
Проект A-frame-russian (Арсений Костарев): VK. Ниже — наша пошаговая инструкция по листам 39–45.
Честно о статусе проекта
Проект рекомендательный. Размеры окон на листах подобраны под стандартные готовые изделия (автор ориентировался на ассортимент строймаркета), поэтому под свои реальные окна и двери проёмы проверяй по месту. И помните: отделку вертикальных стен фасада автор намеренно не давал («слишком велик разброс предпочтений») — блок-хаус, фальшбрус и прочее подбираете и монтируете отдельно, на контррейку.

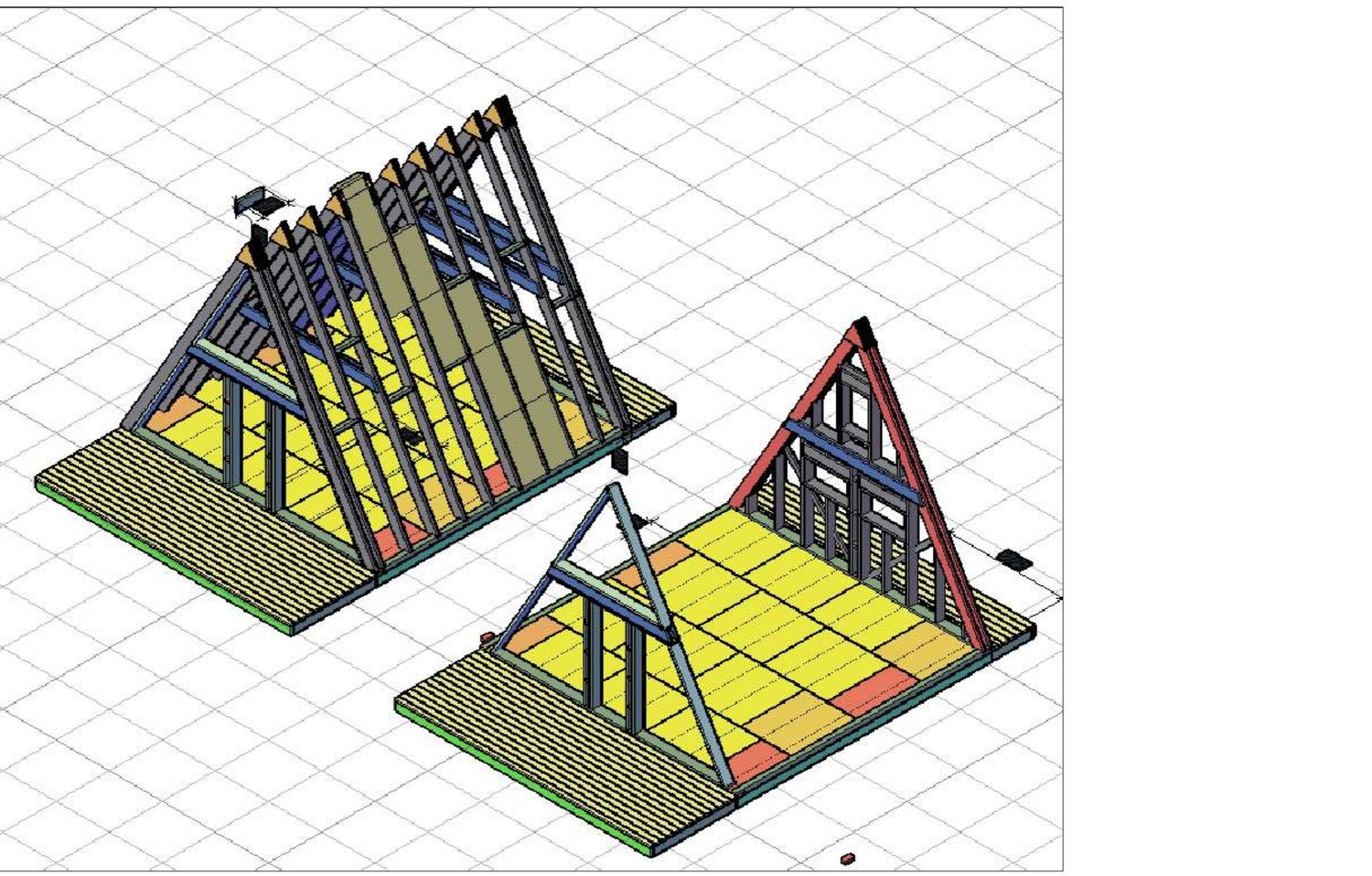

Из чего вяжем каркас фронтона (листы 39, 42, 44)
- Материал каркаса — доска 200 мм (лист 42, 44). Стоящие элементы — из доски, а не из бруса: брус при высыхании скручивает, и торец «поведёт» (лист 40).
- Стойки каркаса ставятся перпендикулярно скату А-рамы (лист 41) — они как бы «нашиваются» на плоскость треугольника.
- В верхних проёмах — хедер (перемычка над окном) и ветровая перемычка (в тыльном каркасе — без ответной части), по углам — укосина для жёсткости (листы 42, 44).
- Джут в каждом смыкании досок — аккуратным ровным слоем, джут бери максимально тонкий (лист 41, 42).
Хитрость с площадки — джут сразу, а не потом
Прокладывать джут между досками нужно в момент сборки, в каждом стыке. Потом, когда каркас собран, ты туда уже не залезешь — а незаджученный стык это продувание и мостик холода на всю зиму.
Вариант фасада: полное остекление (панорама) — лист 40
Парадный фронтон целиком остеклён — «стеклянный треугольник». Это красиво, но это работа со специалистами по светопрозрачным конструкциям: стёкла большие и тяжёлые.

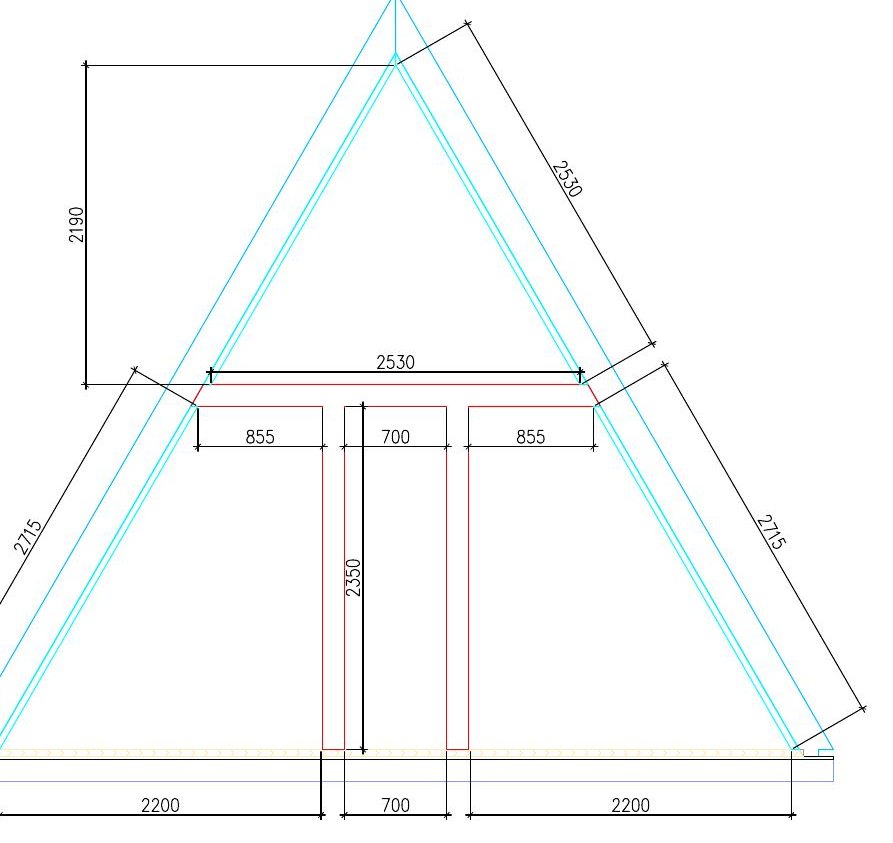

Размеры проёма под панораму (лист 40, «Возможный разрез панорамного остекления»):
- Высота остекления по центру — 2190 мм, длина ската по остеклению — 2530 и 2715 мм.
- Ширина верхнего ригеля — 2530 мм; членение стоек под ним: 855 + 700 + 855 мм.
- Высота стоек — 2350 мм; членение по низу: 2200 + 700 + 2200 мм.
Порядок и правила (лист 40):
- Сначала утепляют скат кровли, потом к нему подводят каркас фронтона — не наоборот.
- Коробку рамы монтируют на гвозди к стропильной системе, предварительно утеплив место примыкания.
- Обвязка проёма — доска 200×50 мм, размеры проверяем по месту.
- Проставки 100×200×50 мм, шаг — под утеплитель (595 мм).
- Узел окна собирается по слоям: стойка → подставочный профиль → уплотнители стойки и прижимной рамки → прижимная планка → стеклопакет → ригель → декоративные крышки.
Панорама — не «сделай сам»
Большие стеклопакеты фронтона заказывают и ставят монтажники производителя. До сборки каркаса уточни у своего производителя метод установки — под конкретный профиль может быть нужна индивидуальная подготовка проёма (лист 40). Что контролировать самому: чтобы каркас проёма был жёстким и в размер, чтобы примыкание к скату было утеплено заранее, и чтобы окно опиралось так, как требует паспорт изделия. Полезное про приёмку — монтаж окон и идеальное окно.
Вариант фасада: частичное остекление — лист 41
Здесь фронтон в основном зашит, а окна — отдельными проёмами (внизу большое, выше — поменьше). Проще, дешевле и теплее панорамы. Правила монтажа (лист 41):
- Монтаж каркаса ведём от центра к краям, предварительно разметив контур каркаса.
- Крепёж — гвозди 120 или 150 мм.
- После сборки со стороны улицы набиваем гидроизоляцию (на скобы степлером), затем по контуру — контррейку-брусок 50×25(50) мм.
- Сопряжение вертикальной стенки и ската кровли утепляем с перехлёстом слоёв — чтобы исключить мостики холода.
- Проставка стены в разрезе — 598 мм между досками 49 мм (разрез 2-2); толщина стены в разрезе 1-1 — 200 мм (проём 900+50).
Тыл: с тамбуром или без — листы 42–44
- Без выхода (глухой тыл, листы 42–43) — треугольник зашивается каркасом с небольшими окнами.
- С выходом / тамбур (лист 44) — в тылу дверь и тамбур. Каркас по низу — на ширину 5590 мм, шаг стоек — 595 мм, укосина под 45°.
- Окна подобраны под стандартные готовые размеры — сверяйся со своими изделиями (лист 42).
Вентиляция — заложи заранее (лист 42)
Инженерных систем автор не разрабатывал, но по вентиляции даёт прямое требование: на окнах — либо приточные мини-клапаны, либо режим «щелевого проветривания», плюс принудительная вытяжка «мокрых зон» — санузлов и кухни. Продумай это до зашивки стен, чтобы потом не резать готовый фронтон.
Внутренние перегородки — лист 45
Второй этаж (и первый) делим лёгкими каркасными перегородками:
- Каркас перегородок — из доски 100 мм. Её получают, отрезав 50 мм от доски 150 мм; отрезанный 50-мм брусок идёт на контррейку (лист 45).
- Шаг стоек — 595 мм (лист 45).
- Крепёж — гвозди 120/150 мм.
- Двери купи заранее и выставляй проёмы по размеру купленного изделия. Если двери откатные — механизмы прячутся внутри стены, монтируй по инструкции производителя (лист 45).
- Пример проёма перегородки кладовки — 2040 мм (лист 45).
Что понадобится: материал и руки
- Пиломатериал: доска 200 мм на каркас фронтонов, доска 150 мм на перегородки, доска 200×50 и проставки 100×200×50 на проёмы, брусок 50×25(50) на контррейку.
- Уплотнение: тонкий джут — в каждый стык.
- Защита: гидроизоляция (ветрозащита) на наружную сторону, скобы для степлера.
- Окна и двери: заказаны заранее по своим размерам; панорама — через производителя. Общее — раздел про стены и окна.
- Гвозди: 120 и 150 мм.
- Сколько человек: каркас и зашивка — бригадой 2–3; панорама — с монтажниками производителя.
Частые ошибки
- Забыли джут в стыках — продувание и мостики холода по всему торцу.
- Каркас фронтона до утепления ската — потом не подлезть утеплить примыкание.
- Стойки из бруса вместо доски — скручивает при высыхании, торец «ведёт».
- Проёмы «в размер чертежа», а не под свои окна — окно не встаёт, режешь готовый каркас.
- Панораму заказали, не уточнив метод установки — проём подготовлен не так, как требует профиль.
- Вентиляцию мокрых зон не заложили — конденсат и сырость на глухом тыле.
Контроль и приёмка
Контроль фронтонов и фасада0 из 7
Что дальше
Торцы зашиты, проёмы готовы, дом можно закрывать. Следующий этап — Утепление: перекрёстное утепление скатов и вывод контура на нужную толщину по региону.
