Тема
Утепление: тёплый контур А-фрейма
У А-фрейма скат кровли — это и есть стена, поэтому всё утепление уходит в скаты и торцы. Толщина утеплителя выбирается по региону: 150–250 мм (чем холоднее — тем толще). Если сечения стропильной ноги на такую толщину не хватает, автор наращивает его перекрёстным утеплением — вторым слоем поперёк стропил. Это же перекрёстный слой перекрывает мостики холода по стропилам.
Проект A-frame-russian (Арсений Костарев): VK. Ниже — наша пошаговая инструкция по листам 29 и 46.
Честно о статусе проекта
Проект рекомендательный. Сечение стропильной ноги и итоговую толщину утепления автор прямо велит выбирать по климатической зоне и сезонности (для этого в проекте есть таблица подбора). Диапазон 150–250 мм — честная «вилка», а не одно число: определи своё значение под регион и, при круглогодичном проживании в холодной зоне, проверь у инженера.

Перекрёстное утепление — как наращиваем сечение (лист 29)
Идея простая: основной утеплитель лежит между стропилами, а сверху (или снизу) поперёк стропил набивается брусок, и в получившуюся вторую обрешётку кладётся ещё один слой утеплителя — крест-накрест к первому.

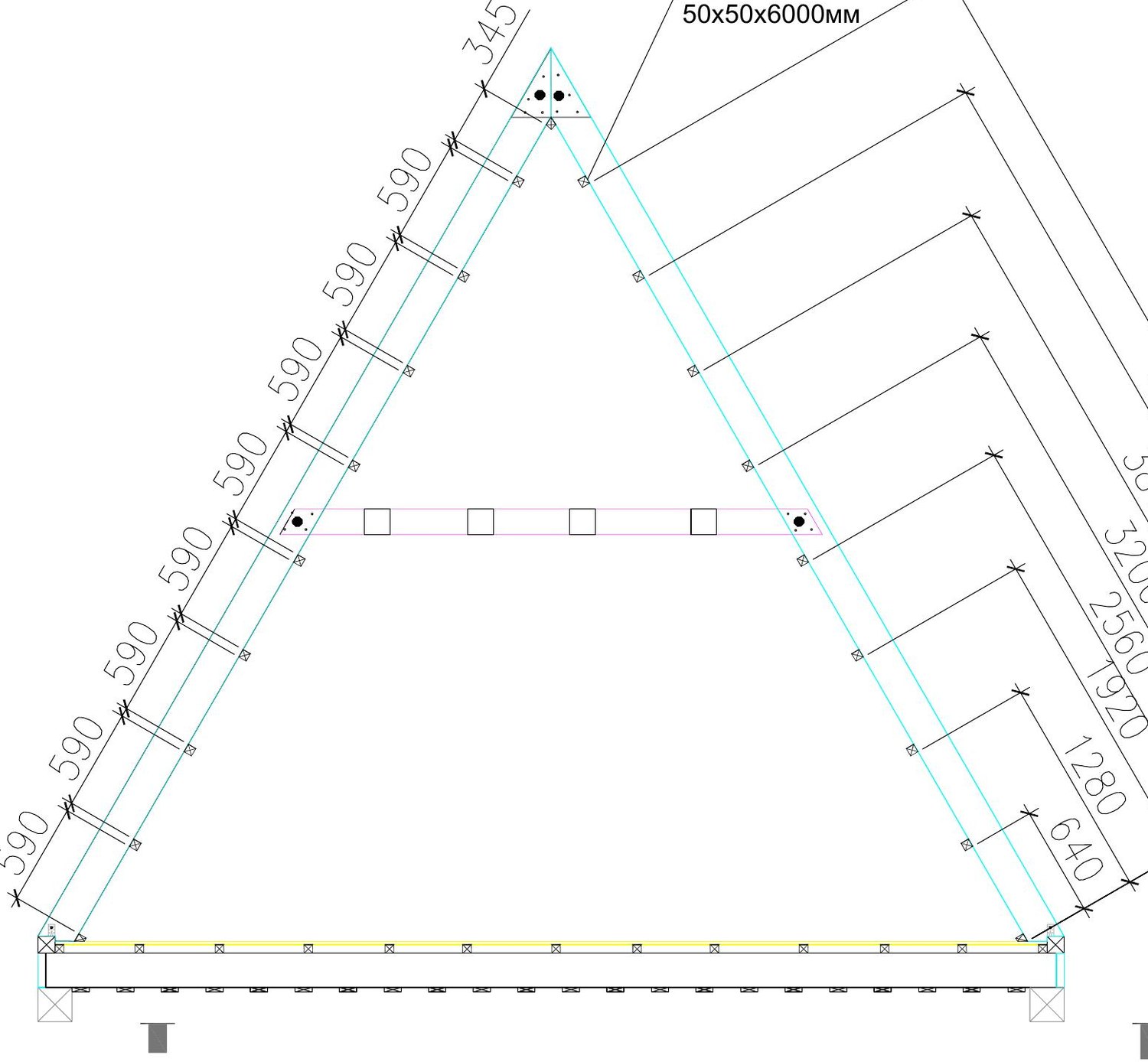

- Брусок 50×50×6000 мм набивается перпендикулярно стропилам (лист 29).
- Шаг брусков — около 590 мм по скату — под плиту утеплителя 600×1200×50 мм (плита встаёт враспор между брусками).
- Так сечение стропильной ноги доводят до 250 мм. Если исходные стропила 150 мм — тем же приёмом сечение увеличивают до 200 мм (лист 29).
- Итог — два слоя утеплителя, уложенные крест-накрест: второй слой перекрывает стропила и убирает мостики холода по дереву.
Почему именно крест-накрест
Если утеплять только между стропил, само дерево стропила остаётся «холодным мостиком» — по нему тепло уходит наружу, а изнутри в этом месте выпадает конденсат. Перекрёстный слой поперёк стропил закрывает древесину сплошным одеялом. Тот же принцип автор требует и на стыке фасадной стенки со скатом — утеплять с перехлёстом слоёв.
Пирог кровли и куда что кладётся (лист 46)
Порядок слоёв ската изнутри наружу (лист 46):
- Пароизоляция (со стороны помещения — держит тёплый влажный воздух).
- Стропила + утеплитель между ними (плюс перекрёстный слой по листу 29).
- Контробрешётка — даёт вентзазор.
- Гидроизоляция (снаружи по утеплителю).
- Обрешётка.
- Кровельное покрытие (профлист / ондулин / металлочерепица — по выбранному варианту).
Пожарная отсечка (лист 46, СП 31-105)
В зависимости от типа утеплителя (рулонный, плитный или задувка) в скате устраивают «пожарную отсечку» — определи её наличие и шаг. Если применяешь штатную базальтовую плиту 600×1200, шаг отсечки бери кратным 1200 мм, чтобы плита ложилась без подрезки.
Погодное окно
Погодное окно
Минвата боится воды. Утепляй только под закрытой кровлей и гидроизоляцией — намокший утеплитель теряет свойства и почти не сохнет внутри пирога. Пароизоляцию монтируй сплошным контуром и проклеивай стыки: главный враг тёплого А-фрейма — не мороз, а конденсат из-за дырявого паробарьера.
Что делаем по шагам
- Определи толщину утепления по региону (150–250 мм) и сечение стропильной ноги по таблице проекта.
- Уложи основной слой минваты между стропилами.
- Набей брусок 50×50 поперёк стропил с шагом ~590 мм под плиту 600×1200×50 — это перекрёстная обрешётка.
- Уложи второй (перекрёстный) слой утеплителя, перекрывая стропила; на стыке стенки и ската — с перехлёстом.
- Смонтируй пирог: пароизоляция изнутри, снаружи — гидроизоляция, контробрешётка, обрешётка, кровля.
- Устрой пожарную отсечку нужного шага (кратно 1200 под базальтовую плиту).
Что понадобится: материал и руки
- Утеплитель: минеральная (базальтовая) вата, плита 600×1200×50 — количество слоёв под свою толщину 150–250 мм.
- Пиломатериал: брусок 50×50×6000 на перекрёстную обрешётку и контробрешётку.
- Плёнки: пароизоляция (внутрь), гидроизоляция/ветрозащита (наружу), лента для проклейки стыков, скобы.
- Сколько человек: удобно бригадой 2–3 — на скате всё делается «на высоте».
Частые ошибки
- Взяли толщину «как у всех» — в холодном регионе 150 мм мало, автор велит считать по зоне.
- Утеплили без перекрёстного слоя — стропила остаются мостиками холода, изнутри конденсат.
- Пароизоляция с дырами — влага заходит в утеплитель, пирог мокнет и гниёт.
- Уложили минвату до кровли — намокла, свойства потеряны.
- Пожарную отсечку не заложили / шаг не под плиту — лишняя подрезка и нарушение СП 31-105.
Контроль и приёмка
Контроль утепления0 из 6
Что дальше
Контур утеплён и закрыт — тёплый А-фрейм готов. Дальше собери закупку по всем этапам: Ведомость материалов.
Что этот проект не покрывает
Проект ведёт дом до утеплённого контура под крышей. Отделку вертикальных стен фасада и свесы карниза автор намеренно не давал («слишком велик разброс предпочтений») — их подбираете отдельно. Инженерные системы (отопление, вентиляция сверх заложенных требований, вода, электрика) — тоже отдельные фазы, см. врезку на этапе подготовки.
