Тема
Цокольное перекрытие и черновой пол
По готовой обвязке собираем пол-платформу. Это утеплённый «поддон»: между обвязкой ставят балки, снизу к ним подшивают черновой пол, в балки закладывают утеплитель, сверху зашивают настилом. Получается ровная жёсткая площадка на весь дом — по ней собирают и поднимают стены. Отсюда и название метода — платформенный каркас: каждый этаж собирают на своей платформе.

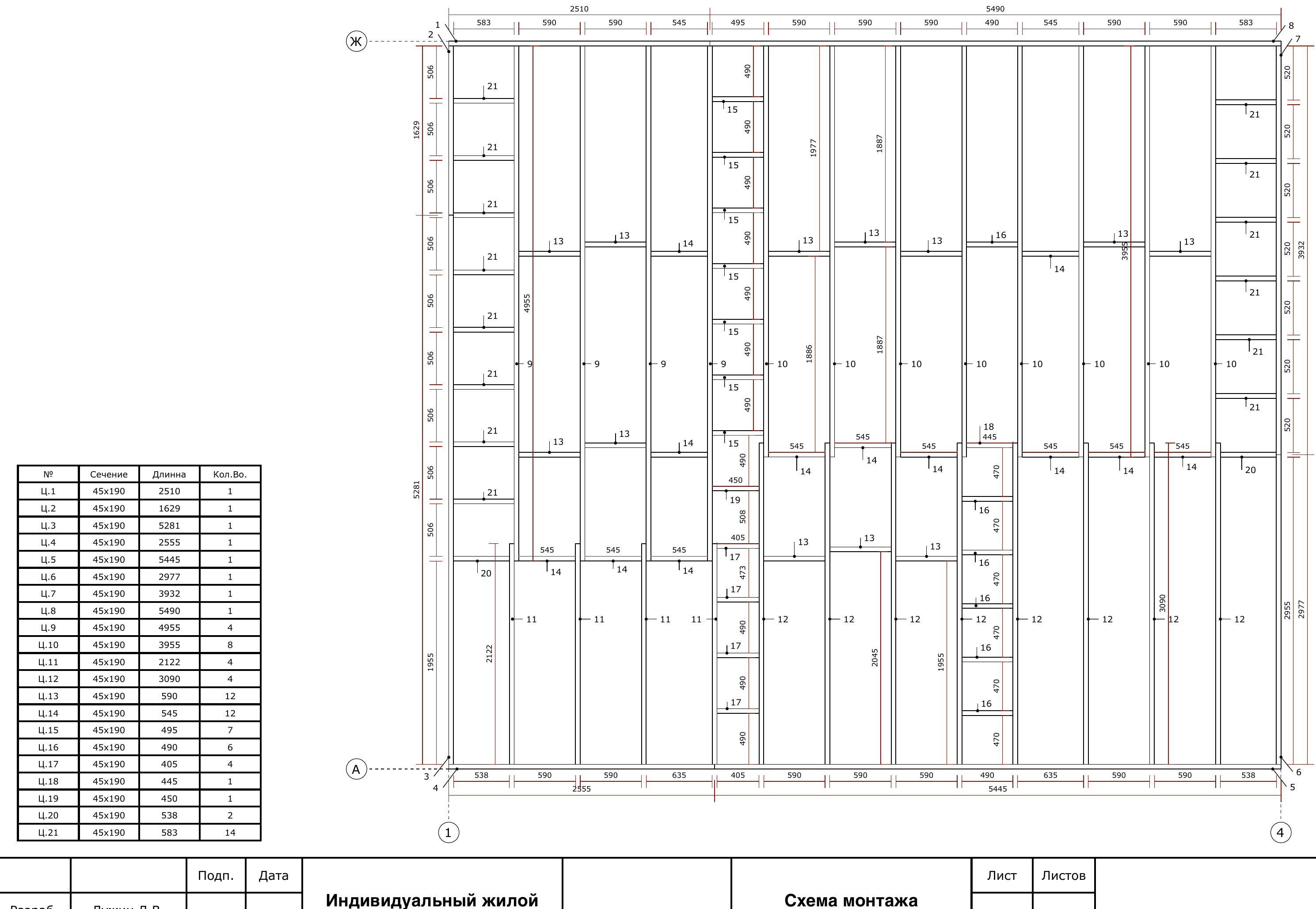

Из чего перекрытие (лист 17 «Цокольное перекрытие»; лист 18 «Черновой пол»)
- Балки перекрытия — доска 45×190, шаг ~590 мм (элементы Ц.1…Ц.21).
- Черновой пол снизу: черепные бруски 45×45 по низу балок + подшивка доской 25×100.
- Между балок — утеплитель (в перекрытие пола ≈ 11,2 м³), пароизоляция/влаго-ветрозащита по пирогу, сверху настил.

Шаг балок ~590 мм выбран под ширину плитного утеплителя — он встаёт враспор без подрезки. Черепные бруски держат подшивку и утеплитель снизу.
Погодное окно
Погодное окно
Утеплитель закладывают по сухому и сразу закрывают. Настил, пока нет стен и крыши, накрывают от дождя — или ведут этот этап в связке с подъёмом стен, чтобы платформа не стояла открытой.
Что нужно к старту (вход)
- Обвязка выверена по горизонту и диагоналям (этап 03).
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Доска 45×190 (сухая) | балки перекрытия | Ц.1…Ц.21; ведомость |
| Брусок 45×45 | черепные бруски | по низу балок |
| Доска 25×100 | подшивка чернового пола | по площади |
| Утеплитель | между балок | ≈11,2 м³ |
| Пароизоляция, влаго-ветрозащита | пирог пола | по площади + нахлёсты |
| Настил (фанера/доска пола) | верх платформы | по площади |
Приспособление — раскладка балок по мерной рейке
Размечай шаг балок ~590 по мерной рейке, а не рулеткой каждую — все балки встанут одинаково, и плитный утеплитель ляжет враспор без подрезки. Меньше отходов и мостиков холода.
Что понадобится: инструмент и руки
- Инструмент: пила, шуруповёрт/нейлер, степлер под плёнку, уровень, нож для утеплителя.
- Что сам, что спецу: этап по силам бригаде из двух-трёх человек — тяжёлой техники нет.
Как делаем
- Подшей снизу черепные бруски 45×45 и доску 25×100 (+ влаго-ветрозащиту по низу).
- Установи балки 45×190 с шагом ~590 по обвязке, закрепи в узлах.
- Заложи утеплитель между балок враспор, без щелей.
- Настели верх (пароизоляция сверху утеплителя по пирогу, затем настил), свяжи платформу в жёсткую плиту.
- Проверь плоскость пола по уровню — база под стены.
Точка невозврата — защита утеплителя снизу и плоскость платформы
Черновой пол и защиту снизу закладывают только сейчас — потом к низу перекрытия не подлезть. И держи платформу ровной: по кривому полу стены встанут криво.
Частые ошибки
- Забыли защиту/подшивку снизу — утеплитель выдувает, заводятся грызуны.
- Щели в утеплителе — мостики холода, холодный пол.
- Платформа не в уровне — стены пойдут вкось.
- Открытый настил залил дождь — вздулся.
Контроль и приёмка
Контроль перекрытия0 из 5
Что дальше
Платформа готова. Следующий этап — Каркас стен первого этажа: собираем и поднимаем стеновые щиты.
