Межэтажное перекрытие и опоры
Стены первого этажа готовы — поверх собираем межэтажное перекрытие: это одновременно потолок первого этажа и платформа под второй этаж. Сначала по верху стен кладут верхнюю обвязку и ставят опорные прогоны/колонны (там, где пролёт большой — например, над кухней-гостиной и террасой), затем на них укладывают балки перекрытия. По этой платформе потом соберут стены второго этажа — тем же платформенным методом.
Из чего перекрытие (листы 31-33)
- Верхняя обвязка стен связывает стены 1 этажа в единый контур.
- Опорные конструкции: прогоны/колонны ОК.1 брус 140×140 (2 шт), ОК.2/ОК.3/ОК.4 брус 140×190 — под большие пролёты (кухня-гостиная, терраса) и внутренние опоры.

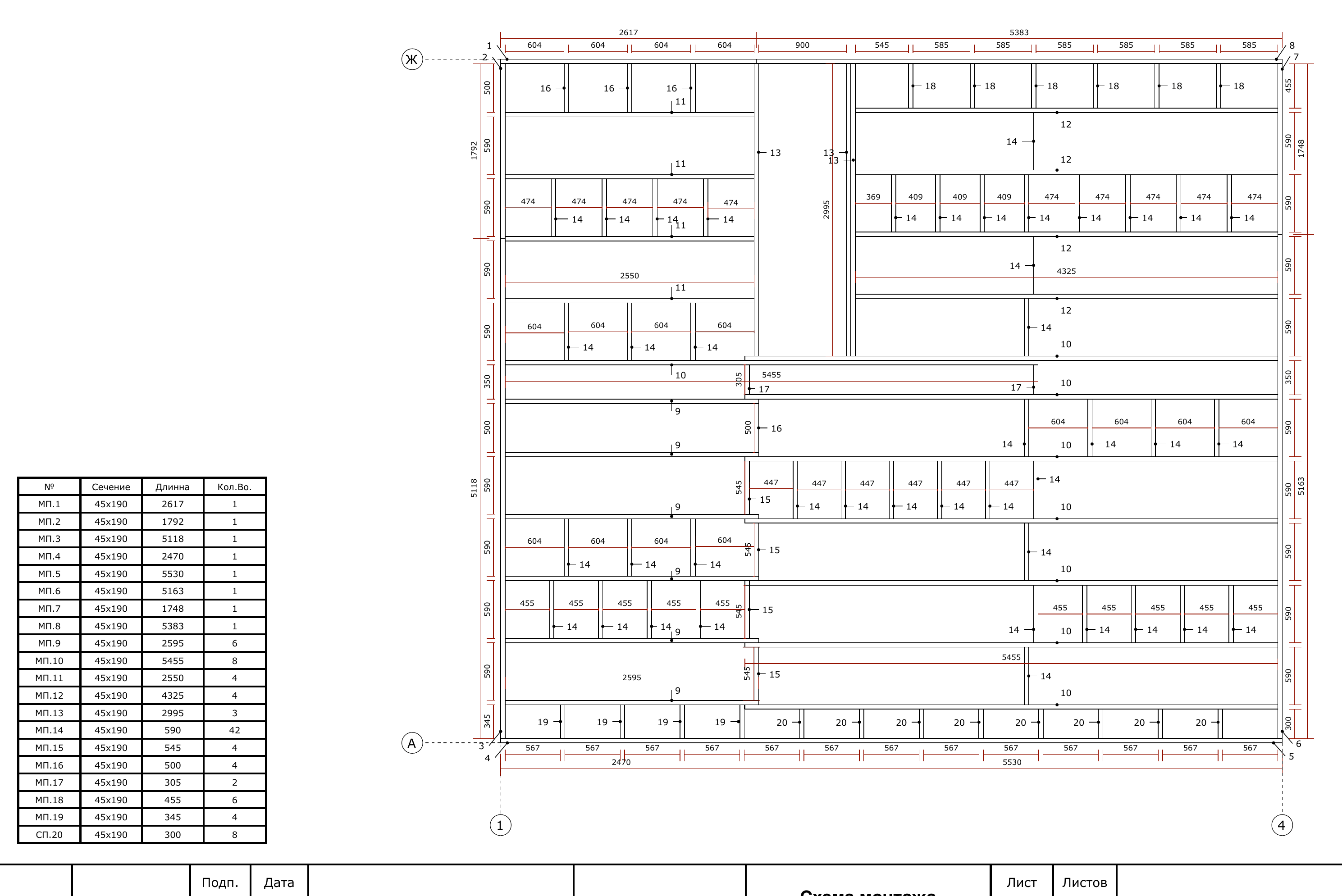

- Балки межэтажного перекрытия — доска 45×190, шаг ~590 мм (элементы МП.1…МП.19).
- Утеплитель потолка 1 этажа (межэтажного) ≈ 10,6 м³ — тепло- и звукоизоляция между этажами.

Опорные прогоны 140×190 — это «мостики» через широкие пролёты: без них длинная балка перекрытия прогнётся. Их ставят точно по схеме опорных конструкций.
Погодное окно
Погодное окно
Сборка «в сухую» — от погоды почти не зависит, но пиломатериал сухой, а открытое перекрытие до крыши накрывают от дождя. Логично вести перекрытие в связке с подъёмом стен второго этажа.
Что нужно к старту (вход)
- Стены первого этажа выведены в одну плоскость, раскреплены (этап 05).
- Брус на опоры (140×140, 140×190) и доска 45×190 на площадке.
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Доска 45×190 (сухая) | балки межэтажного перекрытия | МП.1…МП.19; ведомость |
| Брус 140×140 и 140×190 | опорные прогоны/колонны | ОК.1-ОК.4 |
| Утеплитель | между балок (потолок 1 этажа) | ≈10,6 м³ |
| Настил (фанера/доска) | верх платформы | по площади |
Хитрость с площадки — звук между этажами
Утеплитель в межэтажном перекрытии работает как звукоизоляция: шаги по второму этажу глухо слышны на первом. Закладывай его плотно, без щелей — потом добавить сложно. Балки под спальнями второго этажа не экономь по жёсткости, чтобы пол не «играл».
Что понадобится: инструмент и руки
- Инструмент: пила, шуруповёрт/нейлер, уровень, монтажные уголки, леса/подмости.
- Что сам, что спецу: посильно бригаде; тяжёлые прогоны 140×190 поднимают вместе.
Как делаем
- Уложи верхнюю обвязку по верху стен 1 этажа, свяжи контур.
- Установи опорные прогоны/колонны (140×140, 140×190) по схеме — под большие пролёты.
- Уложи балки 45×190 с шагом ~590 по опорам и обвязке, закрепи.
- Заложи утеплитель (звук/тепло) между балок; настели верх — платформа под 2 этаж.
- Проверь плоскость перекрытия по уровню.
Точка невозврата — опоры под большие пролёты
Длинные балки перекрытия над кухней-гостиной и террасой работают только с опорными прогонами по схеме. Пропустишь опору — пол второго этажа прогнётся и заиграет. Ставь прогоны 140×190 строго по проекту.
Частые ошибки
- Пропустили опорный прогон — прогиб и «играющий» пол.
- Балки уложены реже проектного шага — прогиб перекрытия.
- Забыли/сэкономили утеплитель между этажами — слышен каждый шаг.
- Платформа не в уровне — стены 2 этажа встанут криво.
Контроль и приёмка
Контроль межэтажного перекрытия0 из 5
Что дальше
Платформа под второй этаж готова. Следующий этап — Каркас стен второго этажа: собираем мансардные стены и фронтоны.
