Утепление, контр-утепление и фасад
Дом под крышей — закрываем стены «пирогом» и одеваем фасад. Каркас стен пустой: между стойками 45×140 закладывают утеплитель 140 мм. Но для сурового климата этого мало, поэтому проект добавляет наружное контр-утепление: поверх стоек горизонтально набивают брусок 50×50 и в него укладывают ещё 50 мм утеплителя крест-накрест — этот слой перекрывает стойки и убирает мостики холода. Дальше — вентзазор и обшивка. Итого стена утеплена на 140 + 50 = 190 мм.

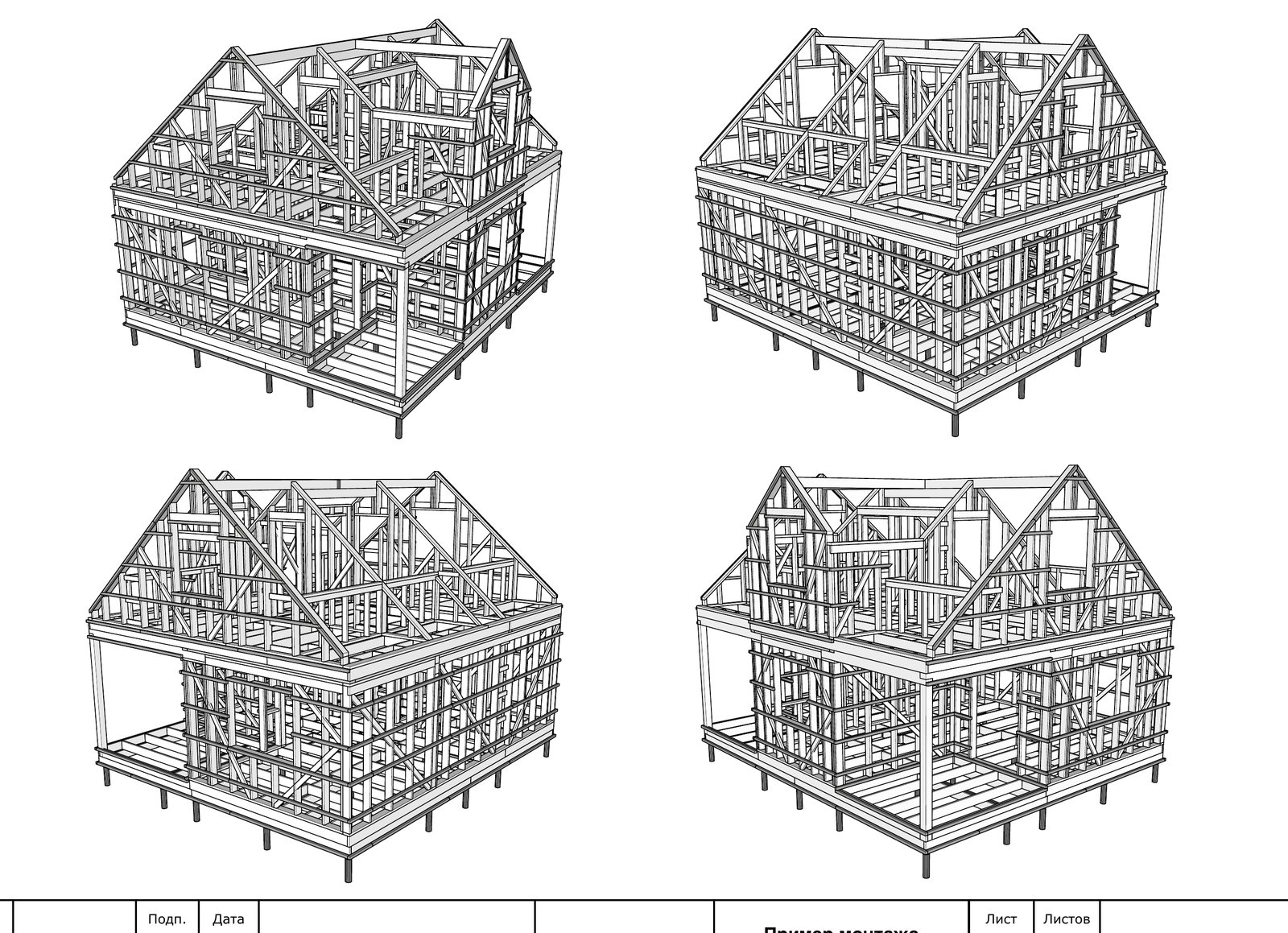

Пирог наружной стены снаружи внутрь (лист 2, 49)
- наружная отделка (сайдинг/имитация) → вентзазор (брусок 25×50) → контр-утепление 50 (брусок 50×50 + утеплитель, крест-накрест) → каркас стен 45×140 + утеплитель 140 → пароизоляция → внутренняя отделка.
- Плитной обшивки (OSB/МДВП) нет — жёсткость дают врезные укосины (этап 05).
- Утеплитель стен ≈ 22 м³, перегородок ≈ 6,5 м³.

Главное правило пирога
Запомни: пароизоляция — со стороны тепла (изнутри), контр-утепление и вентзазор — со стороны улицы. Пар из дома не должен попадать в утеплитель, а влага, попавшая снаружи, должна высыхать через вентзазор. Контр-утепление крест-накрест закрывает стойки — без него по каждой стойке шёл бы мостик холода.
Окна и двери
По ведомости проёмов (лист 52):
| Позиция | Размер, мм | Кол-во |
|---|---|---|

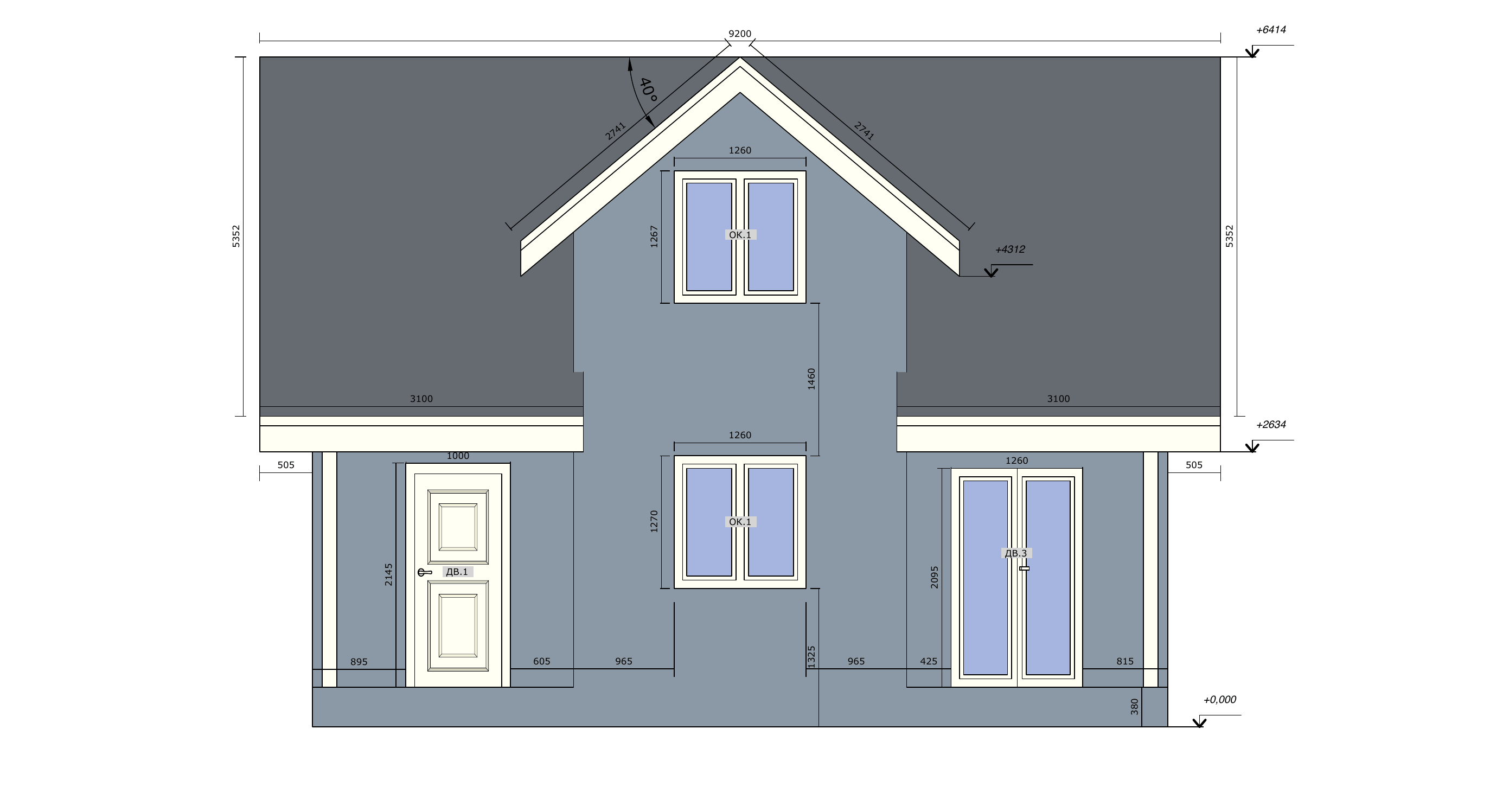

| Окна ОК.1 | 1200×1200 | 4 |
| Окно ОК.2 | 1000×1200 | 1 |
| Окно ОК.3 | 1500×1200 | 1 |
| Окно ОК.4 | 600×1200 | 1 |
| Входная дверь ДВ.1 (металл) | 900×2000 | 1 |
| Межкомнатные ДВ.2 | 800×2000 | 5 |
| Дверь ДВ.3 (стекло, на террасу) | 1200×2000 | 1 |

Погодное окно
Погодное окно
Утеплитель и плёнки укладывают по сухому каркасу. Наружную отделку и её покраску/пропитку ведут в сухую погоду; отделочную доску (если имитация/планкен) обрабатывают до монтажа, особенно торцы. Окна ставят в любой сезон, пену/герметики берут по температуре.
Что нужно к старту (вход)
- Дом под крышей, каркас стен сухой (этап 09).
- Проёмы выведены точно по ведомости (этапы 05, 07).
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Утеплитель 140 + 50 | каркас стен + контр-утепление | ≈22 м³ стены + 6,5 перегородки |
| Брусок 50×50 | контр-утепление (крест-накрест) | ≈112 шт; ведомость |
| Брусок 25×50 | вентзазор фасада | ≈106 шт |
| Пароизоляция | изнутри стен | по площади + проклейка |
| Наружная отделка (сайдинг/имитация) + пропитка | фасад | по площади (наружные стены ≈113 м²) |
| Окна и двери по ведомости | заполнение проёмов | ОК/ДВ |
| Материалы террасы, крыльца, подшивки свесов | терраса и карнизы | по проекту |
Хитрость с площадки — окно в плоскости утепления
Окна в каркаснике с наружным контр-утеплением удобнее выносить ближе к наружному слою и тщательно оформлять монтажный шов (пароизоляция изнутри, гидро-паропроницаемая лента снаружи). Иначе по откосу пойдёт мостик холода и промерзание.
Что понадобится: инструмент и руки
- Инструмент: нож для утеплителя, степлер, шуруповёрт, монтажный скотч, пена и пистолет, уровень, леса.
- Что сам, что спецу: утепление, контр-утепление и обшивку реально сделать самому; крупную стеклянную дверь на террасу с гарантией лучше отдать монтажникам.
Как делаем
- Заложи утеплитель 140 между стойками враспор, без щелей.
- Закрой изнутри пароизоляцией внахлёст, проклей все стыки (у проёмов, пола, потолка).
- Снаружи набей брусок 50×50 горизонтально и уложи контр-утепление 50 крест-накрест; закрой ветро-влагозащитой.
- Набей вентзазор (брусок 25×50) и обшей фасад отделочной доской/сайдингом.
- Установи окна и двери по ведомости, оформи монтажные швы; доведи крытую террасу и крыльцо.
Точка невозврата — пароизоляция и контр-утепление
Пароизоляция должна быть сплошной, без дыр — порвал и зашил отделкой, влага пойдёт в утеплитель. И не пропускай контр-утепление: без него мостики холода по каждой стойке 45×140, стены промерзают по «рёбрам».
Частые ошибки
- Пропустили контр-утепление — мостики холода по стойкам.
- Дыры/непроклей в пароизоляции — мокрый утеплитель.
- Плёнки перепутаны местами — влага заперта в стене.
- Фасад без вентзазора — отделка не сохнет, отсыревает.
- Окна с перекосом / плохой шов — продувание, промерзание откосов.
Контроль и приёмка
Контроль утепления и фасада0 из 5
Что дальше
Дом одет: тёплый каркас на сваях, под крышей, с окнами и террасой. Сколько всего материалов нужно — собрано в Ведомости материалов.
