Тема
Каркас стен
На готовой платформе поднимаем стены. Дом собирается из заводских панелей-щитов: каждая стена — это отдельный щит из стоек 45×145, расписанный своим листом (наружные помечены СН, внутренние несущие — ПР, перегородки — ПРч, фронтоны — СНф). Жёсткость даёт не плита OSB, а врезные диагональные укосины 45×95 — это классический «честный» каркас (тот же приём — в каркасном доме 7×8). Панели ставят по разметке, связывают между собой второй верхней обвязкой и раскрепляют — коробка дома собирается как конструктор.

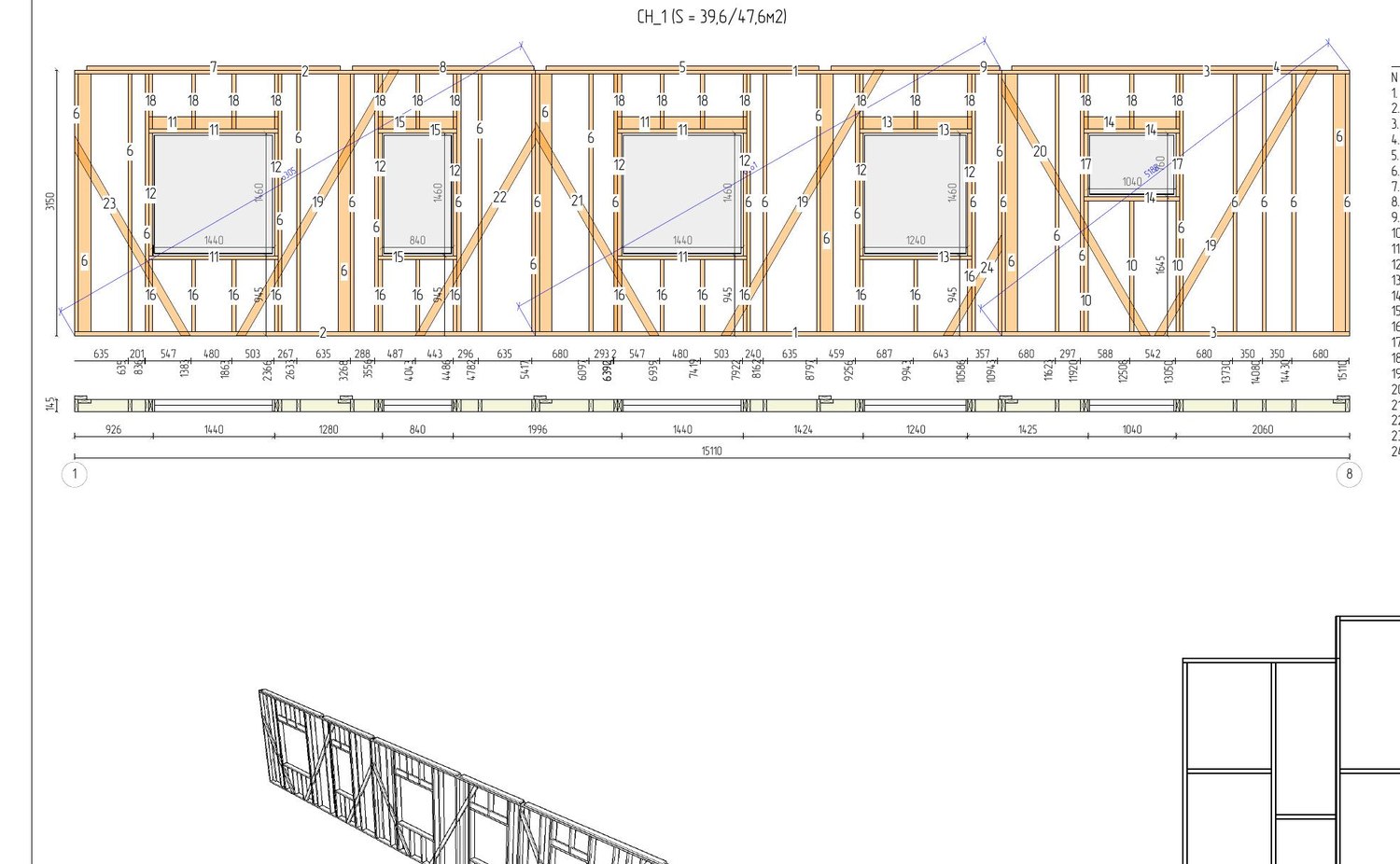

Из чего стены (листы 24-31 — сборочные/эскизы/стартовая доска, 48-63 — панели, 64 — узлы)
- Стойки — доска 45×145, шаг ≈ 600 мм (толщина стены 145).
- Нижняя и верхняя обвязки — та же доска 45×145; сверху добавляется вторая верхняя обвязка, связывающая панели (перехлёст на углах — не более 450 мм).
- Жёсткость — врезные укосины 45×95 (диагонали); плитной обшивки OSB в каркасе нет.
- Окна — обрамляются ригелем-перемычкой, подоконной доской и доборными стойками прямо в панели.
- Углы — «тёплый угол» с отдельной стойкой под внутреннюю отделку.

Что такое «панель» и «стартовая доска»
Завод уже собрал (или раскроил) каждую стену как готовый щит: ты не считаешь стойки, а собираешь по листу-развёртке — где какая стойка, где укосина, где проём. Чтобы щиты встали точно по местам, на платформу сначала кладут стартовую доску — разметочную нижнюю направляющую, которая показывает линию и положение каждой стены (листы 30-31). Дальше панель поднимают, ставят на стартовую доску по осям и крепят.
Узлы: как панели держатся вместе

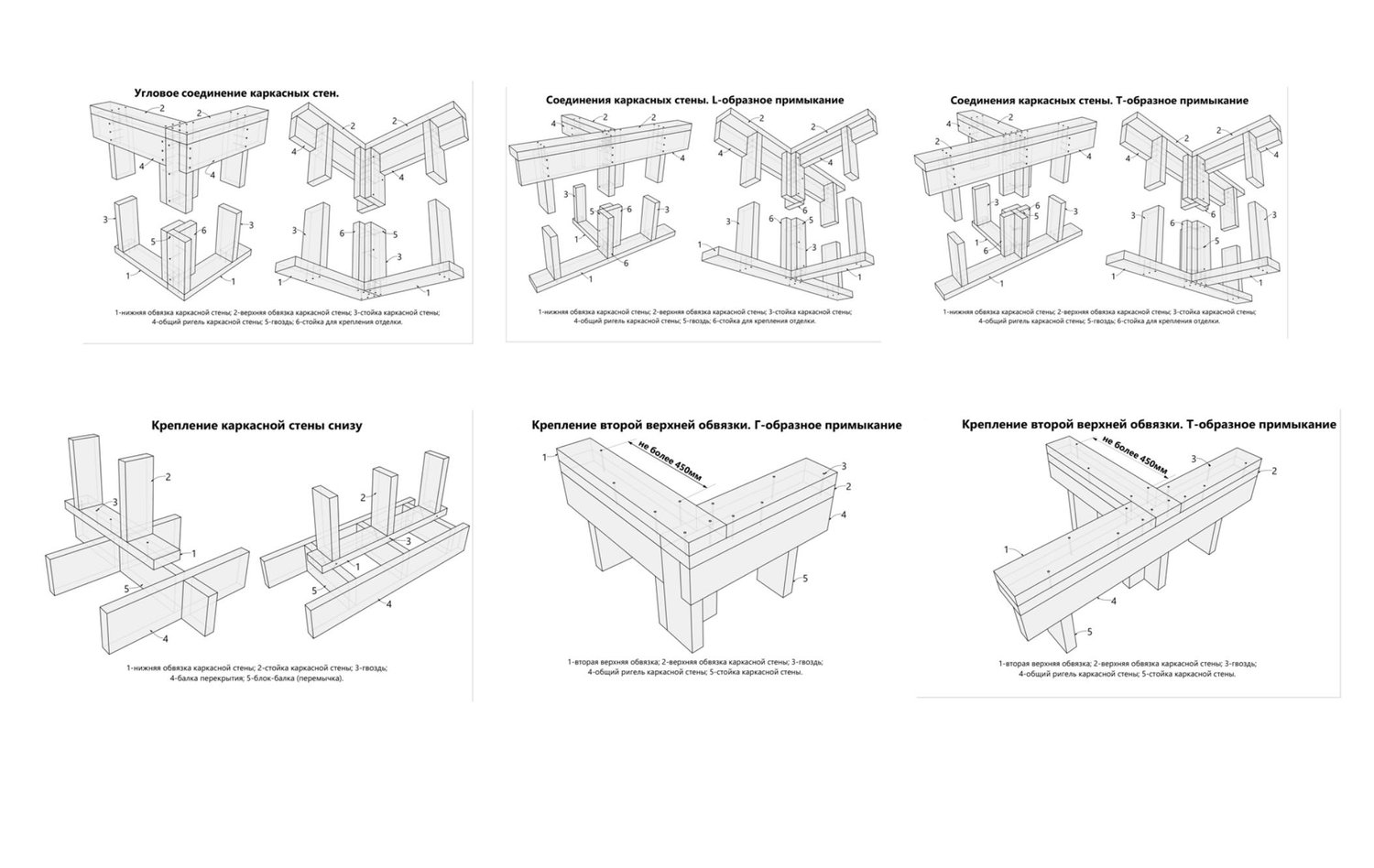

Соединения каркасных стен (лист 64)
- Угловое соединение — «тёплый угол»: стойки наружных стен + отдельная стойка для крепления отделки (чтобы внутри было к чему прибить имитацию бруса).
- L- и Т-образные примыкания — где внутренняя стена подходит к наружной.
- Крепление стены снизу — к балке перекрытия через блок-балку (перемычку), гвоздями.
- Вторая верхняя обвязка — кладётся поверх верхних обвязок панелей с перехлёстом не более 450 мм на углах и примыканиях: она «сшивает» отдельные щиты в единую жёсткую коробку.

Погодное окно
Погодное окно
Каркас собирают по сухому и стараются быстро выйти под крышу — открытые панели нельзя долго держать под дождём. Щиты можно поднимать даже в прохладную погоду; главное — сухой пиломатериал и защита от осадков между этапами.
Что нужно к старту (вход)
- Платформа цокольного перекрытия готова и выверена по горизонту (этап 04).
- Панели и пиломатериал 45×145 / 45×95 на площадке, разложены по сборочным маркам.
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Панели / доска 45×145 (сухая) | стойки и обвязки стен | ведомость |
| Доска 45×95 | врезные укосины | по панелям |
| Крепёж (гвозди, уголки, метизы) | сборка и узлы | по узлам л.64 |
Как делаем
- Разложи стартовую доску по осям на платформе (листы 30-31) — она задаёт линию каждой стены.
- Подними наружные панели СН по маркам, поставь на стартовую доску, выставь по осям и раскрепи временными подкосами.
- Свяжи панели между собой, собери тёплые углы (со стойкой под отделку).
- Уложи вторую верхнюю обвязку поверх панелей с перехлёстом ≤450 мм на углах — коробка становится жёсткой.
- Смонтируй внутренние стены ПР и перегородки ПРч по сборочному плану (лист 24), примкни L/Т-узлами.
- Проверь вертикали всех стен по отвесу, а верх — в одну плоскость под перекрытие.
Приспособление — подъём и раскрепление длинной панели
Наружные панели здесь очень длинные (до 15 м). Поднимай их вместе, несколькими людьми или рычагом, и сразу лови вертикаль, фиксируя временными подкосами к платформе через каждые 2-3 м. Пока не встала вторая верхняя обвязка, каждый щит держится только на подкосах — не снимай их раньше времени.
Точка невозврата — вертикаль и вторая верхняя обвязка
Что потом не переделать
Вертикаль стен и связка второй обвязкой. Плиты OSB здесь нет — всё держат укосины и обвязка; пока панели не сшиты второй верхней обвязкой, коробка «играет». Выставь вертикали по отвесу и уложи вторую обвязку до монтажа перекрытия и крыши — потом стену не выправить.
Частые ошибки
- Пропущены/недоврезаны укосины — каркас расшатывается (обшивки-то нет).
- Панель поставлена не по стартовой доске — уходит с оси, следующая не примыкает.
- Забыли вторую верхнюю обвязку или перехлёст >450 — щиты не связаны в коробку.
- Холодный угол без стойки отделки — промерзание и не к чему крепить имитацию бруса.
- Стены с завалом по вертикали — перекрытие и крыша встанут косо.
Контроль и приёмка
Контроль каркаса стен0 из 6
Что дальше
Коробка стен стоит и связана. Следующий этап — Потолочное перекрытие и мауэрлат: кладём балки потолка (кроме зоны второго света) и мауэрлат под стропила.
