Кровля: пирог и металлическое покрытие
Стропила стоят — собираем «пирог» крыши и накрываем дом. Покрытие здесь металлическое, под ним — утеплённый пирог: 200 мм утеплителя между стропил, пароизоляция изнутри, ветро-влагозащита и вентзазор снаружи. Отдельная забота — ендова (металлический жёлоб в месте пересечения крыш) и водосток по карнизам.
Проект расходится в типе покрытия — уточните до заказа
В самом проекте покрытие названо по-разному: пояснительная записка (п.3.4) пишет «металлическое фальцевое», а спецификация материалов (стр.96) — «Металлочерепица (М20), 169,1 м²». Это внутреннее противоречие проекта, и от выбора зависит основание под покрытие:
- Фальц — нужна ровная сплошная (или частая) обрешётка/настил: замок поднят над водой, крепежа снаружи нет, но на гладком металле видна любая волна.
- Металлочерепица — нужна разреженная обрешётка с шагом под модуль (для М20 — по волне черепицы), крепление саморезами в прогиб волны.
Пирог утепления и вентзазор — одинаковые для обоих. Выбери покрытие до этапа обрешётки и делай основание под него.
Кровля (лист 65 — план крыши, 71-74 — скаты, стр.96 — спецификации)
- Покрытие: металлическое — фальц (по ПЗ) или металлочерепица М20 (по спецификации, 169,1 м²); см. предупреждение выше.
- Утеплитель кровли: У200 — 200 мм между стропил, ≈ 11,7 м³.
- Пароизоляция (Пр3, ≈ 137,6 м²) изнутри; ветро-влагозащита (В3, ≈ 169,1 м²) снаружи по стропилам.
- Вентзазор брусками контробрешётки + обрешётка/настил под выбранное покрытие.

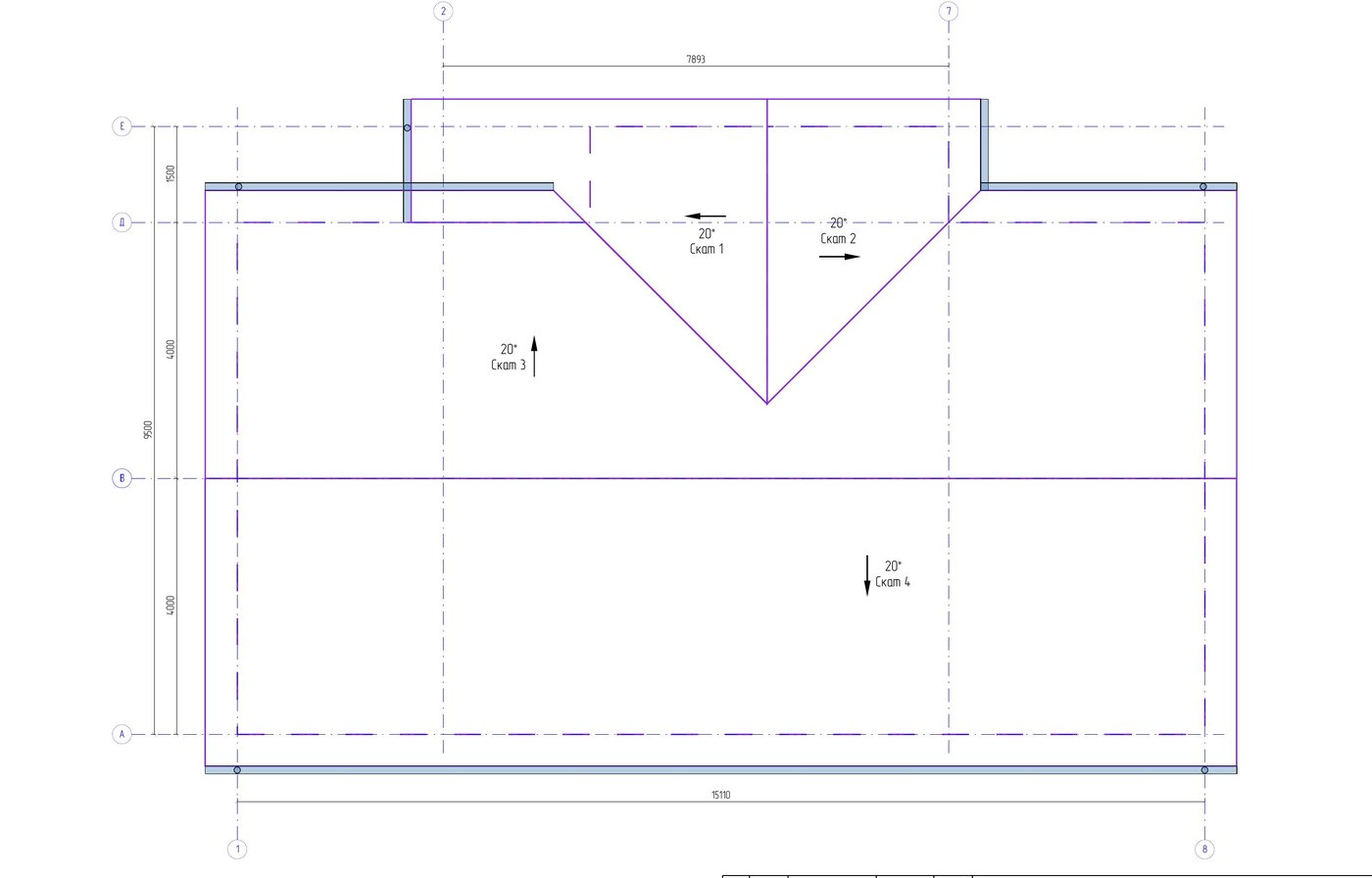

- Скаты: четыре, уклон 20°; самый большой — Скат 4, 77,1 м².
- Водосток: желоба и трубы, длина желоба ≈ 28,9 м.
- Потолок второго света снизу — натяжной (≈ 53 м² по крыше).

Порядок слоёв пирога (снизу вверх)
- Пароизоляция — изнутри, по низу стропил (в зоне второго света она под будущим натяжным потолком). Не пускает влажный воздух дома в утеплитель.
- Утеплитель 200 мм (У200) — плотно между стропил 45×195, без щелей и провисов.
- Ветро-влагозащита — поверх стропил/утеплителя; выпускает пар наружу, но не пускает воду.
- Контробрешётка (вентзазор) — бруски вдоль стропил: создают продувочный зазор, чтобы подкровельный конденсат уходил.
- Обрешётка/настил — под выбранное покрытие: сплошной/частый настил под фальц или разреженная обрешётка с шагом волны под металлочерепицу.
- Металлическое покрытие — картины фальца или листы металлочерепицы; металл ендовы, карнизные и коньковые планки.
Почему обрешётка зависит от покрытия
Утеплённый пирог и вентзазор одинаковы, а вот верхний слой опоры — разный:
- Фальц любит ровное сплошное основание — на гладком металле видна каждая «волна» стропил и настила; крепёж скрытый, замок стоячий.
- Металлочерепица ставится на разреженную обрешётку под шаг модуля М20 и крепится саморезами в прогиб волны — сплошной настил ей не нужен.
Общее у обоих: вентзазор под металлом обязателен — металл активно копит конденсат, и без продува дерево под ним мокнет.
Ендова и металл — работа кровельщика
Раскрой картин/листов, замки фальца или нахлёсты черепицы и особенно металл ендовы — профессиональная жестяницкая работа. Новичку — подготовить ровный вентилируемый пирог и обрешётку под выбранное покрытие, принять узлы; сами картины/листы и ендову доверь кровельщику. Ендова, собранная неверно, потечёт в первый же ливень.
Погодное окно
Погодное окно
Гидроизоляцию и покрытие делают по сухому, а закрыть контур крыши стараются как можно раньше — под крышей уже можно спокойно вести утепление и отделку в любую погоду. Металл монтируют при плюсовой температуре, без обледенения.
Как делаем
- Закрой стропила ветро-влагозащитой с нахлёстами снизу вверх, проклей стыки.
- Набей контробрешётку брусками по стропилам — вентзазор.
- Уложи обрешётку/настил под выбранное покрытие (сплошной под фальц / разреженный под металлочерепицу), вычисти плоскость скатов.
- Смонтируй покрытие снизу вверх; поставь металл ендовы в желоб пересечения скатов.
- Поставь карнизные и коньковые планки, закрой узлы примыканий.
- Навесь водосток — желоба по карнизам (≈29 м) и трубы, с уклоном к воронкам.
- Изнутри уложи утеплитель 200 мм между стропил и пароизоляцию (в зоне второго света — под натяжной потолок).
Хитрость с площадки — металл заказывают по факту скатов
И фальцевые картины, и листы металлочерепицы кроят в размер ската. Дай кровельщику фактические длины скатов после обрешётки — так меньше стыков и отходов, а ендова получается с минимумом швов.
Точка невозврата — ендова, вентзазор и пароизоляция
Что потом не переделать
Ендову, вентзазор и пароизоляцию под утеплителем. Под смонтированный металл уже не залезть: непроклеенная пароизоляция даст конденсат в утеплителе, отсутствие вентзазора — мокрое дерево, кривая ендова — течь. Проверь эти три вещи до закрытия покрытием.
Частые ошибки
- Обрешётка не под то покрытие — сплошной настил под черепицу или редкий под фальц: покрытие не крепится/идёт волной.
- Нет вентзазора под металлом — конденсат, мокрый настил и стропила.
- Ендова собрана неплотно — главная течь крыши.
- Пароизоляция с дырами/без проклейки — утеплитель мокнет изнутри.
- Водосток без уклона к воронкам — вода стоит в желобе, перелив.
Контроль и приёмка
Контроль кровли0 из 6
Что дальше
Дом под крышей и в тепле. Следующий этап — Утепление стен, защита и отделка: контр-утепление, паро- и ветрозащита, имитация бруса снаружи и внутри, окна и двери.
