Тема
Стены из газобетона
На готовую плиту поднимаем коробку дома из газобетонных блоков. Газобетон тёплый, лёгкий и пилится ножовкой — новичку он прощает многое, кроме двух вещей: кривого первого ряда (по нему пойдёт вся кладка) и пропущенного армирования и перемычек (без них стена трескается). На этих двух вещах и сосредоточимся.
Параметры по проекту (листы 21–25, раздел КР/КЖ)
- Наружные несущие стены: газобетон 400 мм (ГБ400) — 38,4 м³ и 375 мм (ГБ375) — 8,2 м³.
- Внутренние несущие: газобетон 250 мм (ГБ250) — 11,3 м³. Перегородки: 150 мм (ГБ150) — 7,7 м³ + кирпичные 150 мм — 2,8 м³.
- U-блоки (лоток под перемычки и армопояс): ГБ400 — 90 шт, ГБ250 — 34 шт.
- Кладка на клей для газобетона (или полиуретановую клей-пену) — тонкий шов, не на раствор (лист 21).

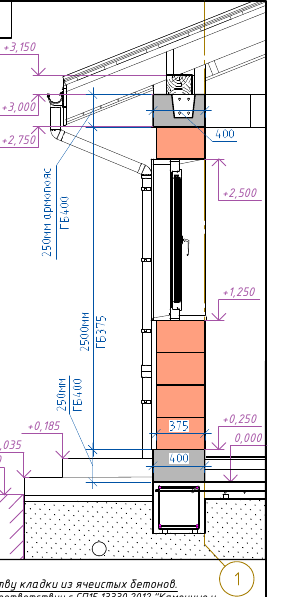

- Отметки: 1-й ряд +0.000…+0.250; уровень армопояса +2.750; верх кладки под кровлю ~+3.000 (фронтоны выше — листы 25). Высота дверных проёмов — 2100 мм от чистого пола (2300 от фундамента).
- Нормы: СП 15.13330.2012 и СП 70.13330.2012 (прямо названы на листе 21).
Числа — из спецификации проекта (facts.json), не выдуманы.
Погодное окно
Кладка на клей — «полумокрый» процесс, привязан к плюсовой температуре.
- Температура. Клей для газобетона работает при +5…+30 °C. На морозе замёрзшая вода в шве не даёт клею схватиться — шов не держит. Ниже +5 нужен зимний клей и укрытие, для самостоятельной стройки проще не лезть в холод.
- Дождь. Газобетон впитывает воду. Открытую кладку под дождём накрываем плёнкой по верху, намокший блок перед продолжением даём обсохнуть.
- Жара. В жару клей быстро сохнет — мешаем малыми порциями, поверхность блока перед нанесением слегка смачиваем.
- На зиму незаконченную коробку укрываем по верху (вода не должна стоять в кладке и замерзать в блоке).
Логика этапа
Кладём стены снизу вверх рядами: сначала выставляем идеально ровный первый ряд на плиту, затем поднимаем стены на тонком клеевом шве, армируя нужные ряды и закрывая проёмы перемычками, и доводим кладку до отметки +2.750 — уровня будущего армопояса.
Порядок подчинён одному: всё держится на первом ряде и на армировании. Первый ряд задаёт геометрию и горизонт всей коробки; армирование и перемычки не дают газобетону треснуть в самых слабых местах — по низу, под окнами и над проёмами.
Точки невозврата этого этапа
- Первый ряд. Завалил горизонт или угол — завалишь весь дом, выше уже не исправить.
- Перемычки над проёмами. Заложил проём блоками без перемычки — стена над окном треснет. Перемычка ставится до кладки над проёмом.
- Армирование рядов. Оказалось внутри кладки — потом не добавить.
Что уже готово к старту (вход с прошлого этапа)
- Плита набрала прочность (~28 суток после заливки) — только теперь её можно грузить стенами.
- Верх плиты выведен в горизонт, известна отметка 0.000 (чистовой пол).
- Коммуникации выведены из плиты и заглушены — стены встают, а вводы уже на месте.
- Заказан газобетон и клей (мы заказали их ещё на этапе фундамента, пока плита набирала прочность).
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Газобетон ГБ400 400 мм | 38,4 м³ | под заказ, 1–2 недели в сезон | за 2 недели |
| Газобетон ГБ375 375 мм | 8,2 м³ | под заказ | за 2 недели |
| Газобетон ГБ250 / ГБ150 | 11,3 / 7,7 м³ | под заказ | за 2 недели |
| U-блоки ГБ400 / ГБ250 | 90 / 34 шт | под заказ | за 2 недели |
| Клей для газобетона (или ПУ клей-пена) | по расходу кладки | со склада / под заказ | за неделю |
| Арматура для армирования рядов | по развёрткам (листы 23–24) | со склада, 1–3 дня | за 3 дня |
| Отсечная гидроизоляция под первый ряд | по периметру | со склада, 1–3 дня | за 3 дня |
Заказать заранее — для следующего этапа «Армопояс»
| Позиция | Цикл поставки | Почему сейчас |
|---|---|---|
| Арматура Ф10 и хомут Ф6 на армопояс | со склада, 1–3 дня | Каркас пояса вяжем сразу после стен — пусть лежит. |
| Бетон на армопояс (класс по проекту) | под заказ, 3–5 дней, в сезон очередь | Заливка пояса — короткий этап; бетон закажем к концу кладки. |
| Окна и двери ПВХ | длинный цикл, 3–6 недель | Замер — по готовой коробке, но заказ сразу после: пока идёт кровля, окна успеют приехать. |
Живая стоимость этапа появится, когда заведём ценовой слой Mikea. Цены руками в текст не вписываем (иначе смета не пересчитывается).
Инструмент и руки
Сколько человек: кладку удобно вести вдвоём (один кладёт, другой пилит и подаёт блок и клей); наружные стены 400 мм в одиночку тяжело держать ровно. Коробка Mikea — несколько недель размеренной работы.
Инструмент: каретка для клея по ширине блока (наносит ровный слой зубчатым краем), ножовка по газобетону (крупный зуб), тёрка-рубанок для выравнивания плоскости, штроборез (ручной или болгарка) под арматуру, резиновая киянка для осадки блока, уровень и отвес, шнурка-причалка, угольник, миксер-насадка для клея.
Подготовка перед работой
- Очисти верх плиты от пыли и наплывов — клей и гидроизоляция должны лечь на чистое.
- Разложи блоки штабелями вдоль стен, ближе к месту укладки (носить 400-й блок через весь дом — лишний труд).
- По условным обозначениям листа 21 отметь, где какая толщина стены: наружные — 400 и 375 мм, внутренние несущие — 250 мм, перегородки — 150 мм.
- Найди нивелиром самый высокий угол плиты — от него начнём первый ряд.
Как делаем
1. Отсечная гидроизоляция и первый ряд
На плиту по линии стен раскатываем отсечную гидроизоляцию (отсекает влагу от газобетона снизу), затем на раствор выкладываем первый ряд — строго по уровню, начиная с самого высокого угла. Это единственный ряд, который кладут не на клей: раствором выбираем неровности плиты и выводим идеальную горизонтальную «постель».

Если делаешь впервые — первый ряд решает всё
- Зачем на раствор, а не на клей. Клей кладут слоем 2–3 мм — он повторит любую кочку плиты. Раствор кладут переменным слоем и им выравнивают перепад основания, выводя первый ряд в идеальный горизонт. Дальше по ровному первому ряду уже пойдёт тонкий клей.
- Как найти высший угол. Нивелиром (или лазерным уровнем) сними отметку верха плиты во всех углах. Самый высокий — стартовый: от него раствор будет тоньше, к низким углам — толще. Иначе в низком углу не хватит слоя.
- Отсечная гидроизоляция — что и как. Рулонный материал (или обмазочный) по линии стены шире стены на 20–30 мм с каждой стороны (лишнее подрежешь). Полотна — с нахлёстом. Без неё влага из плиты тянется в газобетон, и низ стены сыреет. Что такое отсечная гидроизоляция и как выбрать — общая тема справочника, здесь — «делай так».
- Как вывести горизонт и углы. Первый блок ставим в высший угол по уровню. Между углами натягиваем шнурку-причалку и по ней держим ряд. Углы проверяем угольником и равенством диагоналей (как на фундаменте). Каждый блок осаживаем киянкой до уровня.
- Готово, когда: весь первый ряд в один горизонт по нивелиру, углы 90°, диагонали равны.
Приспособление
Шнурка-причалка: натяни шнур между крайними блоками ряда и клади по нему — так весь ряд идёт по одной прямой и в одну высоту, не «змейкой».
2. Кладка стен на клей
Дальше стены растут на тонком клеевом шве. Клей наносим кареткой на постель и торец блока, ставим блок, осаживаем киянкой, лишний клей снимаем. Каждые пару рядов проверяем вертикаль отвесом и плоскость — бугры сразу сгоняем рубанком.
Если делаешь впервые — клей, шов, толщины, распил
- Толщина шва — 2–3 мм. Клей наносят зубчатой кареткой: она оставляет гребёнку нужной высоты. Толстый шов класть нельзя — это мостики холода (по швам дом промерзает) и перерасход клея.
- Где какая толщина стены. Наружные несущие — 400 и 375 мм (тёплые, ГБ400/ГБ375); внутренние несущие — 250 мм; перегородки — 150 мм. Цвет на плане (лист 21) = толщина. Не перепутай: тонкую перегородку на место несущей ставить нельзя.
- Как пилить блок. Газобетон режут ножовкой с крупным зубом прямо по разметке угольником — блок доборного размера получается за минуту. Плоскость реза при нужде ровняют рубанком.
- Перевязка швов. Блоки в соседних рядах смещают на 100–200 мм (вертикальные швы не должны совпадать) — иначе шов «прошивает» стену насквозь по прочности.
- Готово, когда: ряды горизонтальны, стена вертикальна по отвесу, швы тонкие и заполнены, вертикальные швы вразбежку.
Хитрость с площадки
Клей мешай малыми порциями: он живёт 1,5–2 часа, а на солнце сохнет ещё быстрее. Замесил ведро на всю стену — половину выкинешь застывшей.
3. Армирование рядов
В указанные проектом ряды закладываем арматуру: штроборезом прорезаем в блоках борозду, заполняем клеем и утапливаем пруток. По развёрткам фасадов (листы 23–24) армируют: первый ряд кладки, каждый третий ряд на стенах длиннее 3 м, ряд над проёмными перемычками, и связывающее армирование углов и стыка наружных стен разной толщины (ГБ375 и ГБ400). Это то, что держит газобетон от трещин.
Если делаешь впервые — зачем и куда арматура
- Зачем. Газобетон прочен на сжатие, но слаб на растяжение и «не любит» изгибающие нагрузки. Арматура в шве принимает растяжение и не даёт трещине пойти.
- Куда штробить. Штроборезом (или болгаркой в два реза) делаем борозду в верхней плоскости ряда, отступив от края блока; борозду заполняем клеем, вдавливаем пруток, лишнее убираем.
- Какие ряды (точно по развёрткам листов 23–24): первый ряд кладки; каждый третий ряд, если стена длиннее трёх метров; ряд над каждой надпроёмной перемычкой; и связывающая арматура в углах и в стыке наружных стен ГБ375/ГБ400 — чтобы участки разной толщины работали как одно целое. Подоконный ряд армировать тоже полезно (от нижних углов окна часто идут трещины) — но это общая практика, в развёртках проекта отдельно не указано.
- Готово, когда: арматура утоплена в клей заподлицо, стыки прутков внахлёст, армированы первый ряд, каждый 3-й ряд на длинных стенах, углы и стык ГБ375/ГБ400 и надпроёмные ряды.
4. Перемычки над проёмами
Над каждым окном и дверью ставим несущую перемычку из U-блоков (лоток) с арматурой — по Узлу Ж. Без неё кладка над проёмом ничем не держится и трескается.

Если делаешь впервые — что такое U-блок и как ставить перемычку
- Что такое U-блок. Это газоблок в форме лотка («корыта»). Над проёмом их ставят полостью вверх и закладывают внутрь арматуру — получается тёплая несущая перемычка (газобетонные стенки лотка убирают мостик холода). По проекту Mikea надпроёмные U-блоки заливаются бетоном вместе с армопоясом (этап 03), а не отдельной балкой — потому в них и заводят пруток Ф10, связывающий перемычку с поясом.

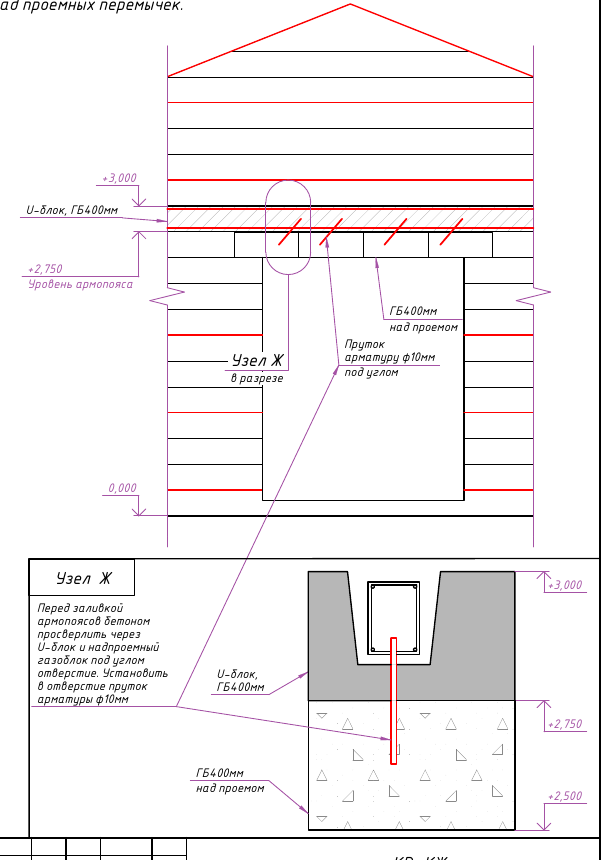

- Как по Узлу Ж. Над проёмом — U-блок ГБ400. Проект прямо указывает: перед заливкой армопояса просверлить через U-блок и надпроёмный газоблок отверстие под углом и установить в него пруток арматуры Ф10 — так перемычка связывается с армопоясом.
- Опирание. Лоток заходит на стену по краям проёма (запас опирания), не «впритык» к краю.
- Готово, когда: над всеми проёмами стоят U-блоки с арматурой, пруток Ф10 установлен, перемычка готова принять армопояс.
5. Высоты, проёмы и выход на армопояс
По ходу кладки держим проектные отметки: низ и верх оконных/дверных проёмов, высоту дверей 2100 мм от чистого пола, и доводим стены до отметки +2.750 — это верх кладки под армопояс. Верх последнего ряда выводим ровно: на него ляжет монолитное кольцо.
Если делаешь впервые — как держать высоты и вертикаль
- Вертикаль. Каждые 2–3 ряда проверяй стену отвесом или уровнем — газобетон легко «повести», а исправлять высоко тяжело.
- Отметки проёмов. Низ окна, верх окна, порог двери — по проекту (лист 21, высоты подоконников от 150 до 1250 мм у разных окон). Отмеряй от 0.000, а не «на глаз по рядам».
- Выход на +2.750. Последние ряды подгоняем так, чтобы верх кладки встал ровно на отметку армопояса. Верх — в горизонт по нивелиру.
Частые ошибки
- Кривой первый ряд — не с высшего угла, не по уровню. Уводит всю коробку. Первый ряд — на раствор, в горизонт, от высшего угла.
- Толстый шов клея — мостики холода и перерасход. Только тонкий шов кареткой, 2–3 мм.
- Совпадающие вертикальные швы — стена теряет прочность. Перевязка со смещением 100–200 мм.
- Проём без перемычки — трещина над окном. U-блок с арматурой над каждым проёмом.
- Пропущенное армирование рядов — трещины по низу и под окнами. Армируем по проекту и под каждым окном.
- Перегородка вместо несущей — перепутал толщину по плану. Сверяйся с цветом на листе 21.
Контроль и приёмка
Контроль и приёмка стен0 из 10
Оставляем для следующего этапа
- Ровный верх кладки на отметке +2.750 в горизонт — на него ляжет армопояс.
- U-блоки и перемычки с выпущенными прутками Ф10 — готовы связаться с монолитным кольцом.
- Заказанные заранее арматура и бетон на армопояс — чтобы залить кольцо сразу, без простоя.
Что дальше
По верху стен заливаем армопояс — монолитное кольцо жёсткости, которое свяжет всю коробку и примет нагрузку от кровли. U-блоки под него мы уже уложили, арматуру и бетон заказали.
Полный комплект чертежей — в блоке «Забрать проект» на странице дома.
