Утепление кровли и перекрытия
Под закрытой крышей набираем тёплый пирог: закладываем утеплитель в скаты и перекрытие, закрываем его пароизоляцией изнутри и гидро-ветрозащитой снаружи. От правильности этого «слоёного пирога» зависит, будет дом тёплым и сухим — или утеплитель намокнет и перестанет греть.

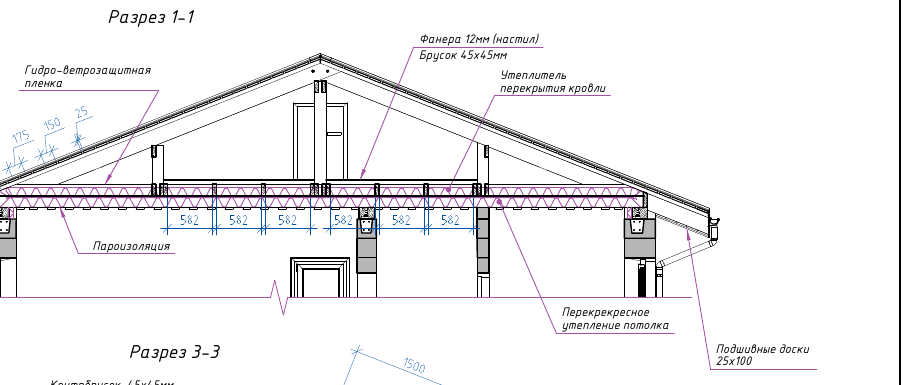

Параметры по проекту (листы 35–36, раздел КР/КД)
- Утеплитель: плиты минеральной ваты по ГОСТ 9573-96, объём ~28 м³.
- Скат кровли — 250 мм: утеплитель 200 мм между стропил (50×200) + 50 мм перекрёстно по бруску 45×45 (шаг 590).
- Перекрытие холодного чердака — 250 мм: утеплитель 150 мм (по затяжке 50×150) + 100 мм (перекрёстно 50×100).
- Пароизоляция: мембрана АЛЮБАР (по скатам) и полиэтилен 200 мкм (на потолок изнутри).
- Нахлёст гидро-ветрозащитной мембраны — ≥ 20 см, крепить степлером.
Числа — из проекта (facts.json). ГОСТ 9573-96 назван на листе 35 (сверено по проекту).
Погодное окно
- Работаем в закрытом сухом контуре — после кровли. Минеральную вату и пароизоляцию нельзя мочить: мокрая вата не греет и долго сохнет.
- Температура — комфортная для монтажа и герметиков (лент, пены).
Логика этапа
Тёплый пирог работает так: утеплитель держит тепло, пароизоляция изнутри не пускает в него влажный воздух из дома, гидро-ветрозащита снаружи не пускает воду и ветер, но выпускает пар, а вентиляционный зазор под кровлей уносит остатки влаги. Порядок слоёв — не произвольный: перепутаешь стороны — влага запрётся в утеплителе.
Точки невозврата
- Пропущенная или дырявая пароизоляция. Пар из дома войдёт в утеплитель, тот намокнет и перестанет греть, дерево начнёт гнить. Пароизоляция — сплошная, с проклейкой стыков.
- Мостики холода по стропилам. Утеплитель только между стропил оставляет холодные «рёбра» — поэтому проект добавляет перекрёстный слой поверх.
- Сжатый или мокрый утеплитель. Потерял толщину — потерял тепло. Кладём плотно, но без сжатия, только сухим.
Что уже готово к старту (вход с прошлого этапа)
- Дом под крышей: гидро-ветрозащитная мембрана, контробрешётка (вентзазор) и кровля уже смонтированы на этапе кровли.
- Стропила (50×200) и затяжки перекрытия — на месте, обработаны.
- Заказан заранее утеплитель и пароизоляция.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Минвата (ГОСТ 9573-96) | ~28 м³ (скаты 200+50, перекрытие 150+100) | под заказ, 1–2 недели | за 2 недели |
| Пароизоляция АЛЮБАР (скаты) + полиэтилен 200 мкм (потолок) | по площади | со склада / под заказ | за неделю |
| Двусторонняя клейкая лента, армирующая лента для стыков | по стыкам | со склада | за 3 дня |
| Брусок 45×45 (перекрёстный слой), доска 50×100 / 50×150, фанера 12 мм (настил чердака) | по проекту | со склада | за 3 дня |
Заказать заранее — для следующего этапа «Тёплый пол»
| Позиция | Цикл поставки | Почему сейчас |
|---|---|---|
| Трубы тёплого пола, коллектор, ЭППС | под заказ, длинный цикл | Контуры пола укладываем следом; оборудование котельной — длинный цикл. |
Живая стоимость — с ценовым слоем Mikea. Цены руками не вписываем.
Инструмент и руки
Сколько человек: утепление — работа в одиночку или вдвоём, но небыстрая и «пыльная».
Инструмент: длинный нож для резки минваты, степлер и скобы, пистолет для пены, нож, рулетка. СИЗ обязательны: респиратор, очки, перчатки, закрытая одежда — минеральная вата колется и пылит.
Подготовка перед работой
- Проверь, что каркас сухой и обработан пропиткой; запень монтажной пеной щели и зазоры в каркасе (шаг 3 порядка работ проекта).
- Убедись, что снаружи уже стоит гидро-ветрозащита с вентзазором (с этапа кровли).
- Раскрои утеплитель на +1–2 см шире шага между стропилами/лагами — чтобы встал враспор без щелей.
Как делаем
Проект даёт прямой порядок работ (лист 35) — идём по нему.
1. Подготовка каркаса и гидро-ветрозащита
Обрабатываем древесину пропиткой и даём высохнуть, очищаем от пыли, выравниваем каркас и запениваем щели. Снаружи (со стороны кровли) должна быть гидро-ветрозащитная мембрана с нахлёстом ≥20 см, закреплённая степлером.

Если делаешь впервые — зачем пропитка и запенивание
- Пропитка защищает дерево от гнили и жучка; наносится до зашивки, пока есть доступ.
- Запенивание щелей каркаса убирает продувание и мостики холода в местах примыканий — иначе через них уйдёт тепло мимо утеплителя.
- Готово, когда: каркас сухой, обработан, щели запенены, снаружи гидро-ветрозащита с нахлёстом ≥20 см закреплена.
2. Укладка утеплителя (скаты и перекрытие)
Закладываем минвату в два слоя со сдвигом: в скаты — 200 мм между стропил + 50 мм перекрёстно по бруску 45×45; в перекрытие — 150 мм по затяжке + 100 мм перекрёстно, итого по 250 мм.
Если делаешь впервые — как класть вату и что такое перекрёстный слой
- Враспор, без щелей. Плиту режут чуть шире проёма между стропил (на 1–2 см), чтобы она встала распором и не выпадала. Щели между плитами — это мостики холода, их не оставляют.
- Без сжатия. Утеплитель греет воздухом в порах: сожмёшь — потеряет толщину и свойства. Плотно, но не прессуя.
- Перекрёстный слой — зачем. Первый слой лежит между стропил, но сами стропила остаются «холодными рёбрами». Второй слой кладут поперёк, по бруску 45×45, перекрывая стропила, — так мостики холода закрываются. То же в перекрытии (150 по затяжке + 100 поперёк).
- Готово, когда: оба слоя уложены со сдвигом швов, враспор, без щелей и без сжатия; толщина 250 мм выдержана.
3. Пароизоляция изнутри
Со стороны помещения закрываем утеплитель пароизоляцией (АЛЮБАР по скатам, полиэтилен 200 мкм на потолок), полотна внахлёст с проклейкой стыков двусторонней лентой — контур должен быть герметичным.
Если делаешь впервые — почему пароизоляция изнутри и герметично
- Правило. Тёплый влажный воздух комнаты стремится в утеплитель. Пароизоляция изнутри его не пускает. Снаружи стоит паропроницаемая гидро-ветрозащита — что случайно попало, выходит наружу. Изнутри — «глухо», снаружи — «дышит».
- Герметичность. Дырки и незаклеенные стыки сводят пароизоляцию на нет: пар найдёт щель. Полотна кладут внахлёст, стыки и примыкания проклеивают лентой, проколы заклеивают.
- Готово, когда: пароизоляция сплошная по всему тёплому контуру, стыки и примыкания проклеены, разрывов нет.
4. Подшивка и настил чердака
Изнутри зашиваем потолок (вагонка/подшива), а сверху по холодному чердаку укладываем настил из фанеры 12 мм на бруске 45×45 по верху утеплителя — чтобы по чердаку можно было ходить, не приминая вату.
Если делаешь впервые — настил чердака
- Зачем настил. По утеплителю нельзя ходить напрямую — сомнёшь и потеряешь тепло. Настил на бруске 45×45 приподнят над ватой и распределяет нагрузку.
- Готово, когда: потолок подшит, по чердаку есть настил, утеплитель нигде не примят.
Частые ошибки
- Нет/дырявая пароизоляция — утеплитель мокнет, дерево гниёт. Сплошной герметичный контур изнутри.
- Щели между плитами / сжатый утеплитель — мостики холода и потеря тепла. Враспор, без сжатия, со сдвигом швов.
- Без перекрёстного слоя — холодные рёбра по стропилам. Второй слой поперёк.
- Мокрый монтаж — вата не восстановит свойств. Только по сухому, в закрытом контуре.
- Без СИЗ — минвата колется и пылит. Респиратор, очки, перчатки.
Контроль и приёмка
Контроль и приёмка утепления0 из 7
Оставляем для следующего этапа
- Тёплый и сухой контур — дом держит тепло, можно вести отопление и мокрые работы.
- Готовый потолок и чердак с настилом.
Что дальше
В тёплом контуре монтируем тёплый пол: раскладываем контуры по ЭППС, опрессовываем и заливаем стяжкой.
Полный комплект чертежей — в блоке «Забрать проект» на странице дома.
