Тема
Стропильная система и кровля
Кровля закрывает дом от воды — это самый защитный этап, после него можно спокойно вести всё внутри. Здесь важно понимать честно: часть работ — высотные и требуют опыта. Стропила и обрешётку реально собрать своими силами с бригадой, а фальцевую металлическую кровлю и работу на большой высоте лучше отдать кровельщикам — ниже разберём, что делать самому, а что проконтролировать.
Параметры по проекту (листы 32–34, раздел КР/КД)

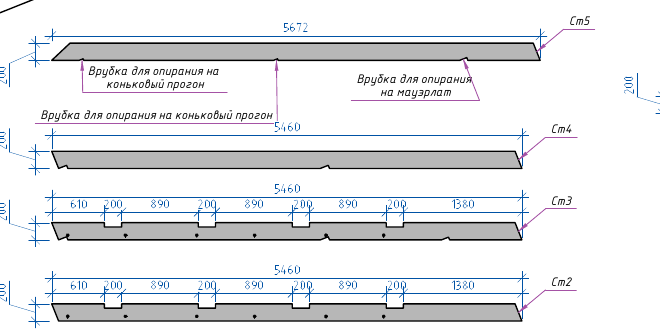

- Стропила: доска 200×50, собираются в сборки №1–5 (например, сборка №1 = Ст1+Ст1+Ст6+Ст7). Ноги длиной 5460–5672 мм с врубками для опирания на мауэрлат и коньковый прогон.
- Количество: сборки №1–2 шт, №2–2, №3–2, №4–7, №5–14; ног Ст5 — 28 шт и т.д.
- Гидро-ветрозащита: мембрана Tyvek, S = 185 м² (скаты 98 + 87 м²).
- Пирог кровли: стропила → Tyvek → контробрешётка (брусок 45×45) → обрешётка (доска 150×25, шаг 175 мм) → фальцевая металлическая кровля.

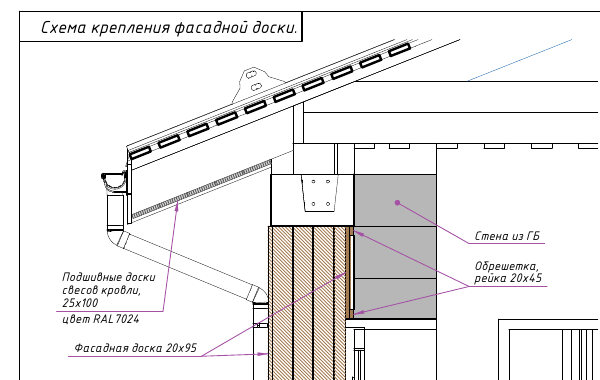

- Свесы: подшивные доски 25×100 (RAL 7024), фасадная доска 20×95.
Числа — из проекта (facts.json). Нормы (СП 64.13330 по дереву, СП 17.13330 по кровле) — общие, на листах не названы.
Погодное окно
- Успеть под крышу до морозов. Кровля закрывает коробку — до неё дом стоит открытым. Планируем так, чтобы войти в зиму под крышей.
- Не в дождь и не в ветер. Стропила и особенно мембрану/металл монтируют в сухую безветренную погоду: мокрый настил скользкий, ветер парусит листы и мембрану — это опасно на высоте.
- Мембрана и металл — по сухому. Tyvek не оставляем открытым под солнцем надолго (УФ старит), кроем в разумный срок.
Логика этапа

Собираем крышу снизу вверх: на готовый мауэрлат ставим стропильные сборки, соединяем их коньковым прогоном, по стропилам раскатываем гидро-ветрозащитную мембрану, набиваем контробрешётку (она создаёт вентиляционный зазор) и обрешётку, и уже по обрешётке укладываем фальцевую кровлю. В конце подшиваем свесы.
Порядок неслучаен: мембрана должна лежать поверх стропил, но под вентзазором; кровля — по ровной обрешётке; свесы — после кровли. Нарушишь порядок — либо мембрана не проветривается (гниёт дерево), либо кровля ложится волной.
Точки невозврата и безопасность
- Геометрия скатов. Стропила выставляют по единой плоскости — «пропеллер» на скате потом не выправить, кровля пойдёт волной.
- Врубки опирания. Ноги опираются на мауэрлат и конёк через запилы-врубки по проекту; неправильная врубка = стропило «съедет».
- Вентиляционный зазор. Забыл контробрешётку — мембрана прижата к обрешётке, конденсат не уходит, дерево гниёт.
- Высота. Это главный риск этапа. Страховка, леса, каски — обязательно; в одиночку по мокрой крыше не ходят.
Что сам, что кровельщику
- Своими силами (с бригадой): сборка и подъём стропил, коньковый прогон, мембрана, контробрешётка и обрешётка — при наличии лесов и страховки.
- Честно отдать кровельщикам: укладку фальцевой металлической кровли (нужен инструмент и навык закатки фальца, иначе течёт) и работу на большой высоте/крутом скате.
- Как проконтролировать бригаду: ровность плоскости скатов (шнур/рейка), нахлёсты мембраны, наличие контробрешётки (вентзазор), качество фальцевых замков и примыканий, свесы и водоотвод.
Что уже готово к старту (вход с прошлого этапа)
- Армопояс с мауэрлатом (брус 200×150) на шпильках М12, выставленный в горизонт, — на него сядут стропила.
- Заказаны заранее пиломатериал, мембрана Tyvek и кровельный металл.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Доска 200×50 на стропила | по спецификации сборок (Ст1–Ст7) | со склада / под заказ | за неделю |
| Контробрешётка брусок 45×45 + обрешётка доска 150×25 (шаг 175) | по площади скатов | со склада | за 3 дня |
| Мембрана Tyvek (гидро-ветрозащита) | ≥ 185 м² + нахлёсты | под заказ, 3–7 дней | за неделю |
| Кровельный металл (фальцевые картины/лист) | 185 м² скатов | под заказ, длинный цикл | за 2–4 недели |
| Крепёж (стропильные уголки, гвозди/саморезы оцинк.), скобы для мембраны | по узлам | со склада | за 3 дня |
| Подшивные доски 25×100 (RAL 7024), фасадная доска 20×95, водосток | по свесам | под заказ | за 2 недели |
Заказать заранее — для следующего этапа «Утепление»
| Позиция | Цикл поставки | Почему сейчас |
|---|---|---|
| Базальтовый утеплитель (~28 м³) | под заказ, 1–2 недели | Утеплять начинаем сразу под закрытой крышей. |
| Пароизоляция и гидро-ветрозащита утепления | со склада / под заказ | Пирог утепления собираем следом. |
Живая стоимость — с ценовым слоем Mikea. Цены руками не вписываем.
Инструмент и руки
Сколько человек: стропила поднимают и держат бригадой 3–4 человека; в одиночку крышу не собрать. Кровельные работы — со страховкой и лесами.
Инструмент: пилы (торцовочная/ручная/цепная для врубок), шуруповёрт, стропильные уголки и крепёж, уровень/шнур для плоскости скатов, степлер/скобы для мембраны, леса и страховочная система, фальцезакаточный инструмент — или бригада-кровельщики со своим.
Подготовка перед работой
- Проверь горизонт мауэрлата и разметь на нём шаг стропил по проекту.
- Собери стропильные сборки №1–5 на земле (по элементам листа 33) — на земле точнее и безопаснее, чем на высоте.
- Поставь леса, организуй безопасный подъём материала на крышу.
Как делаем
1. Стропильные сборки и их установка
Собираем ноги в сборки №1–5 по проекту и ставим на мауэрлат, опирая через врубки; вверху соединяем коньковым прогоном. Скаты выводим в единую плоскость.

Если делаешь впервые — сборка, врубка, плоскость ската
- Что такое стропильная сборка. Проект не даёт «просто стропила», а готовые сборки из ног Ст1–Ст7 (сборка №1 = Ст1+Ст1+Ст6+Ст7 и т.д.). Собери их по чертежу на земле — это шаблон, дальше просто повторяешь.
- Что такое врубка. Это запил в ноге, которым она садится на мауэрлат (и на коньковый прогон) — как «замок». Он не даёт стропилу соскользнуть и передаёт нагрузку. Пропиливай точно по чертежу.
- Плоскость ската. Первые две стропильные пары выставляют по уровню как «маяки», между ними натягивают шнур, и все промежуточные ноги — строго по шнуру. Так скат получается плоским, а не «пропеллером».
- Готово, когда: все сборки стоят с проектным шагом, опёрты врубками, скаты в единой плоскости по шнуру, коньковый узел собран, всё раскреплено.
2. Гидро-ветрозащитная мембрана Tyvek
По стропилам снизу вверх раскатываем мембрану Tyvek (185 м²) с нахлёстом полотен, крепим к стропилам. Она не пускает под кровлю ветер и воду, но выпускает пар из конструкции наружу.
Если делаешь впервые — как класть мембрану
- Снизу вверх, внахлёст. Полотна раскатывают горизонтально от карниза к коньку с нахлёстом верхнего на нижнее (обычно 100–150 мм по заводской разметке) — чтобы стекающая вода шла поверх, а не в стык.
- Правильной стороной. У мембраны есть верх/низ (по маркировке) — уложишь наоборот, она не будет работать. Смотри инструкцию рулона.
- Без натяга в струну. Мембрану крепят с лёгким провисом между стропил, чтобы конденсат стекал, а не рвал полотно на морозе.
- Готово, когда: мембрана закрывает все скаты снизу вверх с нахлёстом, правильной стороной, закреплена, без разрывов.
3. Контробрешётка и обрешётка
Поверх мембраны вдоль стропил набиваем контробрешётку (брусок 45×45) — она поднимает обрешётку и создаёт вентиляционный зазор, — а по ней поперёк — обрешётку из доски 150×25 с шагом 175 мм под фальцевую кровлю.

Если делаешь впервые — зачем контробрешётка
- Вентиляционный зазор — главное. Контробрешётка (брусок вдоль стропила поверх мембраны) поднимает обрешётку и оставляет щель для проветривания между мембраной и кровлей. По ней уходит конденсат, дерево остаётся сухим. Без контробрешётки крыша «потеет» и гниёт изнутри — это частая и дорогая ошибка.
- Обрешётка под фальц. По проекту (лист 35) — доска 150×25 с шагом 175 мм поперёк контробрешётки. Это частая обрешётка (зазор ~25 мм), какая и нужна под фальцевую кровлю; тонкая рейка тут не годится.
- Готово, когда: контробрешётка идёт вдоль всех стропил (вентзазор есть по всему скату), обрешётка ровная, в плоскости, с проектным шагом.
4. Фальцевая кровля и свесы
По обрешётке укладывают фальцевую металлическую кровлю (картины соединяются закатанным фальцем — герметичный замок), от карниза к коньку. Затем подшивают свесы досками 25×100 (RAL 7024) и ставят фасадную доску 20×95, монтируют водосток.

Если делаешь впервые — почему фальц отдают кровельщикам
- Что такое фальц. Соседние металлические «картины» соединяются загнутым и закатанным швом-фальцем — он герметичен без единого отверстия в поле кровли (в отличие от кровли на саморезах). Поэтому фальц не течёт и служит десятилетиями.
- Почему это работа мастера. Закатка фальца требует инструмента (ручного или машинки) и навыка; кривой фальц течёт, а переделка — это перекладка ската. На большой высоте и крутом скате — тем более работа для кровельщиков со страховкой.
- Твой контроль. Проверь ровность рядов, плотность фальцевых замков, аккуратность примыканий к трубам/стенам, свесы и уклон водостока.
- Готово, когда: кровля уложена без волн, фальцы закатаны, примыкания загерметизированы, свесы подшиты, водосток с уклоном к воронкам.
Частые ошибки
- «Пропеллер» на скате — стропила не по шнуру. Кровля волной. Выставляем плоскость по маякам и шнуру.
- Мембрана без нахлёста / не той стороной — течёт и не выводит пар. Снизу вверх, внахлёст, по маркировке.
- Нет контробрешётки — мембрана прижата, конденсат не уходит, дерево гниёт. Вентзазор обязателен.
- Экономия на страховке — падение с высоты. Леса и страховка не обсуждаются.
- Фальц без опыта — течёт по всему полю. Отдаём кровельщикам.
Контроль и приёмка
Контроль и приёмка кровли0 из 8
Оставляем для следующего этапа
- Дом под крышей — закрытый от осадков контур, можно вести внутренние и мокрые работы.
- Вентиляционный зазор и мембрана — готовое основание, чтобы снизу набрать пирог утепления.
- Заказанные заранее утеплитель и пароизоляция — утепление начинаем без простоя.
Что дальше
Под закрытой крышей набираем утепление кровли и перекрытия: базальтовый утеплитель с паро- и гидроизоляцией по разрезам проекта.
Полный комплект чертежей — в блоке «Забрать проект» на странице дома.
