Тема
Основание террасы и навеса
У входа делаем тёплую террасу: деревянный настил по лагам и над ним навес на клеёных столбах. Это первый серьёзный деревянный узел дома, и здесь важны две вещи — правильный крепёж (дерево не должно касаться бетона и земли напрямую) и защита древесины от влаги. Тогда терраса простоит десятилетия, а не сгниёт за пару сезонов.
Параметры по проекту (лист 28, раздел КР/КД)

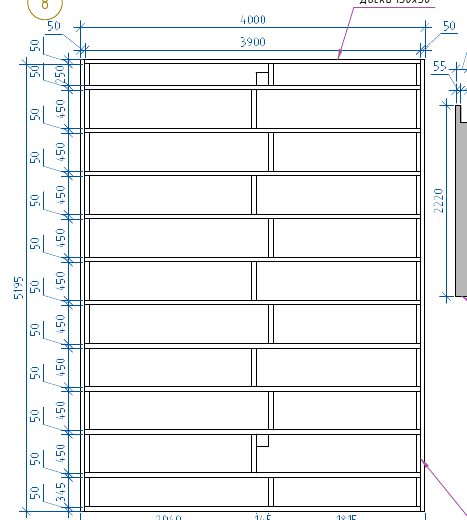

- Пол террасы: лаги из доски 150×50, просвет между лагами 450 мм (шаг по осям ≈500 мм); настил по лагам. Габарит террасы ≈4000×5195 мм.

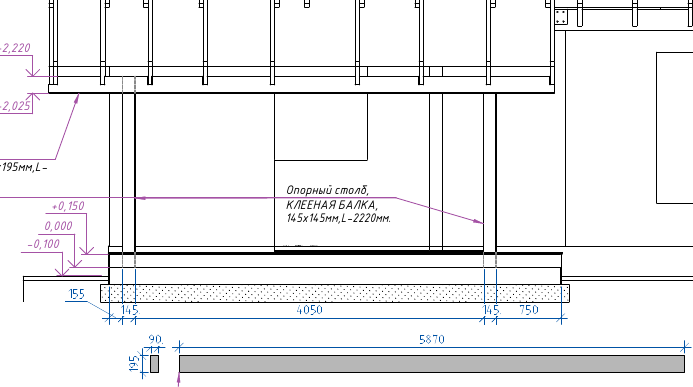

- Опорные столбы навеса: клеёная балка 145×145 мм, L=2220 мм (белые).
- Прогон навеса №3: клеёная балка 90×195 мм, L=5870 мм (белый).
- Отметки: пол террасы 0.000 / +0.150; верх навеса +2.220, прогон +2.025.
Числа — из проекта (facts.json). Работа по дереву — общая норма СП 64.13330.
Погодное окно
- Дерево собираем в сухую погоду: мокрый пиломатериал «поведёт» при высыхании.
- Клеёный брус до монтажа храним под навесом, не на земле, торцы от намокания.
- Антисептик наносим при плюсовой температуре по инструкции; дать высохнуть до дождя.
Логика этапа
Собираем снизу вверх: сначала лаги и настил пола террасы, затем опорные столбы навеса, на них прогон, а по прогону — стропильца навеса под кровлю. Всё дерево ставим так, чтобы оно нигде не лежало на бетоне и не касалось грунта без отсечки — иначе влага втянется в торцы и пойдёт гниль.
Точки невозврата (для деревянного узла)
- Дерево в контакте с бетоном/землёй без гидроизоляции и опорного башмака — сгниёт по низу. Через анкерные башмаки, с отсечкой.
- Чёрный (неоцинкованный) крепёж — ржавеет, чернит древесину, теряет прочность. Только оцинкованный/нержавеющий.
- Незащищённые торцы — дерево тянет воду именно торцами. Антисептик и торцевая защита до сборки.
Что уже готово к старту (вход)
- Основание под террасу готово (часть плиты / отдельное бетонное основание) с отметкой пола 0.000/+0.150.
- В основании — закладные/анкеры под опорные столбы навеса (или установлены регулируемые анкерные башмаки).
- Клеёный брус и доска закуплены и выдержаны сухими.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во (по проекту) | Срок поставки | Заказать за … до работ |
|---|---|---|---|
| Клеёная балка 145×145 (столбы) | по числу опор | под заказ, 1–2 недели | за 2 недели |
| Клеёная балка 90×195 (прогон, L5870) | по проекту | под заказ | за 2 недели |
| Доска 150×50 (лаги) + доска настила | по площади террасы | со склада, 1–3 дня | за 3 дня |
| Анкерные башмаки под столбы, крепёж оцинк./нерж. | по числу опор и узлов | со склада | за 3 дня |
| Антисептик (пропитка) + торцевая защита | по объёму дерева | со склада | за 3 дня |
Заказать заранее — для навеса/кровли
| Позиция | Цикл поставки | Почему сейчас |
|---|---|---|
| Стропильца и кровельный материал навеса | со склада / под заказ | Навес кроем сразу после прогона. |
| Материалы кровли дома (этап 06) | длинный цикл | Кровля — следующий крупный этап; заказ заранее. |
Живая стоимость — с ценовым слоем Mikea. Цены руками не вписываем.
Инструмент и руки
Сколько человек: настил — в одиночку; столбы и прогон 5,8 м ставить вдвоём-втроём (длинную балку одному не поднять и не выставить по отвесу).
Инструмент: торцовочная/ручная пила, шуруповёрт и биты, уровень и отвес, струбцины, кисть для антисептика, ключи под анкеры, стремянка/леса под навес.
Подготовка перед работой
- Проверь отметку и горизонт основания террасы; размести анкерные башмаки под столбы по разметке.
- Антисептируй весь пиломатериал, особенно торцы и места будущего контакта — до сборки, а не после.
- Разложи лаги по основанию с шагом ≈450 мм, проверь, что настил ляжет ровно.
Как делаем
1. Лаги и настил пола
По основанию раскладываем лаги из доски 150×50 (просвет между лагами ≈450 мм, шаг по осям ≈500 мм) на отсечке от бетона, выставляем в один уровень, затем настилаем доску пола с зазором.

Если делаешь впервые — лаги, шаг, зазор настила
- Шаг лаг. На чертеже 450 мм — это просвет между соседними лагами; с учётом самой доски (50 мм) шаг по осям ≈500 мм. Чем чаще лаги, тем меньше прогибается настил; ~500 по осям — рабочий шаг под террасную доску.
- Отсечка от бетона. Под лаги — гидроизоляция или прокладки, чтобы дерево не лежало на бетоне и не тянуло влагу.
- Зазор в настиле. Между досками пола оставляют щель 3–5 мм: вода уходит вниз, дерево свободно «дышит» и не коробится. Крепят настил оцинкованным крепежом.
- Готово, когда: лаги в одном уровне с шагом ≈450 на отсечке; настил с равномерным зазором, без люфта.
2. Опорные столбы навеса
На анкерные башмаки ставим клеёные столбы 145×145 (L=2220), выставляем строго по отвесу и закрепляем. Они держат навес над террасой.

Если делаешь впервые — как выставить и закрепить столб
- Анкерный башмак. Столб не бетонируют в землю и не ставят прямо на бетон — его крепят в металлический анкерный башмак, который приподнимает торец над основанием (отсечка от воды) и держит столб. Регулируемый башмак позволяет выставить высоту.
- По отвесу. Столб выставляют вертикально по отвесу/уровню с двух сторон и временно раскрепляют укосинами, пока не встанет прогон.
- Готово, когда: все столбы вертикальны, на башмаках (торец не касается бетона), надёжно закреплены, верх на проектной отметке.
3. Прогон и навес
По верху столбов кладём прогон — клеёную балку 90×195 (L=5870), крепим к столбам, затем ставим стропильца навеса и кроем его кровлей.
Если делаешь впервые — прогон и обвязка
- Прогон — горизонтальная балка по столбам, на неё опираются стропильца навеса. Кладём по уровню, крепим оцинкованными уголками/пластинами.
- Раскосы/укосины между столбом и прогоном придают навесу жёсткость (чтобы не «сложился» боком).
- Кровля навеса — по стропильцам, стыкуется с кровлей дома (свес, водоотвод).
- Готово, когда: прогон в горизонте и закреплён, навес раскреплён, кровля навеса уложена и не течёт в стыке с домом.
Частые ошибки
- Дерево на бетоне/в земле без отсечки — гниль по низу. Через анкерные башмаки и гидроизоляцию.
- Настил без зазора — доски вспучивает, вода стоит. Зазор 3–5 мм.
- Чёрный крепёж — ржавчина и чёрные потёки. Только оцинкованный/нержавеющий.
- Незащищённые торцы — тянут воду, чернеют. Антисептик и торцевая защита до сборки.
- Столб без раскоса — навес «уводит» вбок. Раскрепляем укосинами.
Контроль и приёмка
Контроль и приёмка террасы и навеса0 из 7
Оставляем для следующего этапа
- Готовая терраса с навесом у входа; узел стыка навеса с домом подготовлен под кровлю.
- Заказанные заранее материалы кровли дома — чтобы стропильную систему начать без простоя.
Что дальше
Переходим к главному защитному этапу — стропильной системе и кровле дома: мауэрлат на армопоясе готов, материалы заказаны. Дом встанет под крышу.
Полный комплект чертежей — в блоке «Забрать проект» на странице дома.
