Тема
Буронабивные сваи Ø300
Буронабивная свая — это бетонный столб, отлитый прямо в земле: бурят круглую скважину, опускают в неё арматурный каркас и заливают бетоном. Здесь таких свай 26 штук, диаметр 300 мм, длина 2,5 метра каждая. Они забирают вес всего каменного дома и передают его в плотный грунт ниже глубины промерзания. Сверху сваи потом свяжет монолитный ростверк — но сначала нужно правильно их отлить.

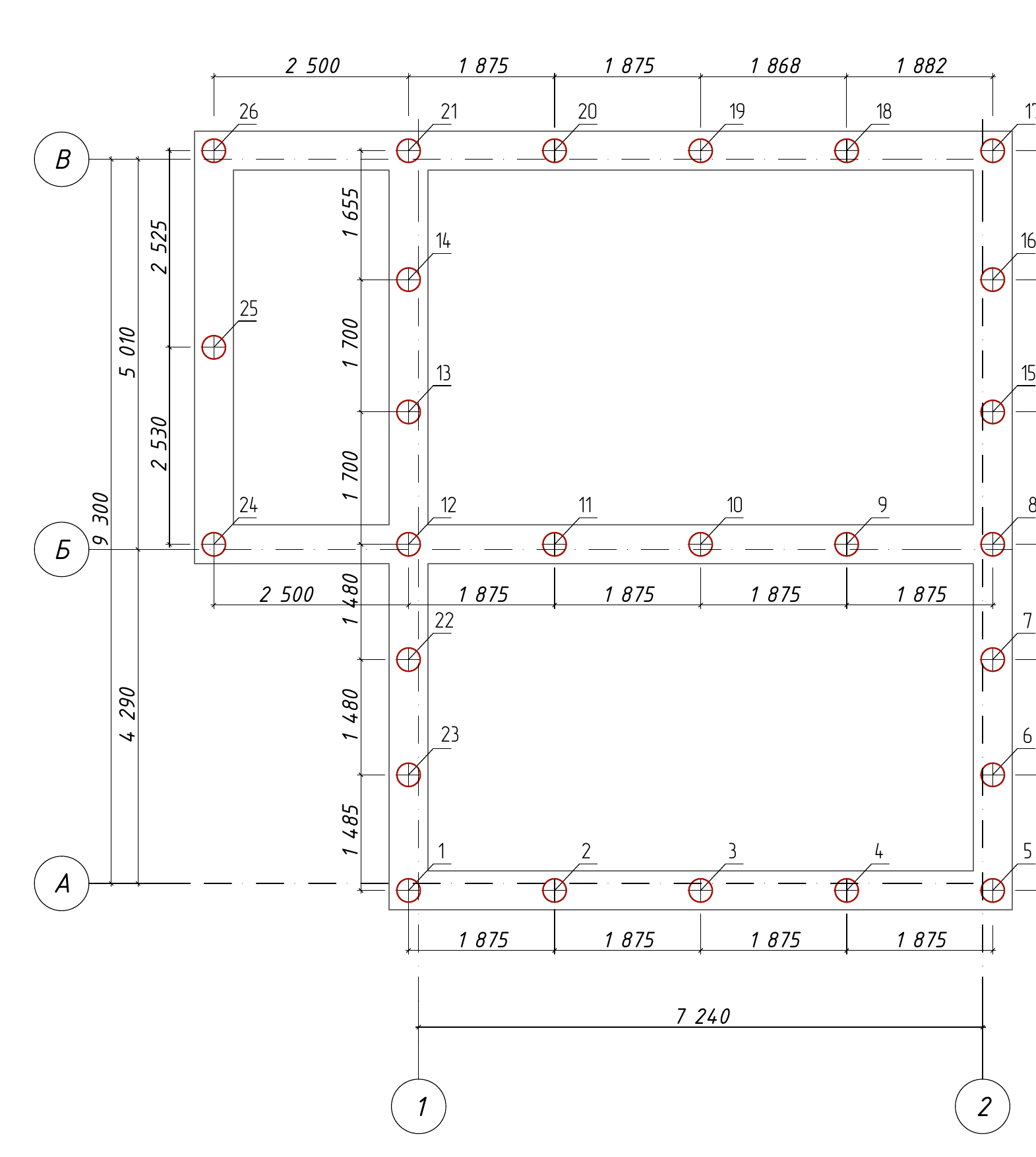

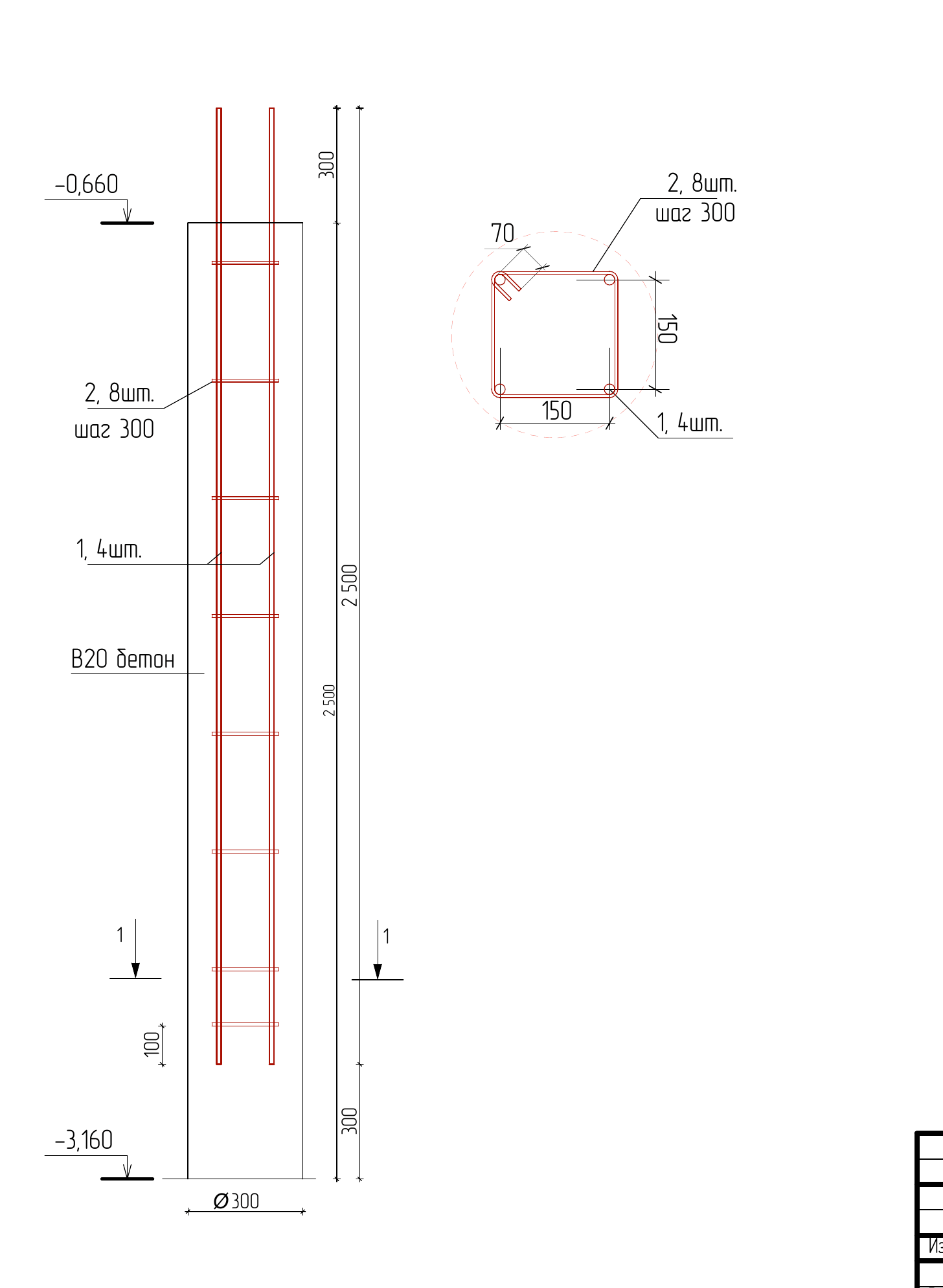

Из чего свая (листы КР-2 «Схема свай», КР-3 «Свая Сб-1»)
- Марка Сб-1, буронабивная, Ø300, длина 2 500 мм. Всего 26 штук.
- Отметки: низ сваи −3,160, верх головы −0,910 (арматурный каркас выступает выше — до −0,660).
- Бетон В20 (литая смесь на мелком заполнителе), всего на все сваи ≈ 4,6 м³.
- Арматура каркаса: 4 стержня Ø12 А400 вдоль (рабочие) + 8 хомутов Ø8 с шагом 300 мм. Всего стали ≈ 296 кг.
- Несущая способность сваи по грунту 16 тс, расчётная нагрузка 11 тс.

Сваи стоят не только по периметру, но и по средней оси Б — под будущей внутренней несущей стеной, на которую потом лягут плиты перекрытия. Расстановку и привязки бери со схемы КР-2, а устройство самой сваи — с листа КР-3.
Как устроена одна свая

Каркас — это «клетка»: 4 продольных прутка Ø12 по углам квадрата 150×150 мм, стянутые кольцами-хомутами Ø8 через каждые 300 мм. Каркас длиннее сваи — сверху прутки торчат на 300 мм («выпуски»): за эти выпуски свая потом сцепится с ростверком в единое целое. Внизу каркас не доходит до дна на 100 мм.
Погодное окно
Погодное окно
Сваи бьют в сухую погоду и по талому грунту. Главное правило из проекта: залить сваю не позже суток после бурения скважины — иначе стенки осыпаются, в скважину набирается вода, и бетон ложится в грязь. Поэтому бурение и заливку ведут в связке, а не «пробурим всё, потом зальём».
Что нужно к старту (вход)
- Оси размечены на обноске, диагонали проверены (этап 01).
- Подтверждена геологией длина сваи.
- На площадке — арматура, бетон/миксер согласован, скважинобур готов.
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Арматура Ø12 А400 | продольные стержни каркасов | по 4 шт × 26 свай; объёмы — в ведомости материалов |
| Арматура Ø8 А400 | хомуты каркасов | по 8 шт × 26 свай |
| Бетон В20 (литая смесь) | тело свай | ≈ 4,6 м³ на все сваи; лучше товарный |
| Вязальная проволока | вязка каркасов | скрутки на всех пересечениях |
Хитрость с площадки
Каркасы вяжи заранее и с запасом по длине — на ровной площадке, а не в скважине. Собрал все 26 «клеток» до бурения — и бетонирование пойдёт потоком: пробурил → опустил готовый каркас → залил, пока скважина свежая. Так укладываешься в «сутки после бурения» без нервов.
Что понадобится: инструмент и руки
- Техника: буровая установка (ямобур) под Ø300; миксер или бетононасос.
- Инструмент: крючок для вязки, болгарка по арматуре, вибробулава/глубинный вибратор для уплотнения бетона в скважине, нивелир для контроля отметок верха.
- Что сам, что спецу: бурение — только техникой и оператором. Вязку каркасов и заливку реально сделать самим, но верх свай нужно вывести строго по отметке — тут пригодится нивелир.
Как делаем
- Пробури скважину Ø300 на проектную глубину (низ −3,160 от нуля). Проверь глубину и что стенки держат форму.
- Опусти арматурный каркас так, чтобы он не касался стенок и дна (защитный слой), а выпуски торчали на 300 мм выше будущего верха.
- Залей бетон В20 сразу, в тот же день. Литую смесь лей до отметки головы (−0,910), уплотняя вибратором — без пустот.
- Выведи верх свай в один горизонт по нивелиру; выпуски арматуры оставь чистыми под ростверк.
- Повторяй скважина за скважиной, держась правила «залил не позже суток после бурения».
Точка невозврата — свежесть скважины и вертикаль
Пробуренная скважина живёт недолго: осыпалась или набрала воду — бетон получится с грязью и раковинами, несущая способность падает. Лей сразу. И следи за вертикалью бура: свая «под наклоном» работает хуже.
Частые ошибки
- Заливка на другой день — скважина осыпалась, бетон с землёй. Только в день бурения.
- Каркас лёг на дно/стенку — арматура без защитного слоя ржавеет. Держи каркас по центру.
- Не уплотнили бетон — раковины и пустоты в теле сваи.
- Срезали выпуски заподлицо — нечем связать сваю с ростверком. Выпуски 300 мм оставь.
Контроль и приёмка
Контроль свай0 из 5
Что дальше
Сваи отлиты, выпуски торчат, верх в одном горизонте. Следующий этап — Монолитный ростверк: по головам свай отливаем бетонную раму, которая свяжет все сваи в единый фундамент и примет на себя стены.
