Кладка стен первого этажа
Фундамент готов — начинается то, что видно глазом: стены. Их кладут из керамзитобетонных блоков — это лёгкий бетонный камень на керамзите: тёплее обычного бетона, крупнее кирпича (один блок 390×290×190 заменяет ~15 кирпичей), кладётся быстро. Наружные стены здесь толщиной 390 мм, внутренние несущие — тоже блок, перегородки — тонкий блок 90 мм, а вентканалы выкладывают кирпичом.

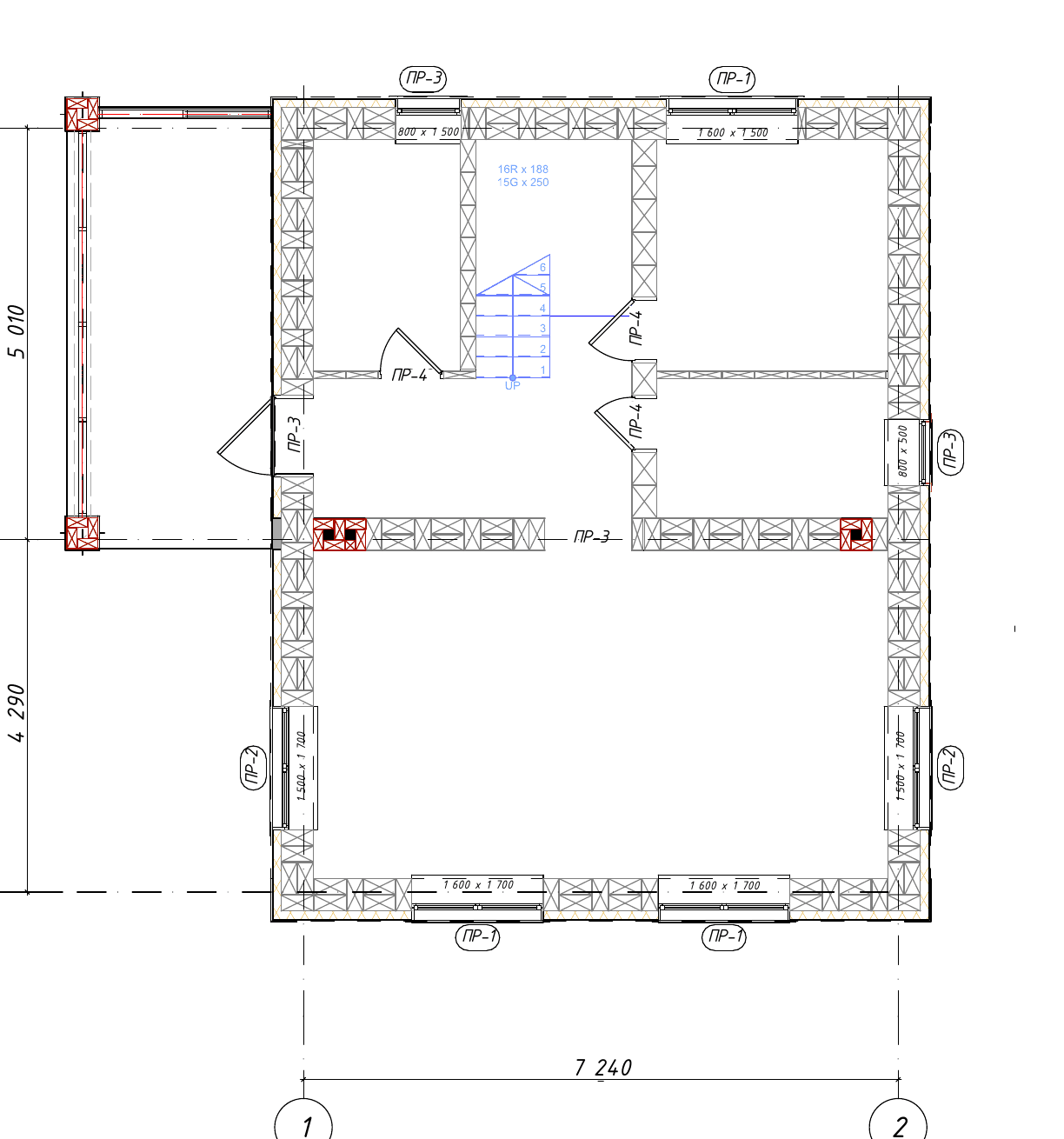

Из чего стены (лист КР-7 «Кладочный план»; разрез 1-1)
- Наружные стены — блок D600 390×290×190 (толщина 390): S ≈ 141 м², V ≈ 40,9 м³, ≈ 1 700 шт.
- Внутренние несущие — тот же блок 390: V ≈ 8,6 м³, ≈ 358 шт.
- Перегородки — блок 390×90×190 (толщина 90): V ≈ 5,5 м³, ≈ 765 шт.
- Вентканалы — кирпич одинарный 250×120×65: V ≈ 1,3 м³, ≈ 513 шт.
- Снаружи стену потом утепляют 100 мм и штукатурят (этап 10) — сейчас кладём «коробку».

По кладочному плану видно где какая стена и где проёмы. Проёмы промаркированы ПР-1…ПР-4 — под каждый заложена своя перемычка (о них ниже). Здесь же — марш лестницы на второй этаж (16 ступеней).
Погодное окно
Погодное окно
Кладку на кладочном растворе ведут при плюсовой температуре (для зимы нужны противоморозные добавки и это отдельная история). Свежую кладку и особенно верх стен накрывают от дождя — намокший блок и раствор сохнут долго. Керамзитоблок гигроскопичен: мокрый блок в стену не кладут.
Что нужно к старту (вход)
- Плита и цоколь готовы, гидроизоляция под стену уложена (этап 04).
- Первый ряд блока кладут по гидроизоляции, строго по уровню — это задаёт геометрию всех стен.
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| Блок D600 390×290×190 | наружные и внутренние несущие стены | ≈ 2 058 шт; объёмы — в ведомости материалов |
| Блок D600 390×90×190 | перегородки | ≈ 765 шт |
| Кирпич одинарный | вентканалы | ≈ 513 шт |
| Кладочный раствор / клей | кладка блоков | по выбранной технологии |
| Кладочная сетка / арматура | армирование кладки | в рядовые швы и под проёмы |
| Перемычки ПБ (серия 1.038.1-1) | над проёмами | ПР-1…ПР-4, см. ниже |
Приспособление — порядовка и причалка
Ровность кладки держат порядовкой (рейка с разметкой рядов по углам) и причалкой (шнур между углами по верху ряда). Выставил углы по порядовке, натянул шнур — и весь ряд кладёшь строго по нему. Без причалки стену «уводит», и это видно на штукатурке.
Перемычки над проёмами

Над окнами и дверями кладку разрывает проём — его перекрывают брусковыми железобетонными перемычками ПБ (заводские балки серии 1.038.1-1). Хитрость проекта: над широкими проёмами перемычки спарены — несущая снаружи, брусковая внутри, а между ними вложена минвата. Это разрывает мостик холода: без утеплителя-вкладыша бетонная перемычка промораживала бы стену насквозь.

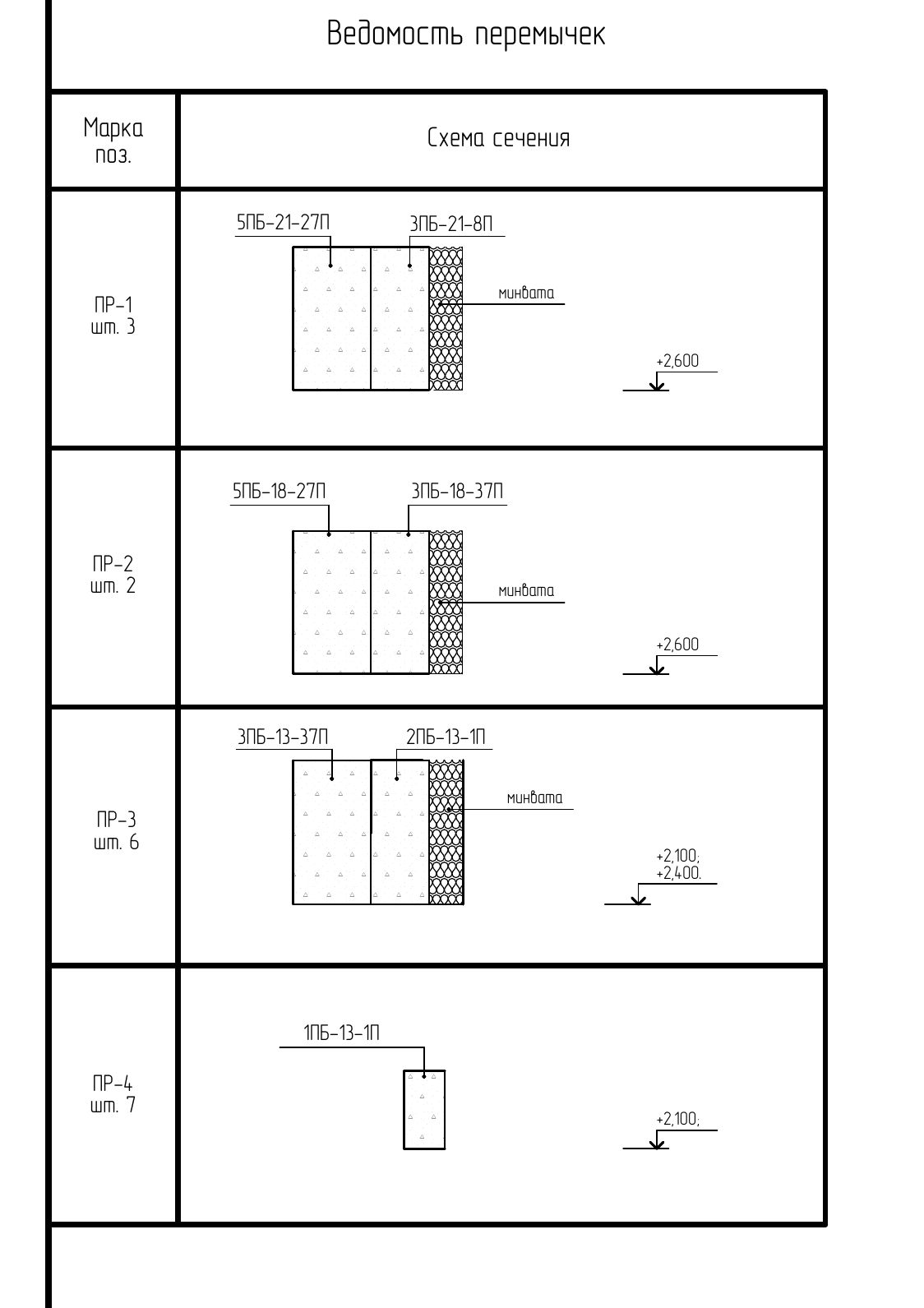

- ПР-1 — 5ПБ-21-27П + 3ПБ-21-8П, ПР-2 — 5ПБ-18-27П + 3ПБ-18-37П, ПР-3 — 3ПБ-13-37П + 2ПБ-13-1П, ПР-4 — 1ПБ-13-1П.
- Отметки верха перемычек: +2,100 / +2,400 / +2,600 — держи их по проекту, от этого зависит высота окон.
Что понадобится: инструмент и руки
- Инструмент: кельма, киянка, уровень, отвес, порядовка, шнур-причалка, ножовка/пила по блоку, ёмкость и миксер под раствор, штроборез под армирование.
- Что сам, что спецу: кладку блоков освоить реально — блок крупный и лёгкий. Тяжёлые перемычки над широкими проёмами укладывают вдвоём-втроём (или краном-манипулятором) — рассчитай опирание на стену не меньше нормы.
Как делаем
- Первый ряд — по гидроизоляции, идеально по уровню; выведи и проверь углы (диагонали).
- Веди кладку по причалке, перевязывая швы; наружные и внутренние несущие — из блока 390, перегородки — из блока 90.
- Армируй кладку сеткой/арматурой в швах по проекту — в первых рядах, под проёмами и по указанию (на длинных стенах это связывает кладку).
- Выкладывай вентканалы из кирпича в проектных местах (котельная, санузел).
- Над проёмами уложи перемычки ПР-1…ПР-4 с опиранием на стену, спаренные — с вкладышем минваты между ветвями.
- Веди стены до отметки +2,810 — низа будущего армопояса; оставь проёмы точно по плану.
Точка невозврата — геометрия и проёмы
Первый ряд и углы задают весь дом — перекос здесь протянется до крыши. И проёмы: заложил окно/дверь не по плану или без перемычки — переделка потребует разбирать кладку. Сверяйся с кладочным планом каждый ряд.
Частые ошибки
- Кривой первый ряд — стена «винтом». Первый ряд — по уровню, углы — по диагоналям.
- Не армировали кладку — трещины на длинных стенах и под проёмами.
- Перемычка без опирания/не та марка — проём проседает. Бери по ведомости.
- Спаренную перемычку положили без минваты — мостик холода, промерзание над окном.
- Мокрый блок в стену — долго сохнет, снижается прочность.
Контроль и приёмка
Контроль кладки 1 этажа0 из 5
Что дальше
Коробка первого этажа стоит, проёмы перекрыты. Следующий этап — Армопояс и перекрытие над 1-м этажом: по верху стен отливаем монолитный пояс и укладываем на него сборные плиты перекрытия.
