Тема
Кровельный пирог и металлочерепица
Каркас крыши стоит — теперь его нужно утеплить и накрыть. Мансардный этаж живёт прямо под крышей, поэтому кровля здесь не «холодная», а тёплая: между стропил закладывают 200 мм утеплителя, снизу закрывают пароизоляцией, сверху — гидроизоляцией, а поверх на бруски-контробрешётку кладут металлочерепицу. Между слоями оставляют продухи, чтобы крыша дышала и не гнила.

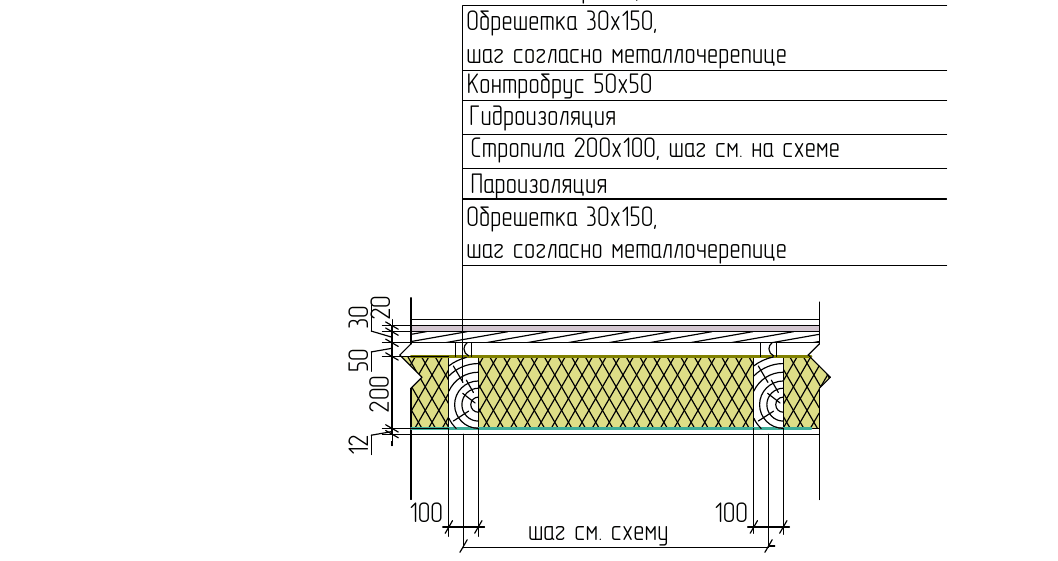

Пирог кровли снизу вверх (лист АС-21; разрез 1-1 — лист 19)
- Подшивка/обрешётка 30 (изнутри) и пароизоляция;
- утеплитель 200 мм между стропилами 200×100;
- гидроизоляция (диффузионная мембрана);
- контробрус 50×50 — вентзазор;
- обрешётка доска 30×150 (шаг под металлочерепицу);
- металлочерепица RAL 8017 «Шоколад».
Площадь кровли 132,6 м² (с раскроем ≈ 152,6 м²), утеплителя ≈ 92 м².

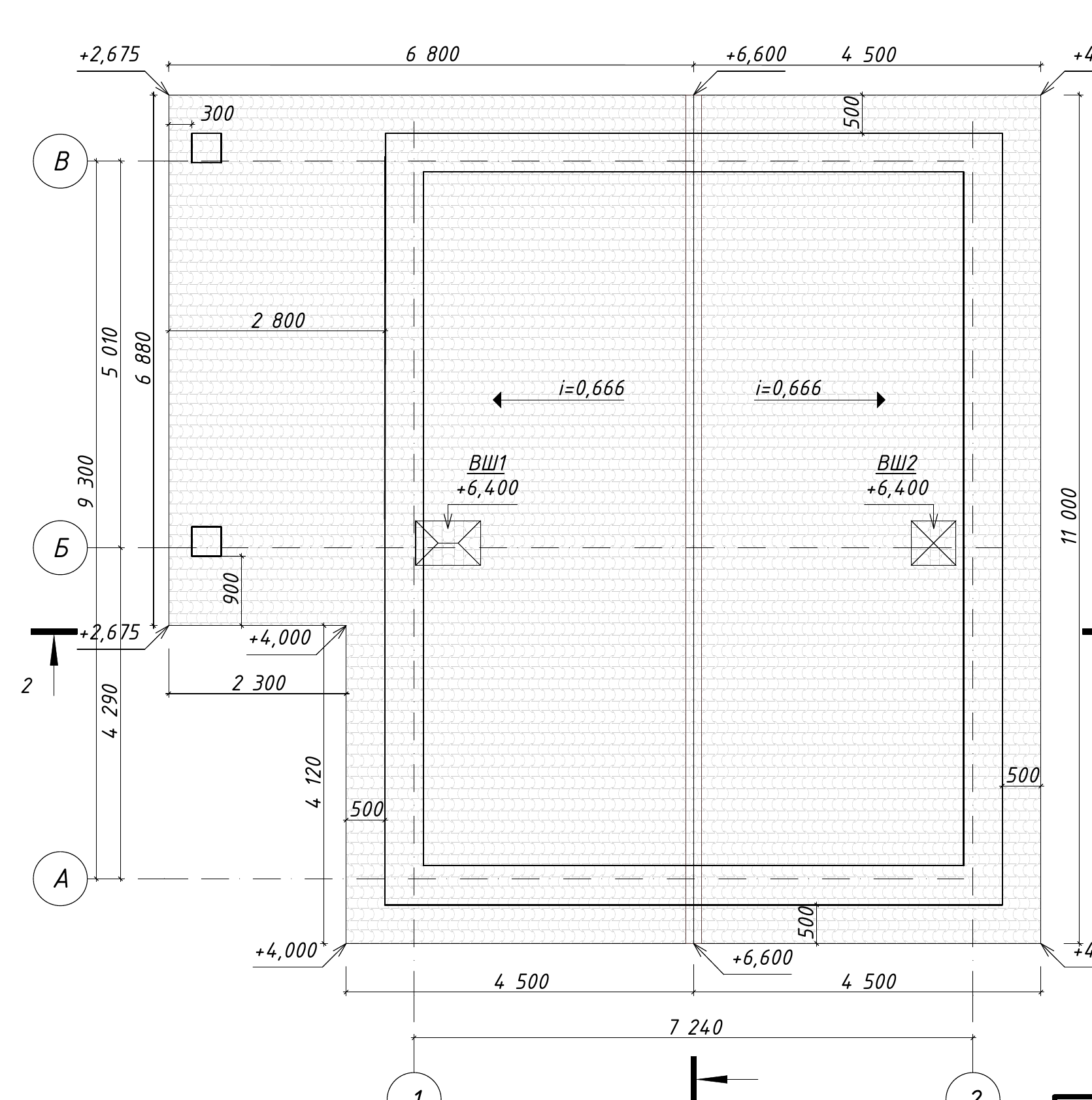

План кровли и водосток

Крыша — два ровных ската с уклоном i=0,666 (~30°). Дождевую воду собирает организованный водосток: по карнизу — жёлоб (≈21 п.м), вода уходит в 4 воронки и по водосточным трубам (≈14 п.м) вниз. Сквозь кровлю выходят вентшахты ВШ1/ВШ2. Всё это — по спецификации листа АС-21.

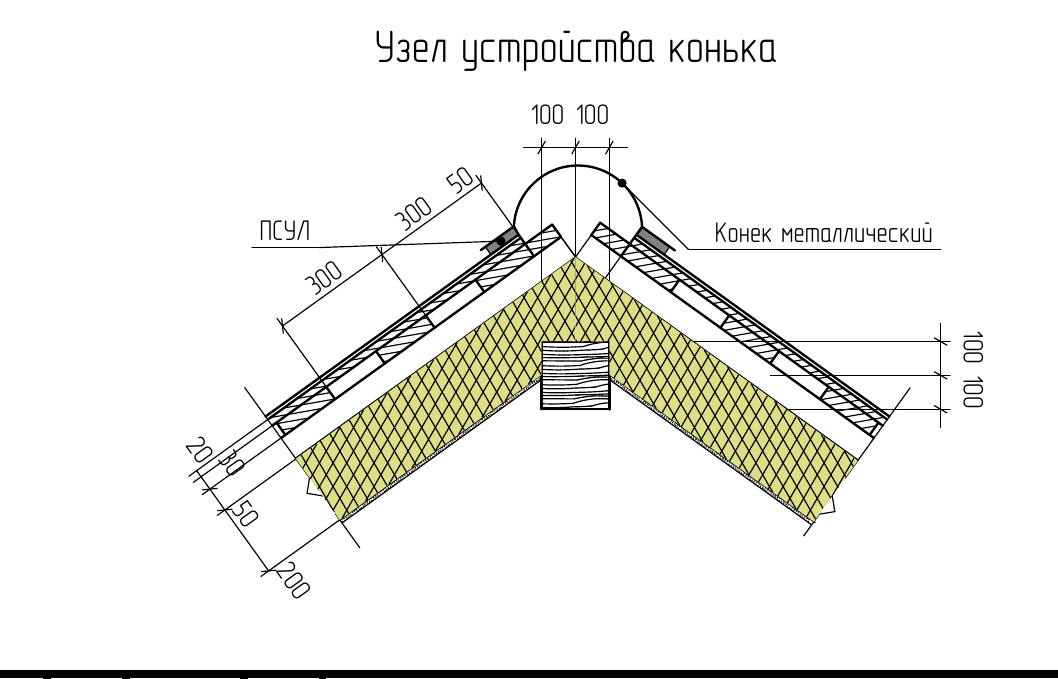

Узел конька

Конёк — самое уязвимое место: тут сходятся оба ската. Его накрывают металлическим коньковым элементом, а под него по кромке черепицы кладут уплотнитель ПСУЛ (саморасширяющуюся ленту) — она не пускает под конёк дождь и снег, но оставляет вентиляцию (тёплый влажный воздух из-под кровли выходит через конёк). Глухо запенивать конёк нельзя — крыша перестанет дышать.
Погодное окно
Погодное окно
Кровельные работы ведут в сухую безветренную погоду: мокрый утеплитель теряет свойства, а лист металлочерепицы на ветру — парусит и опасен на высоте. Утеплитель закладывают только под уже закрытую от дождя крышу. Монтаж черепицы планируй на устойчивую погоду — открытый пирог нельзя мочить.
Что нужно к старту (вход)
- Стропильный каркас выведен в плоскость, свесы ровные, каркас закрыт гидроизоляцией (этап 08).
- Замерена фактическая геометрия скатов под заказ металлочерепицы.
План закупок этапа
Заказываем — с учётом раскроя
| Материал / позиция | На что | Примечание |
|---|---|---|
| Металлочерепица RAL 8017 | покрытие кровли | ≈ 132,6 м² + 15% на раскрой; объёмы — в ведомости |
| Утеплитель 200 мм | между стропил | ≈ 92 м² |
| Пароизоляция, гидро-/ветрозащитная мембрана | пирог кровли | по площади скатов + нахлёсты |
| Контробрус 50×50, доска обрешётки 30×150 | вентзазор и основание | шаг под черепицу |
| Конёк металлический, ПСУЛ, доборы | конёк, ендовы, планки | по спецификации |
| Жёлоб, воронки (4), трубы | организованный водосток | ≈ жёлоб 21 / труба 14 п.м |
Хитрость с площадки
Замер под металлочерепицу снимай по факту готовых скатов, а не по проекту: реальная геометрия всегда чуть отличается. И заказывай листы с раскроем от кровельщика — длинный лист под всю длину ската даёт меньше стыков и меньше протечек, чем набор коротких. 15% на раскрой в проекте уже заложены.
Что понадобится: инструмент и руки
- Инструмент: шуруповёрт с кровельными саморезами, ножницы по металлу/просечка (не болгарка — она сжигает покрытие и лист ржавеет), степлер под мембраны, монтажный нож, страховка, кровельные лестницы.
- Что сам, что спецу: укладку пирога изнутри реально сделать самому; монтаж черепицы и водостока на высоте — работа кровельщиков со страховкой. Резать черепицу болгаркой запрещено.
Как делаем
- Уложи гидроизоляцию по стропилам с провисом и нахлёстом, прибей контробрус 50 вдоль стропил (вентзазор).
- Набей обрешётку 30×150 с шагом под выбранную металлочерепицу.
- Смонтируй металлочерепицу снизу вверх кровельными саморезами в прогиб волны; поставь конёк по ПСУЛ, торцевые и карнизные планки.
- Изнутри заложи утеплитель 200 между стропил враспор, снизу — пароизоляцию внахлёст с проклейкой стыков, затем подшивку.
- Смонтируй водосток: карнизный жёлоб с уклоном к воронкам, трубы вниз.
- Проверь вентиляцию: продух у карниза и выход у конька должны быть открыты.
Точка невозврата — пароизоляция и вентзазор
Мансарда «съедает» ошибки кровли: дырявая пароизоляция пустит тёплый влажный воздух из комнат в утеплитель — он намокнет, крыша начнёт гнить и мёрзнуть. Проклеивай все стыки и примыкания. И не перекрывай вентзазор — без движения воздуха под черепицей копится конденсат.
Частые ошибки
- Резали черепицу болгаркой — сгорело покрытие, лист ржавеет по резу. Только ножницы/просечка.
- Пароизоляция с дырами/без проклейки — мокрый утеплитель, гниль.
- Забили вентзазор утеплителем — конденсат под кровлей.
- Конёк запенили наглухо — крыша не дышит.
- Жёлоб без уклона к воронкам — вода стоит и переливается.
Контроль и приёмка
Контроль кровли0 из 5
Что дальше
Дом под крышей — можно работать «в тепле». Финальный этап — Мокрый фасад, окна-двери и терраса: утепляем и штукатурим стены, ставим окна и двери, доводим крыльцо.
