Тема
Плита по грунту и цоколь
Ростверк на сваях поднял дом над землёй, но между лентами ростверка — открытый грунт. Пол первого этажа здесь делают монолитной плитой по грунту: заливают бетонную плиту прямо на утеплённое и уплотнённое основание внутри контура ростверка. Заодно оформляют цоколь — переход от фундамента к стене, который отсекает влагу и холод от земли.
Из чего пирог пола и цоколя (листы КР-5 «Плита», КР-6 «Узел цоколя»)
Пирог пола снизу вверх:
- Геотекстиль по грунту, основание — уплотнённая ПГС (щебёночно-песчаная смесь, слой ~200 мм);
- полиэтиленовая плёнка 250 мкм (отсечка влаги);
- монолитная ж/б плита 150 мм, бетон В15, армирована Ø12 А500С шаг 200 в один слой;
- экстр. пенополистирол Пеноплекс 50 мм (утепление);
- чистовая стяжка 50 мм (В7,5);
- финишное покрытие (ламинат 10 мм).
Стали на плиту ≈ 669 кг, бетона В15 ≈ 11,4 м³.

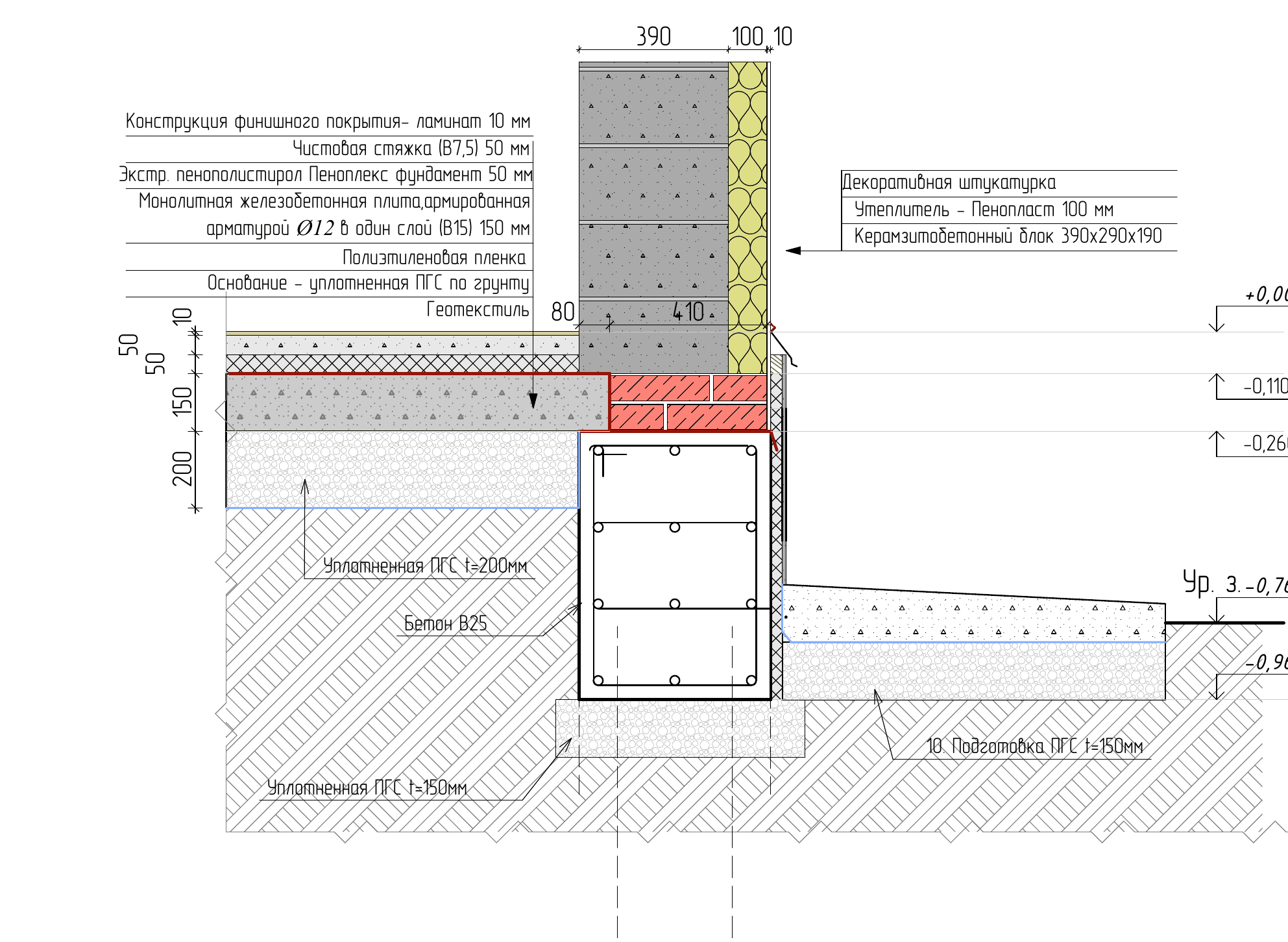

Узел цоколя — ключевая картинка этапа. На ней видно, как стыкуются пол, стена, ростверк и отмостка: над ростверком идёт выравнивающий кирпичный ряд цоколя, на него встаёт керамзитоблок стены (390) с наружным утеплителем 100 мм, а снаружи по грунту — отмостка на подготовке из ПГС. Отметка земли −0,760, чистый пол — 0,000.

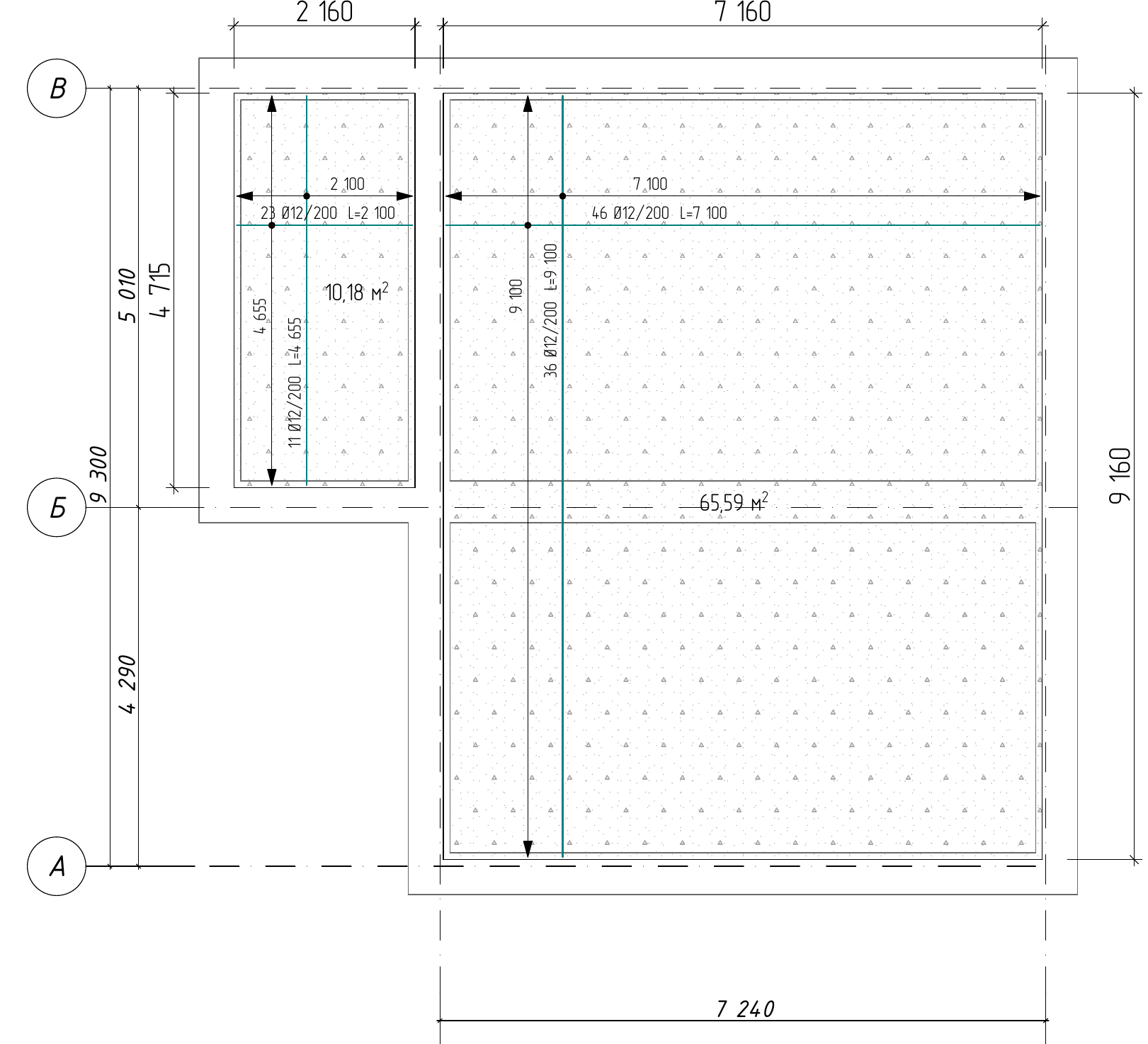

Армирование плиты

Плита армируется одной сеткой из Ø12 с шагом 200 мм в обоих направлениях — она лежит в теле плиты на фиксаторах, а не на грунте. По проекту прямо посчитаны все материалы (бетон, пеноплекс, гидроизоляция, ПГС) — бери объёмы из спецификации листа, чтобы не заказывать «на глаз».
Погодное окно
Погодное окно
Плиту льют в тёплый сухой период. Утеплитель и плёнку укладывают по сухому основанию. Бетон плиты, как и ростверк, первую неделю держат влажным и не морозят. Осенью успевай залить и укрыть до заморозков.
Что нужно к старту (вход)
- Ростверк набрал прочность, распалублен (этап 03).
- Внутри контура выведены все коммуникации под плиту (этап 01) — после заливки их не проложить.
- Грунт внутри контура спланирован под отсыпку.
План закупок этапа
Заказываем сейчас
| Материал / позиция | На что | Примечание |
|---|---|---|
| ПГС | уплотнённое основание | слой ~200 мм; объёмы — в ведомости материалов |
| Геотекстиль, плёнка 250 мкм | разделение и отсечка влаги | по площади плиты |
| Пеноплекс 50 мм | утепление пола | над плитой, под чистовой стяжкой |
| Арматура Ø12 А500С | сетка плиты | шаг 200, один слой |
| Бетон В15 (плита) и В7,5 (стяжка) | плита и чистовая стяжка | ≈ 11,4 м³ плита |
| Кирпич | выравнивающий ряд цоколя | по узлу цоколя |
Хитрость с площадки
Все закладные под пол — гильзы под трубы, канализационные выпуски, контур тёплого пола, если он будет — заложи в тело плиты ДО бетона. Разложи и надёжно закрепи, чтобы не всплыли. Забыл — потом только штробить готовую плиту.
Что понадобится: инструмент и руки
- Инструмент: виброплита для уплотнения ПГС, правило, вибратор/виброрейка для бетона, нивелир, крючок для вязки.
- Что сам, что спецу: отсыпку, утеплитель, вязку сетки реально сделать самим. Заливку и выравнивание плиты по нулю удобнее вести бригадой — площадь большая, бетон надо разровнять до схватывания.
Как делаем
- Отсыпь и уплотни ПГС послойно виброплитой по геотекстилю — основание должно быть плотным и ровным.
- Застели плёнку 250 мкм с нахлёстом — отсечка влаги от грунта.
- Уложи пеноплекс по пирогу и свяжи сетку Ø12/200 на фиксаторах.
- Залей плиту бетоном В15 толщиной 150 мм, уплотни виброрейкой, выровняй по отметке.
- Ухаживай за бетоном (влажность, укрытие), дай набрать прочность.
- Выведи цоколь: выложи выравнивающий кирпичный ряд по ростверку, сделай гидроизоляцию под стену.
- Позже (после стен и отделки) — чистовая стяжка В7,5 50 мм и финишное покрытие.
Точка невозврата — закладные и гидроизоляция
Всё, что должно пройти сквозь плиту (трубы, гильзы), закладывается до бетона. И не забудь гидроизоляцию между цоколем и стеной: керамзитоблок, поставленный прямо на бетон без отсечки, тянет влагу снизу и намокает.
Частые ошибки
- Плохо уплотнили ПГС — плита проседает и трескается. Уплотняй послойно виброплитой.
- Сетка лежит на плёнке/грунте — арматура без защитного слоя. Ставь на фиксаторы.
- Забыли закладные — штробят готовую плиту.
- Нет гидроизоляции цоколя — стена тянет влагу, сыреет низ.
Контроль и приёмка
Контроль плиты и цоколя0 из 5
Что дальше
Плита готова, цоколь выведен, гидроизоляция лежит. Пора поднимать стены — следующий этап — Кладка стен первого этажа из керамзитобетонных блоков.
