Тема
Кладка стен второго этажа и фронтоны
По перекрытию первого этажа поднимаем второй этаж. Он здесь мансардного типа: невысокие стены (парапетная/подстропильная часть), а сверху пространство накрывает скатная крыша. На втором этаже — три спальни, гардеробная, санузел и холл с лестницей. Кладка та же, что внизу, — керамзитобетонный блок, но добавляются фронтоны (треугольные торцевые стены под двумя скатами) и подготовка под мауэрлат — брус, на который сядут стропила.

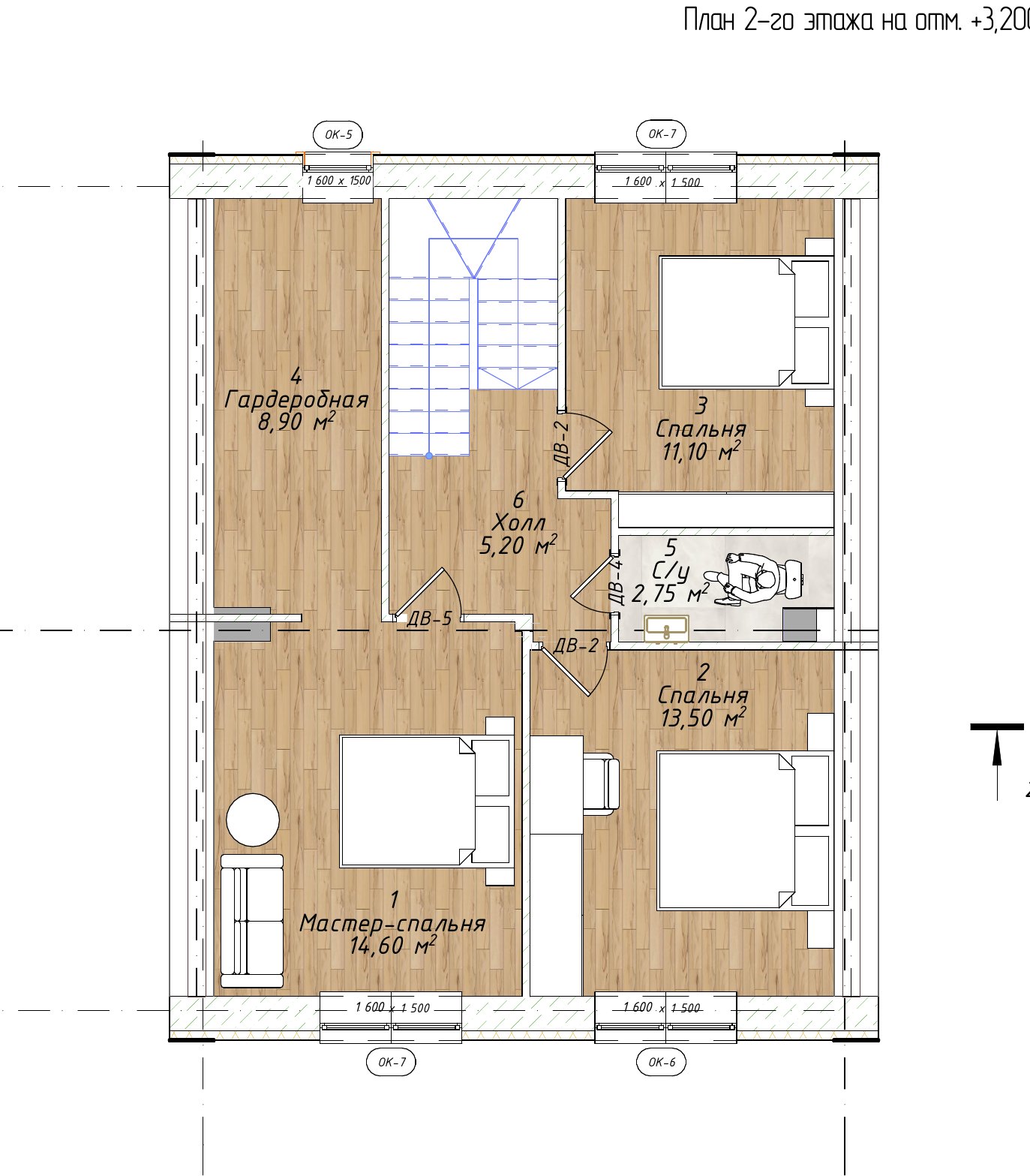

Что кладём на втором этаже (планы АС-16/18, разрез 1-1, узел карниза КР-13)
- Стены 2 этажа — тот же керамзитобетонный блок, что и на первом; пол — по плитам перекрытия (отм. +3,200).
- Проёмы 2 этажа: окна ОК-6, ОК-7 (1600×1500) в спальнях; ОК-5 — трапецеидальное окно в лестничном холле (по форме ската); над проёмами — перемычки ПР-3/ПР-4.
- Фронтоны — торцевые стены, выложенные «в треугольник» по уклону кровли (~30°) до конька +6,600.
- По верху стен — монолитный пояс с армокаркасом, к нему через анкерные шпильки крепится мауэрлат (узел карниза).

Как это устроено по высоте

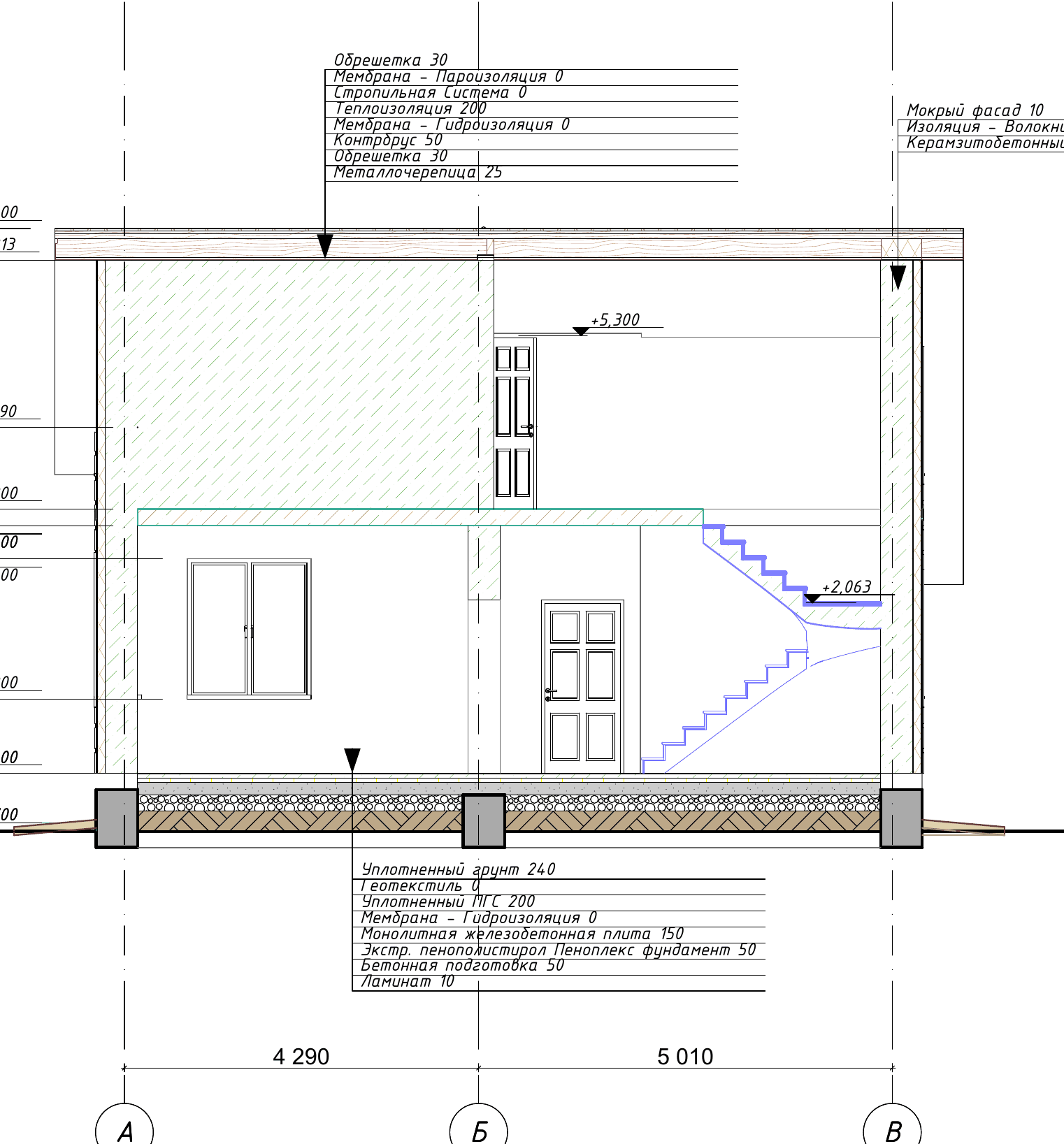

Разрез показывает дом целиком: первый этаж от 0,000 до перекрытия +3,000, пол второго этажа +3,200, а дальше — невысокие стены и скатная крыша с коньком +6,600. Здесь же читаются пироги: наружная стена = блок 390 + утеплитель 100 + мокрый фасад; кровля = стропила с утеплением 200 под металлочерепицей (это будет в этапах 08–09).
Погодное окно
Погодное окно
Кладка второго этажа — та же «мокрая» работа, что и внизу: плюсовая температура, защита свежей кладки и особенно фронтонов от дождя. Верх открытых стен перед перерывом накрывают — вода, попавшая в кладку и замёрзшая, рвёт блок.
Что нужно к старту (вход)
- Перекрытие над 1 этажом смонтировано, швы замоноличены, поверхность ровная (этап 06).
- Материал (блок, перемычки, раствор) на площадке.
План закупок этапа
Заказываем сейчас — и заранее
| Материал / позиция | На что | Примечание |
|---|---|---|
| Блок D600 390 и 90 | стены и перегородки 2 этажа | объёмы — общие с 1 этажом, см. ведомость |
| Перемычки ПБ (ПР-3, ПР-4) | над окнами 2 этажа | по ведомости перемычек |
| Арматура + бетон В25 | монолитный пояс под мауэрлат | по узлу карниза |
| Анкерные шпильки | крепление мауэрлата к поясу | шаг 500 мм (этап 08) |
| Мауэрлат брус 200×200 | опора стропил | заказать заранее вместе со стропильным брусом |
Приспособление — шаблон фронтона
Уклон обоих скатов одинаков (~30°). Сделай один угловой шаблон (треугольник из двух реек под нужным углом) и по нему выкладывай/подрезай блок обоих фронтонов — оба выйдут симметричными и точно под будущие стропила. На глаз фронтоны почти всегда получаются разной крутизны.
Что понадобится: инструмент и руки
- Инструмент: тот же кладочный набор (кельма, уровень, причалка, пила по блоку), угловой шаблон под фронтон, леса/подмости для высоты.
- Что сам, что спецу: кладку освоить реально; работа на высоте фронтонов требует надёжных лесов и аккуратности. Монолитный пояс по верху — как армопояс этапа 06.
Как делаем
- Выведи стены 2 этажа по планам АС-16/18, соблюдая проёмы; веди по причалке, как на первом этаже.
- Над проёмами уложи перемычки (ПР-3/ПР-4); ОК-5 (трапеция) выложи по скату у лестничного холла.
- Выложи фронтоны по угловому шаблону до конька +6,600 — это опора верхних концов стропил и стенка чердачного треугольника.
- Отлей монолитный пояс по верху стен под мауэрлат, заложив в него анкерные шпильки шаг 500 (под крепление мауэрлата на этапе 08).
- Проверь геометрию верха стен и фронтонов — от неё зависит вся стропилка.
Точка невозврата — плоскость опор под крышу
Верх стен второго этажа и фронтоны — это посадочное место крыши. Кривой верх или несимметричные фронтоны → стропила не лягут ровно, крыша «поведёт». Выведи опорную плоскость по уровню и заложи шпильки под мауэрлат заранее — в готовый пояс их не вставить.
Частые ошибки
- Фронтоны разной крутизны — конёк уходит вбок. Работай по одному шаблону.
- Забыли шпильки в поясе под мауэрлат — нечем притянуть брус к стене.
- Кривой верх стен — стропила враспор, щели. Выведи плоскость по уровню.
- Открытую кладку не накрыли — намокла, зимой порвало.
Контроль и приёмка
Контроль кладки 2 этажа0 из 5
Что дальше
Стены и фронтоны второго этажа готовы, пояс под мауэрлат ждёт крышу. Следующий этап — Стропильная система: ставим мауэрлат и стропила — каркас двускатной кровли.
