Тема
Армопояс и перекрытие над первым этажом
Стены первого этажа выложены — но класть на них тяжёлые бетонные плиты перекрытия прямо на кладку нельзя: блок под точечной нагрузкой от плиты может треснуть. Сначала по верху стен отливают монолитный армопояс — сплошную железобетонную ленту, которая связывает стены в жёсткий контур и равномерно раздаёт вес перекрытия. А уже на пояс укладывают сборные пустотные плиты — заводские железобетонные панели, которые становятся полом второго этажа.
Из чего пояс и перекрытие (листы КР-10 «Армопояс», КР-11 «Плиты»)

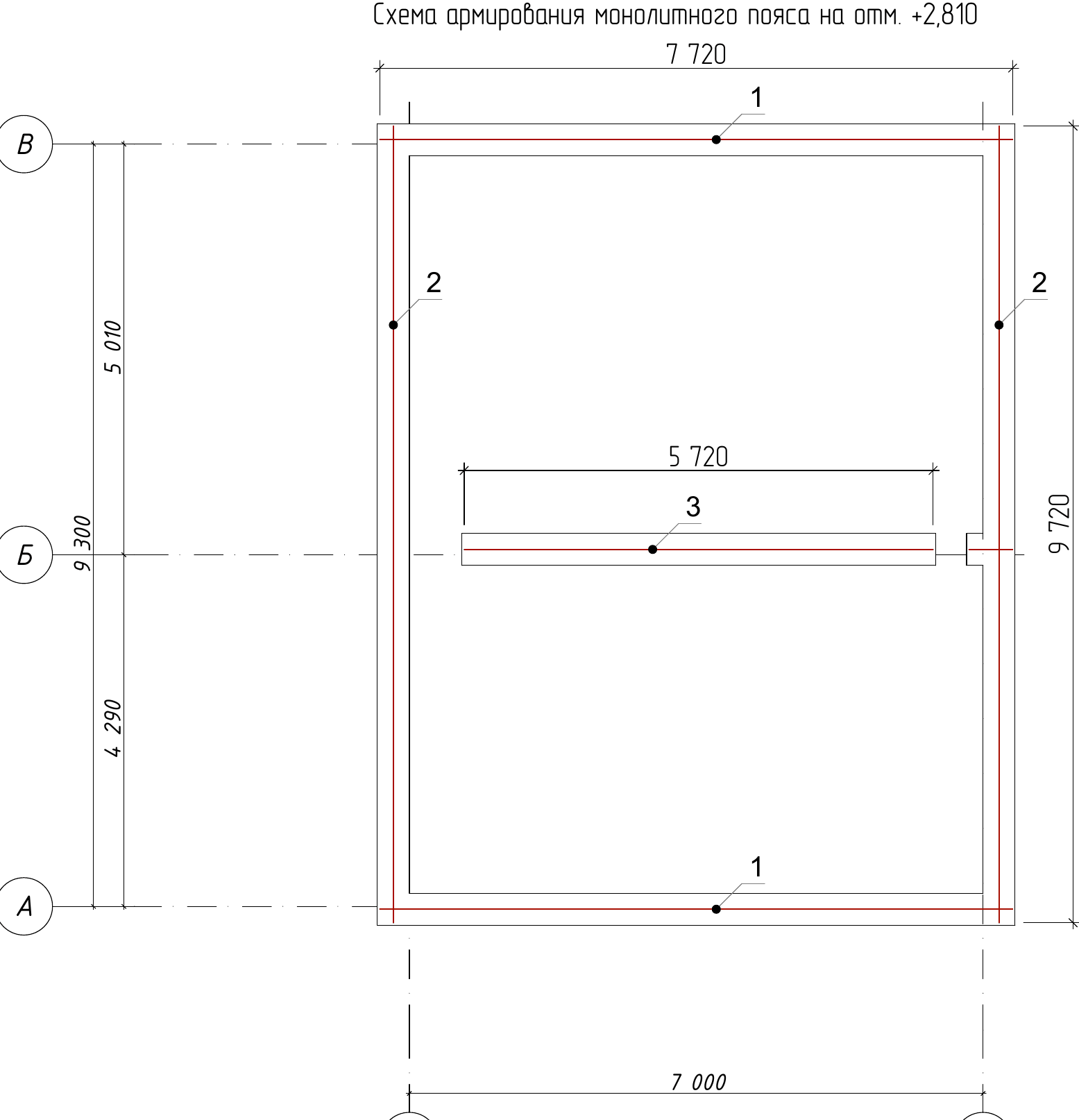

- Армопояс на отметке +2,810, сечение 390×190 (арматурный каркас 340×130). Бетон В25, ≈ 2,9 м³. Арматура: продольные 6Ø12 А500С + хомуты Ø8 шаг 300.
- Перекрытие — сборные ж/б пустотные плиты ПК (ГОСТ 9561-91), низ на отметке +3,000. Всего 12 плит марок 1ПК-43, 1ПК-41, 1ПК-31, 1ПК-21 (разной длины).
- Монолитный доборный участок ПлПр 2130/1900 — у лестничного проёма (там, где плита не встаёт, бетонируют по месту).


Пояс идёт по всем несущим стенам — по периметру и по средней оси Б, на которую потом опираются плиты. Каркас пояса — та же «коробка»: продольные Ø12 в углах сечения, хомуты Ø8 каждые 300 мм.

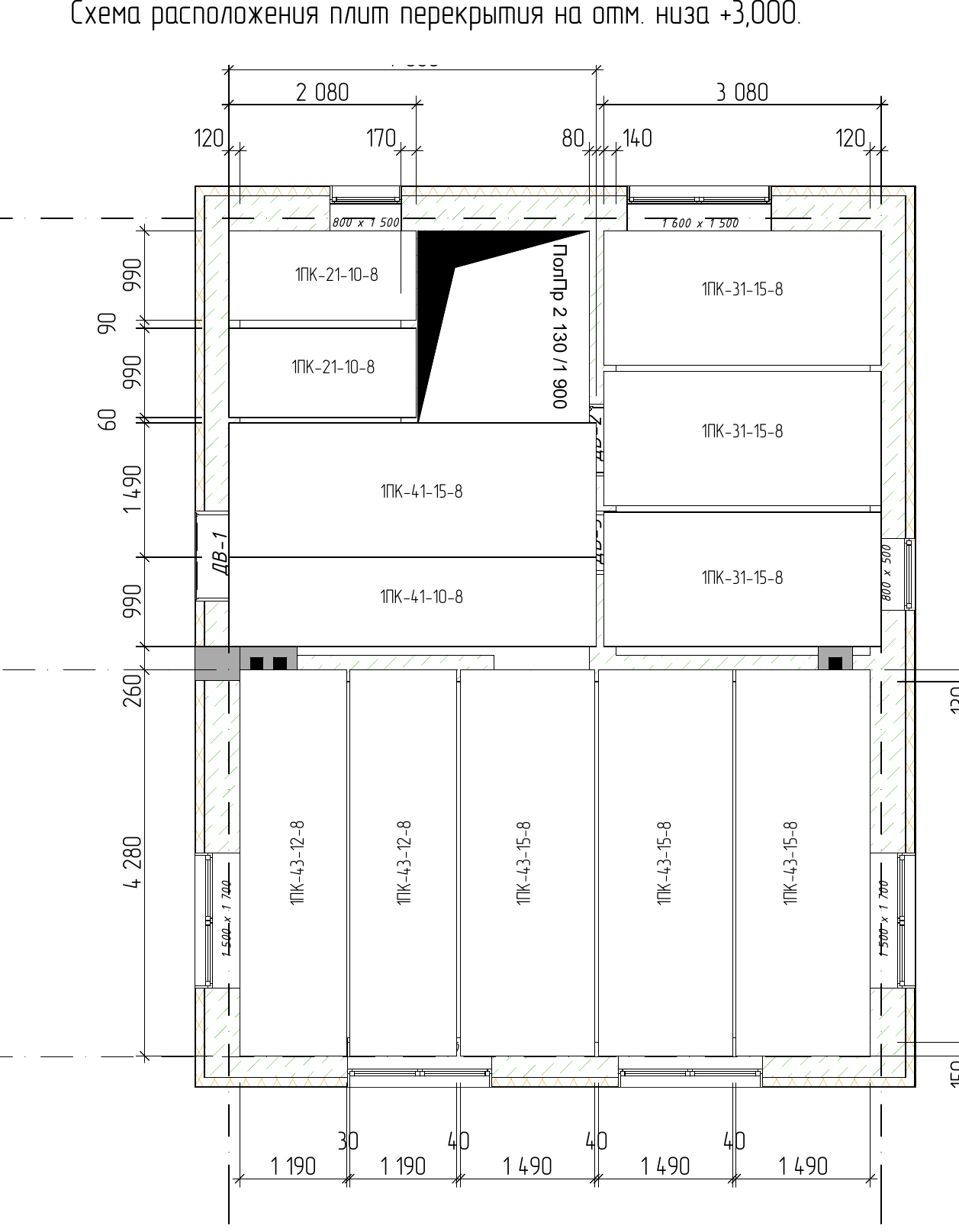

Плиты перекрытия

Плиты кладут в два пролёта: длинные (4,3 м) — над кухней-гостиной, короче — над передними комнатами. Опираются они на наружные стены (через пояс) и на внутреннюю несущую стену по оси Б. У лестницы плиту не поставить — там оставляют проём и бетонируют монолитный доборный участок по месту.
Погодное окно
Погодное окно
Армопояс — бетонная работа: льют в плюс, первую неделю держат влажным. Монтаж плит краном ведут в сухую погоду без сильного ветра (парусность длинной плиты на стропах опасна). Между заливкой пояса и монтажом плит выдержи паузу — пояс должен набрать прочность, чтобы принять нагрузку.
Что нужно к старту (вход)
- Стены доведены до +2,810, геометрия и проёмы проверены (этап 05).
- Согласован кран/манипулятор под монтаж плит и их разгрузку.
План закупок этапа
Заказываем сейчас — и заранее
| Материал / позиция | На что | Примечание |
|---|---|---|
| Плиты ПК (ГОСТ 9561-91) | перекрытие над 1 этажом | 12 шт по маркам; заказывать заранее — под изготовление/поставку и кран |
| Арматура Ø12 А500С, Ø8 | каркас армопояса | 6Ø12 + хомуты |
| Бетон В25 | армопояс + доборный участок | ≈ 2,9 м³ пояс |
| Опалубка (доска/фанера) | борта армопояса и доборного участка | по сечению 390×190 |
Хитрость с площадки
Кран заказывают под конкретный день монтажа плит и заранее раскладывают плиты по маркам в порядке подачи. Плиты тяжёлые и длинные — стропальщик и схема строповки обязательны. Продумай, откуда кран дотянется до дальнего края дома: иногда дешевле один выезд манипулятора, чем гонять его дважды.
Что понадобится: инструмент и руки
- Инструмент: вибратор и правило для пояса, нивелир, монтажные ломики и строповка для плит, раствор под постель плит.
- Что сам, что спецу: армопояс реально залить самим. Монтаж плит — работа бригады с краном и стропальщиком, самому не сделать. Твоя задача — принять ровную постель под плиты и проконтролировать опирание.
Как делаем
- Собери опалубку армопояса по верху стен, уложи каркас 6Ø12 + хомуты на защитный слой, замкни контур (углы — внахлёст).
- Залей пояс бетоном В25 по всей длине за один заход, уплотни, выровняй верх по уровню и дай набрать прочность (постель под плиты выведешь на отметку низа +3,000).
- После набора прочности — расстели раствор (постель) по поясу под плиты.
- Смонтируй плиты краном по схеме раскладки, с проектным опиранием на пояс и на среднюю стену; выверь в одной плоскости.
- Забетонируй монолитный доборный участок у лестницы и замоноличь швы между плитами (анкеровка по проекту).
Точка невозврата — опирание плит и монолитность пояса
Плита должна опираться на стену на нормируемую длину — недобрал опирание, и плита работает на срез по краю. И армопояс должен быть непрерывным контуром: разрыв в поясе = стены не связаны, трещины по углам. Заливай пояс за один раз.
Частые ошибки
- Плиты положили на кладку без пояса — блок трещит под краем плиты.
- Пояс залит по частям — контур не работает как единое кольцо.
- Мало опирания плиты — опасный край. Соблюдай проектную длину опоры.
- Не замоноличили швы плит — перекрытие «гуляет», нет диафрагмы жёсткости.
Контроль и приёмка
Контроль пояса и перекрытия0 из 5
Что дальше
Над первым этажом — жёсткое перекрытие, есть пол второго этажа. Поднимаем стены выше — следующий этап — Кладка стен второго этажа и фронтоны под скатную крышу.
