Тема
Монтаж стен и перекрёстное утепление
Несущая рама из клеёного бруса стоит — теперь заполняем стены: между стойками ставим более частую обвязку из доски, укосины для жёсткости, зашиваем плитой и утепляем. Здесь ключевое слово — перекрёстное утепление: два слоя ваты крест-накрест перекрывают мостики холода по стойкам, и стена держит тепло по-настоящему.

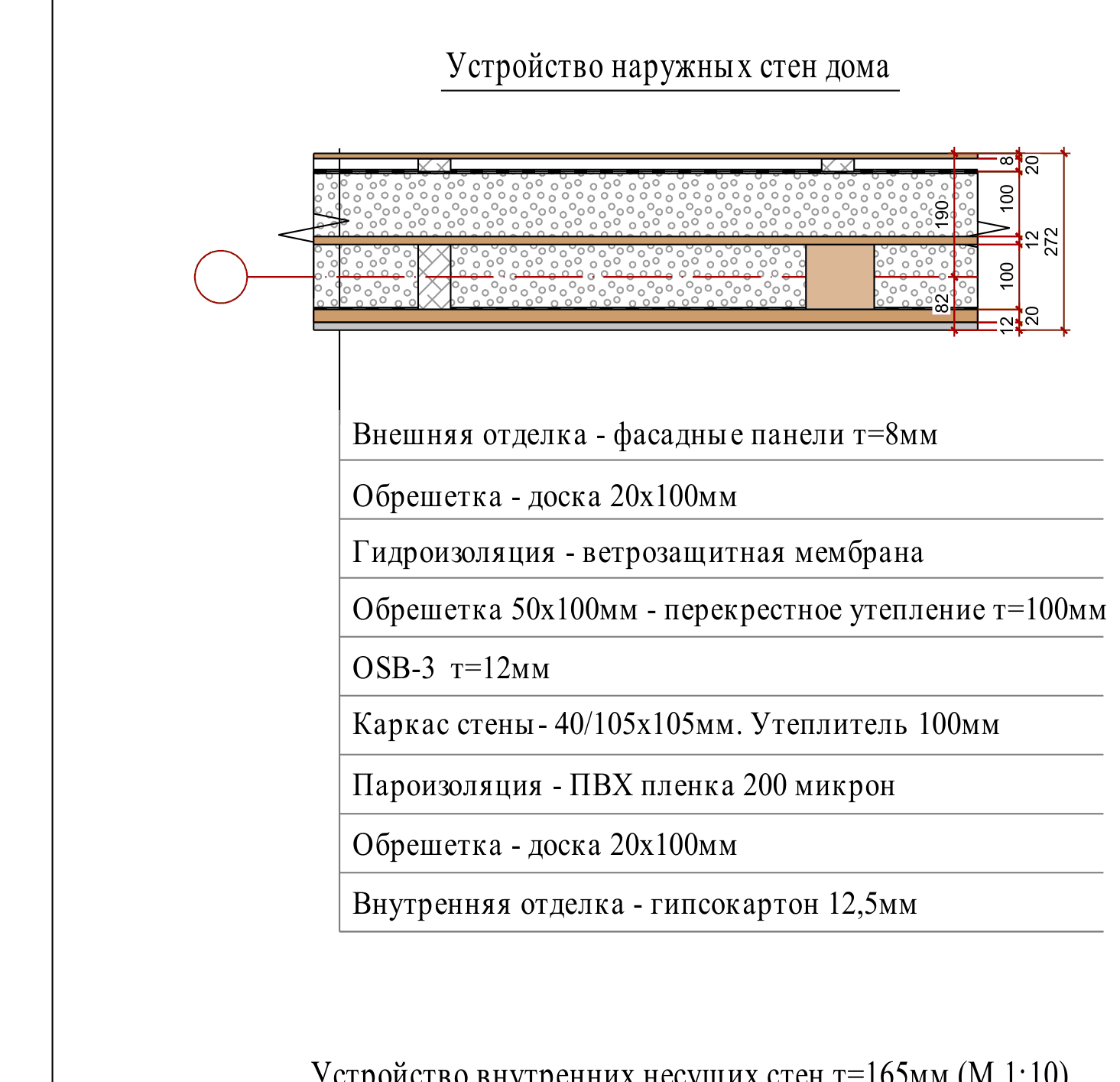

Пирог наружной стены — 272 мм (лист 48, снаружи внутрь)
- Фасадные панели т=8 мм — внешняя отделка.
- Обрешётка — доска 20×100 мм (вентзазор под фасадом).
- Ветрозащитная мембрана.
- Обрешётка 50×100 — перекрёстное утепление 100 мм (второй слой).
- OSB-3 т=12 мм — жёсткая обшивка.
- Каркас-заполнение 40/105 (≈45×95) + утеплитель 100 мм — основной слой.
- Пароизоляция — ПВХ плёнка 200 микрон.
- Обрешётка — доска 20×100 мм.
- Гипсокартон 12,5 мм — внутренняя отделка.

Заполнение каркаса и укосины (листы 30–47)

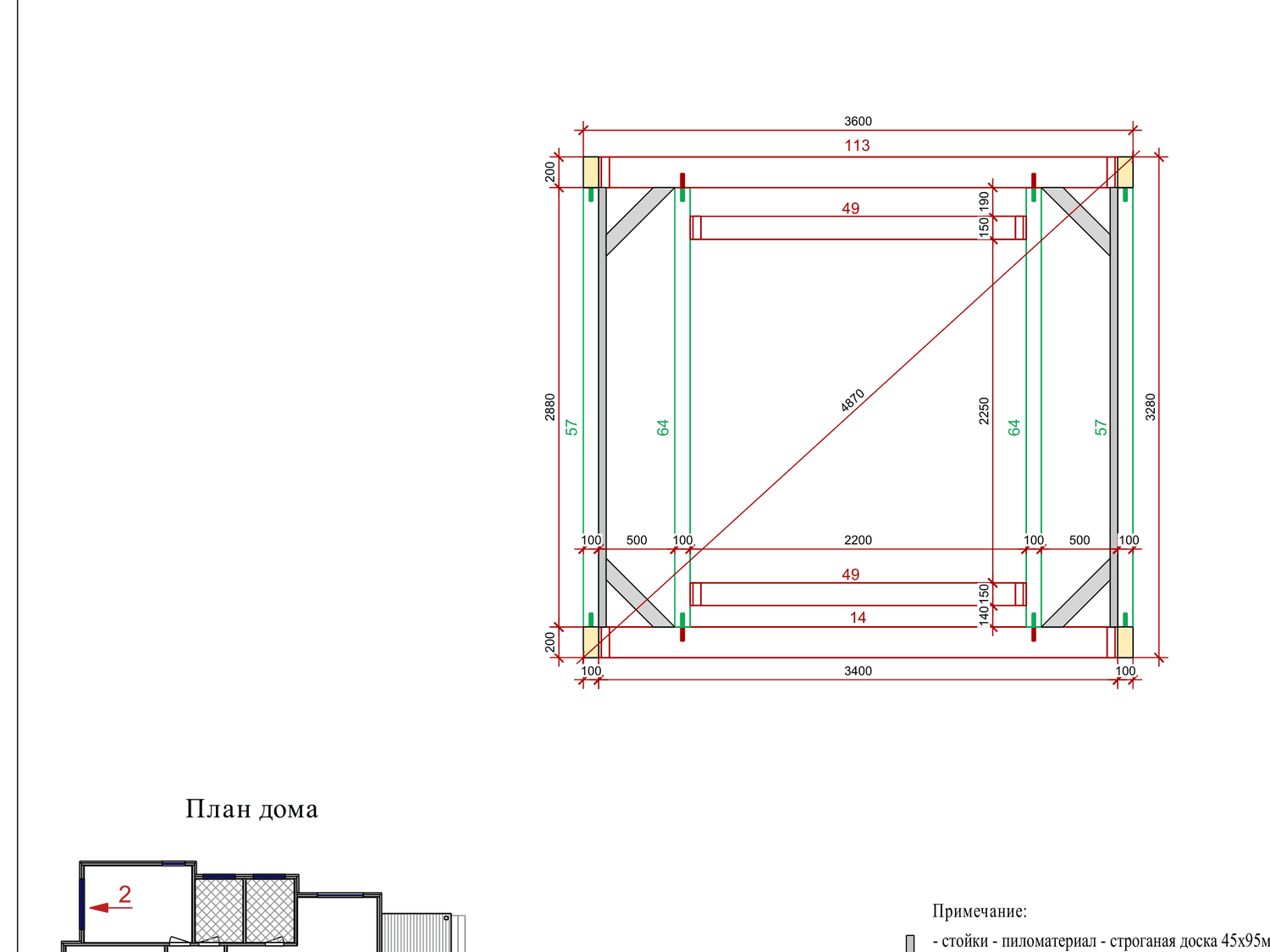

Между несущими стойками ставится заполнение из строганой доски 45×95 (пиломатериал камерной сушки) — оно держит утеплитель и обшивку, а укосины (диагональные раскосы) добавляют стене жёсткости. Развёртки стен по осям 1–10 и А–Ж (листы 30–47) показывают раскладку стоек и укосин для каждой стены отдельно — собираем строго по ним.

Логика этапа: обшить, утеплить крест-накрест, закрыть плёнками
Порядок продуман так, чтобы утеплитель всегда был защищён: снаружи стену зашивают OSB-3, по ней раскатывают ветрозащиту и набивают обрешётку 50×100 с утеплителем 100 мм — это второй, перекрёстный слой. Изнутри между заполнением укладывают первый слой утеплителя 100 мм, закрывают пароизоляцией и подшивают гипсокартоном. Два слоя ваты идут в разных направлениях — поэтому холод не проходит насквозь по деревянным элементам.
Погодное окно
Погодное окно
Стены и утепление ведут под крышей или сразу закрывая контур — мокрый утеплитель теряет свойства и не сохнет. Сначала выводят каркас, потом кровлю (следующие этапы можно частично совместить), и только в защищённом от дождя контуре закладывают вату и плёнки.
Что уже готово к старту (вход)
- Каркас связан обвязкой в жёсткую раму, проёмы обрамлены (этап 06).
- Геометрия стен выверена — есть по чему вести развёртки.
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Назначение | Примечание |
|---|---|---|
| Доска строганая 45×95 (камерной сушки) | заполнение каркаса, укосины | по развёрткам стен |
| OSB-3 12 мм | наружная обшивка | жёсткость стены |
| Утеплитель 100 + 100 мм | перекрёстное утепление 200 | базальтовая вата |
| Обрешётка 50×100 | каркас перекрёстного слоя | под второй слой ваты |
| Ветрозащитная мембрана | снаружи по утеплителю | гидро-ветрозащита |
| Пароизоляция ПВХ 200 мкм | изнутри по утеплителю | отсечка пара |
| Обрешётка 20×100, гипсокартон 12,5 | вентзазоры и внутренняя отделка | по пирогу |
Что понадобится: инструмент и руки
- Инструмент: шуруповёрт, циркулярка/торцовка, степлер (плёнки), нож для ваты, уровень, рулетка.
- Что сам, что спецу: заполнение, обшивку и утепление вполне осилит бригада из 2–3 человек; главное — не нарушить порядок слоёв и перекрёстность утепления.
Как делаем
- Собери заполнение стен по развёрткам (листы 30–47): доборные стойки из доски 45×95, укосины по местам.
- Зашей стены снаружи OSB-3 12 мм, проверяя плоскость и жёсткость.
- Заложи первый слой утеплителя 100 мм между заполнением изнутри; закрой пароизоляцией ПВХ 200 мкм.
- Раскатай ветрозащиту снаружи по OSB, набей обрешётку 50×100 и уложи второй, перекрёстный слой 100 мм.
- Набей обрешётку 20×100 снаружи (вентзазор под фасад) и изнутри (под гипсокартон).
- Внутреннюю отделку (гипсокартон) удобнее вести уже под крышей, при отделке.
Точка невозврата — перекрёстность и плёнки
Оба слоя утеплителя в одном направлении = мостики холода по стойкам, стена «продувается». Слои кладём крест-накрест. И плёнки: ветрозащита снаружи, пароизоляция изнутри — перепутаешь, вата намокнет. После обшивки исправить это уже нельзя.
Частые ошибки
- Утеплитель без перекрёста. Холод идёт по каркасу. Второй слой — поперёк, по обрешётке 50×100.
- Перепутаны плёнки. Ветрозащита снаружи, пароизоляция внутри. Иначе конденсат в стене.
- Нет вентзазора под фасадом. Фасад «не дышит», сыреет. Обрешётка 20×100 обязательна.
- Мокрая вата. Утепляй в защищённом от дождя контуре.
Контроль и приёмка
Контроль стен и утепления0 из 5
Что дальше
Стены собраны, утеплены перекрёстно и закрыты плёнками. Следующий этап — Балки потолка: по верхней обвязке укладываем балки потолка 100×200 и формируем перекрытие на отметке +2800.
