Тема
Фасады, окна-двери и терраса-пергола
Тёплый контур закрыт — остаётся придать дому его облик: обшить фасад, вставить окна и двери, собрать перголы над террасой и входом. Именно этот этап задаёт облик дома: сочетание деревянного планкена, каменной кладки и белой штукатурки под плоской кровлей с деревянными перголами.

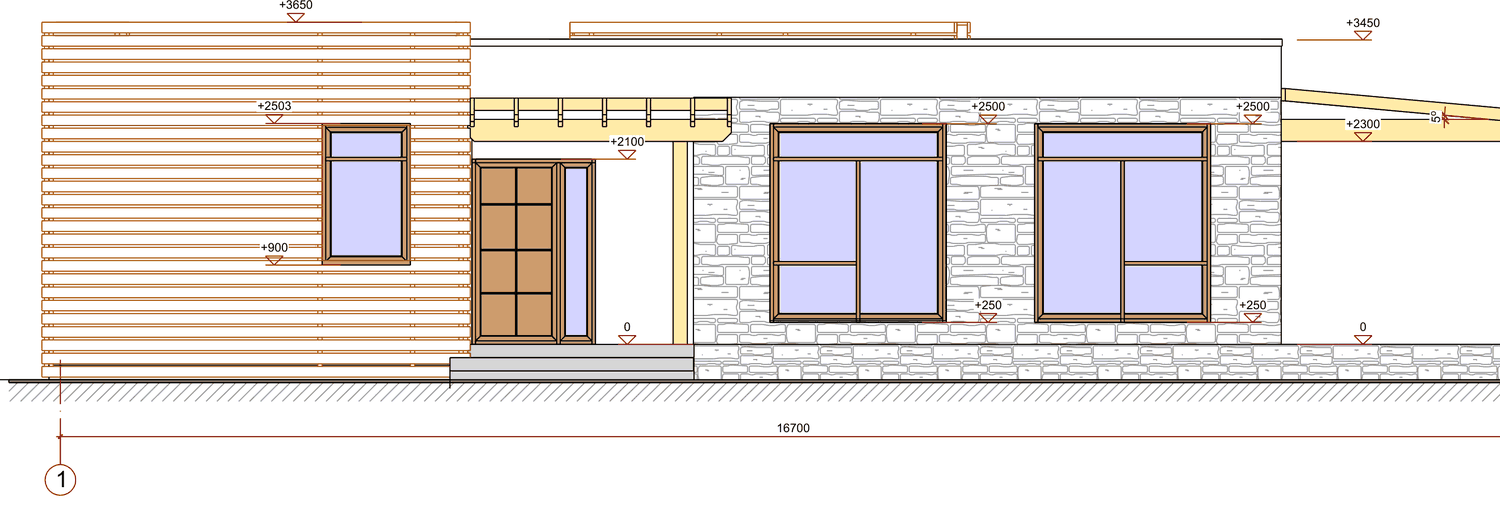

Отделка фасада (листы 8–11, пирог стены лист 48)
Наружная отделка идёт по вентзазору (обрешётка 20×100 поверх ветрозащиты) тремя материалами:
- Деревянный планкен (горизонтальный) — на «деревянных» объёмах.
- Каменные панели — на входной и террасной зоне.
- Белая штукатурка — на простенках у входа. Верх стен завершается парапетом (+3450…+3650) с тёмной крышкой; окна — в тёмных/деревянных рамах.

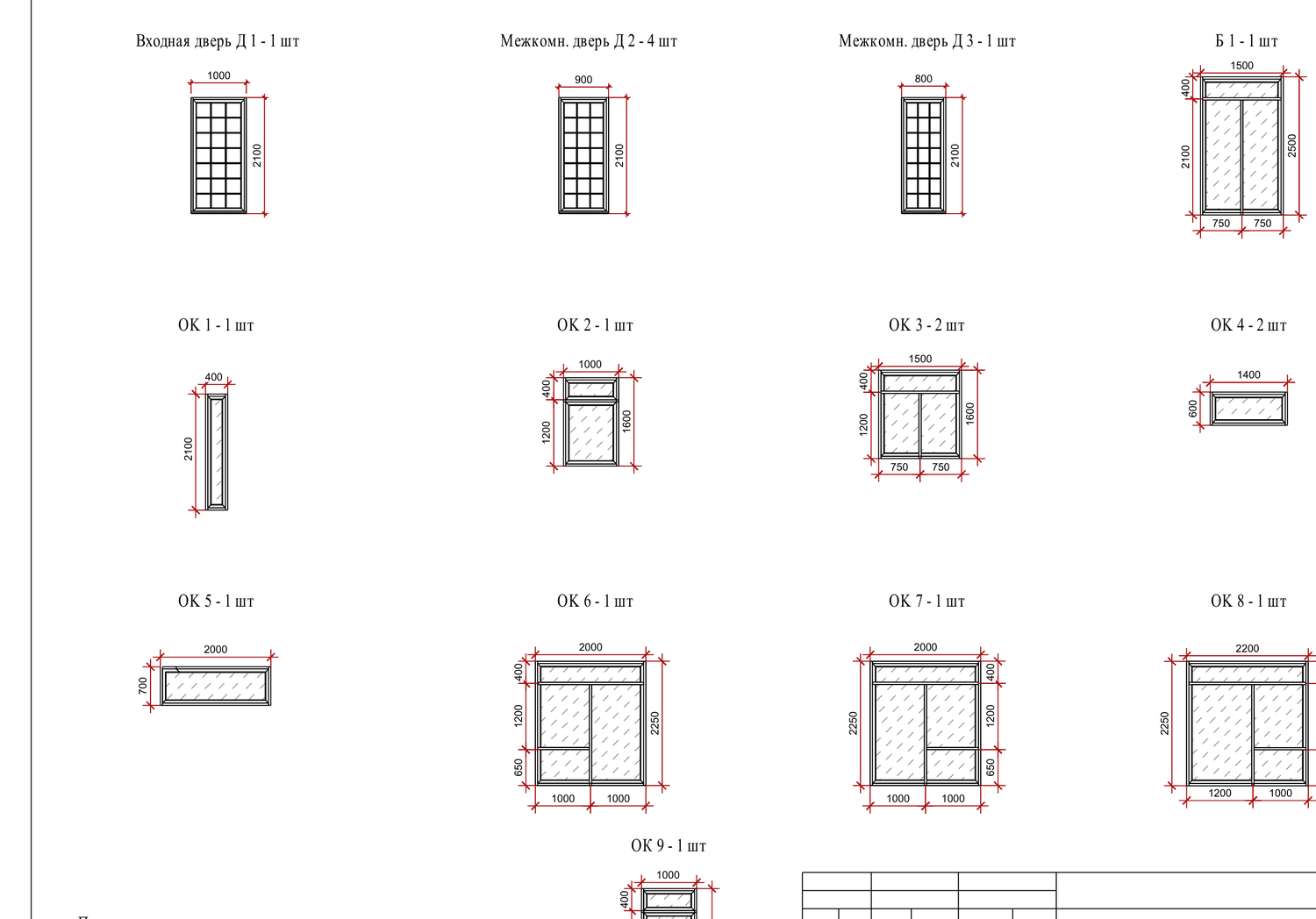

Заполнение проёмов (лист 14, ведомость)

Окна и двери (лист 14)
- Двери: входная Д1 1000×2100, межкомнатные Д2 900×2100 (4 шт) и Д3 800×2100; остеклённый блок Б1 1500×2500 (выход на террасу).
- Окна ОК1–ОК9 — всего 11 штук, разных размеров; крупные панорамные ОК7 (2000×2250) и ОК8 (2200×2250) выходят на террасу.
- Примечание проекта: даны размеры проёмов; открывание створок и полотен уточняется, рисунок окна показан снаружи.
Окна едут на заказ, поэтому замер снимают по факту готового проёма, а не по чертежу: ведомость нужна, чтобы посчитать и заказать, а точный размер под изготовление — с места, с учётом монтажного зазора.
Терраса и перголы
Над входом и над террасой стоят перголы — лёгкие деревянные конструкции из бруса на стойках (видны на разрезе и фасадах, отметки верха ~+2300…+2510). Это не часть тёплой кровли: их собирают отдельно, в цвет фасадного дерева. Пол террасы — по лагам-доскам 50×200 с покрытием 35 мм (см. этап 04, устройство перекрытия террасы).
Погодное окно
Погодное окно
Монтаж окон и мокрые работы (штукатурка, кладка камня) ведут при плюсовой температуре — по инструкциям материалов (пена, клей, штукатурные смеси имеют минимальную температуру). Деревянный планкен и перголу можно ставить в сухую погоду; дерево заранее обрабатывают защитными составами.
Что уже готово к старту (вход)
- Кровля закрыта, тёплый контур замкнут (этап 09).
- Стены зашиты, ветрозащита и вентзазор (обрешётка 20×100) готовы под фасад (этап 07).
План закупок этапа
Заказываем сейчас — на этот этап
| Материал / позиция | Кол-во | Примечание |
|---|---|---|
| Окна ОК1–ОК9 | 11 шт | под заказ, замер по факту проёма |
| Остеклённый блок Б1, входная дверь Д1 | 1 + 1 | выход на террасу / вход |
| Межкомнатные двери Д2, Д3 | 4 + 1 | цвет на выбор |
| Планкен деревянный | по площади | обработать защитой |
| Каменные панели + клей | по площади | входная/террасная зона |
| Штукатурка фасадная + сетка | по площади | простенки у входа |
| Брус на перголы | по проекту | в цвет дерева фасада |
| Пена, ленты ПСУЛ/пароизоляция, отливы, крепёж | по числу проёмов | со склада |
Что понадобится: инструмент и руки
- Инструмент: уровень, шуруповёрт, пила по дереву, пистолет для пены, кельма/правило (штукатурка), плиткорез (камень), монтажные клинья.
- Что сам, что спецу: планкен и перголу реально собрать самому; установку панорамных окон и мокрые фасадные работы (камень, штукатурка) при неуверенности лучше отдать мастерам — ровность и герметичность важны.
Как делаем
- Установи окна и двери по факту замера: рама на колодки, по уровню, крепление к каркасу, шов запенить и закрыть лентами (снаружи гидро-, изнутри пароизоляция), поставить отливы.
- Обшей фасад по вентзазору: планкен — по обрешётке; каменные панели — на клей по основанию; штукатурка — по сетке. Держи единый рисунок и стыки материалов по фасадам.
- Собери перголы над входом и террасой из бруса в цвет дерева; проверь крепление и горизонт.
- Заверши узлы: примыкания фасада к парапету, окнам и цоколю; отливы и нащельники.
Точка невозврата — монтажный шов и стыки материалов
Открытая монтажная пена разрушается от солнца — шов течёт и продувает; закрывай трёхслойно (лента снаружи, пароизоляция внутри). Стыки планкена, камня и штукатурки продумай заранее — переделывать готовый фасад дорого. Дерево без защитной обработки быстро сереет.
Частые ошибки
- Окно не по уровню / открытая пена. Створки не держат, шов продувает. Уровень + закрытый лентами шов.
- Планкен без обработки. Дерево сереет и коробится. Защита до монтажа.
- Камень без учёта веса. Тяжёлая облицовка требует надёжного основания и клея. По проекту.
- Кривые стыки материалов. Теряется задуманный облик. Планируй границы планкен/камень/штукатурка заранее.
Контроль и приёмка
Контроль фасада, окон и террасы0 из 5
Дом готов
Фасад обшит, окна и двери стоят, перголы над террасами собраны — одноэтажный дом на клеёном каркасе доведён до готового вида. Осталось внутренняя отделка (гипсокартон, натяжные потолки), инженерия и — заселение.
