Тема
Обратная засыпка и подготовка под плиту
После того как лента залита и набрала прочность, готовим основание под монолитную плиту: засыпаем «чашу» внутри ленты и устраиваем послойную подготовку. Качество уплотнения здесь напрямую решает, не просядет ли потом плита пола.
Пирог основания по проекту (снизу вверх)

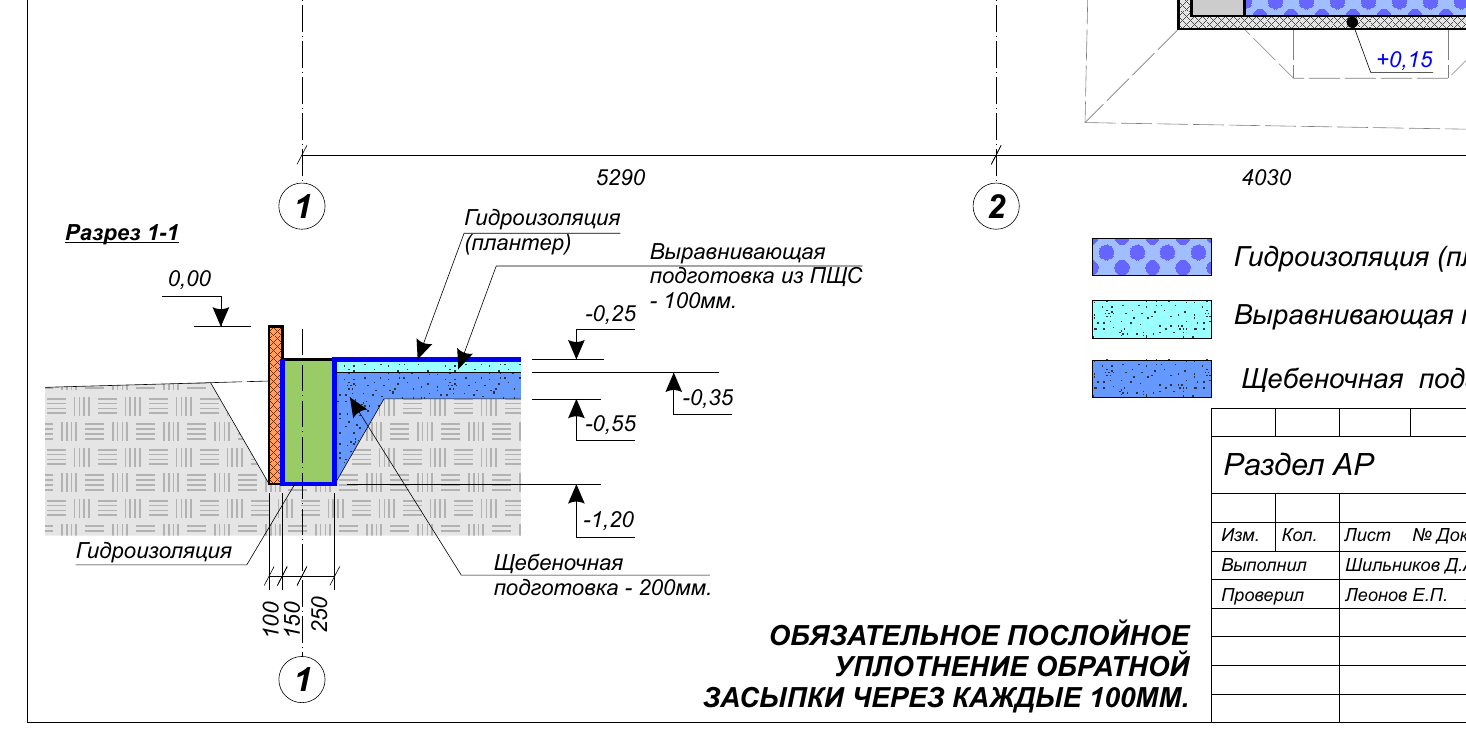

- Обратная засыпка «чаши» внутри ленты — щебнем фр. 20–30 мм, послойно с уплотнением через каждые 100 мм, до проектной отметки низа щебёночной подготовки
- Щебёночная подготовка — тот же щебень фр. 20–30 мм, слой 200 мм (156,8 м²)
- Выравнивающий слой ПЩС (песчано-щебёночная смесь) — слой 100 мм — 15,68 м³ (156,8 м²)
- Гидроизоляция — профилированная мембрана Planter, 156,81 м² (поверх подготовки, под плиту)
- Сверху ляжет монолитная плита основания 250 мм до отметки 0,00 (низ плиты −0,25)
Объём щебня по проекту — 45,25 м³: это засыпка чаши плюс щебёночная подготовка 200 мм одним материалом (фр. 20–30 мм). ПЩС — 15,68 м³ — только выравнивающий слой 100 мм под мембрану.

Материалы и инструменты
- Щебень фр. 20–30 мм — 45,25 м³
- ПЩС (песчано-щебёночная смесь) — 15,68 м³
- Профилированная мембрана Planter — 156,81 м² (+ запас на нахлёсты)
- Виброплита (та же, что на котловане), нивелир, правило, тачки и лопаты
1. Проверка подплитных коммуникаций
До засыпки убеждаемся, что под плитой уже проложено и засыпано всё, что должно пройти ниже: ввод водоснабжения в закладной гильзе, канализация, при необходимости — контур заземления. После заливки плиты доступа к ним не будет.
2. Засыпка чаши и щебёночная подготовка (фр. 20–30 мм)
Засыпаем чашу внутри ленты щебнем фр. 20–30 мм послойно по 100 мм, уплотняя каждый слой виброплитой до коэффициента уплотнения 0,95–0,98. Сначала добираем чашу от дна до проектной отметки, затем тем же щебнем выкладываем щебёночную подготовку 200 мм — верхние два слоя по 100 мм. Это один материал (фр. 20–30 мм) на оба назначения, общий объём по проекту — 45,25 м³. Слой работает как распределяющая основа и капиллярная отсечка.
WARNING
Недоуплотнённая засыпка — главная причина просадки и трещин плиты. Не сыпьте «навалом»: только слоями ≤ 100 мм с проходами виброплиты. На мокрое или промёрзшее основание не засыпаем (см. защиту основания — СП 45.13330.2017).
3. Выравнивающий слой ПЩС (100 мм)
Поверх щебня — выравнивающий слой ПЩС (песчано-щебёночная смесь) толщиной 100 мм (15,68 м³). Выводим плоскость в горизонт по нивелиру под отметку низа плиты −0,25.
Увлажнение и контроль плотности
ПЩС (как и щебень) уплотняется только при оптимальной влажности: сухая «не вяжется» и потом садится, переувлажнённая «плывёт». Перед проходами виброплиты слой увлажняем, уплотняем до коэффициента 0,95–0,98 и при приёмке контролируем плотность (плотномер/пробы по слоям, а не «на глаз»). Недобор по плотности здесь напрямую превращается в просадку и трещины плиты пола.
4. Гидроизоляция Planter
Раскраиваем и укладываем профилированную мембрану Planter по всей площади основания, заводя на ленту, с нахлёстами полотен (на стыках — не менее 20 см, как и на ленте). Это выравнивающая гидроизоляция и разделительный слой под плиту; стараемся избегать мелкого раскроя «кусочками» и лишних отходов.
Контроль и приёмка
- [ ] Все подплитные коммуникации проложены и засыпаны.
- [ ] Засыпка велась слоями ≤ 100 мм с уплотнением (не навалом).
- [ ] Толщины выдержаны: щебёночная подготовка 200 мм, ПЩС 100 мм.
- [ ] Плотность слоёв проверена при приёмке (Купл 0,95–0,98), ПЩС увлажнялась перед уплотнением.
- [ ] Плоскость выведена в горизонт по нивелиру под отметку −0,25.
- [ ] Planter уложен с нахлёстами, без разрывов и проколов.
Частые ошибки: засыпка без послойного уплотнения → просадка плиты; работа по мокрому/мёрзлому основанию; экономия на нивелире → «гуляющая» толщина плиты; повреждённая мембрана.
Заказать заранее — на плиту основания
Пока готовим основание, завозим материалы под армирование и заливку плиты, чтобы не простаивать:
- Арматура Ø12 А500С — ~3440 кг (две фоновые сетки Ø12 шаг 200).
- П‑детали Ø8 L=1,0 м — 306 шт (окаймление торцов плиты).
- Бетон B25 W6 F100 — 48,04 м³ (товарный, заказ заранее, заливка непрерывная).
Что дальше
Основание готово — следующий этап: армирование и заливка монолитной плиты основания (бетон B25, 48 м³, арматура ~3440 кг). Хронология — в плане строительства.
