Тема
Плита основания
После подготовки основания устраиваем монолитную железобетонную плиту — несущее основание пола, которое связывает весь фундамент в единую конструкцию. Армируем → принимаем скрытые работы → бетонируем за один заход.
Параметры по проекту

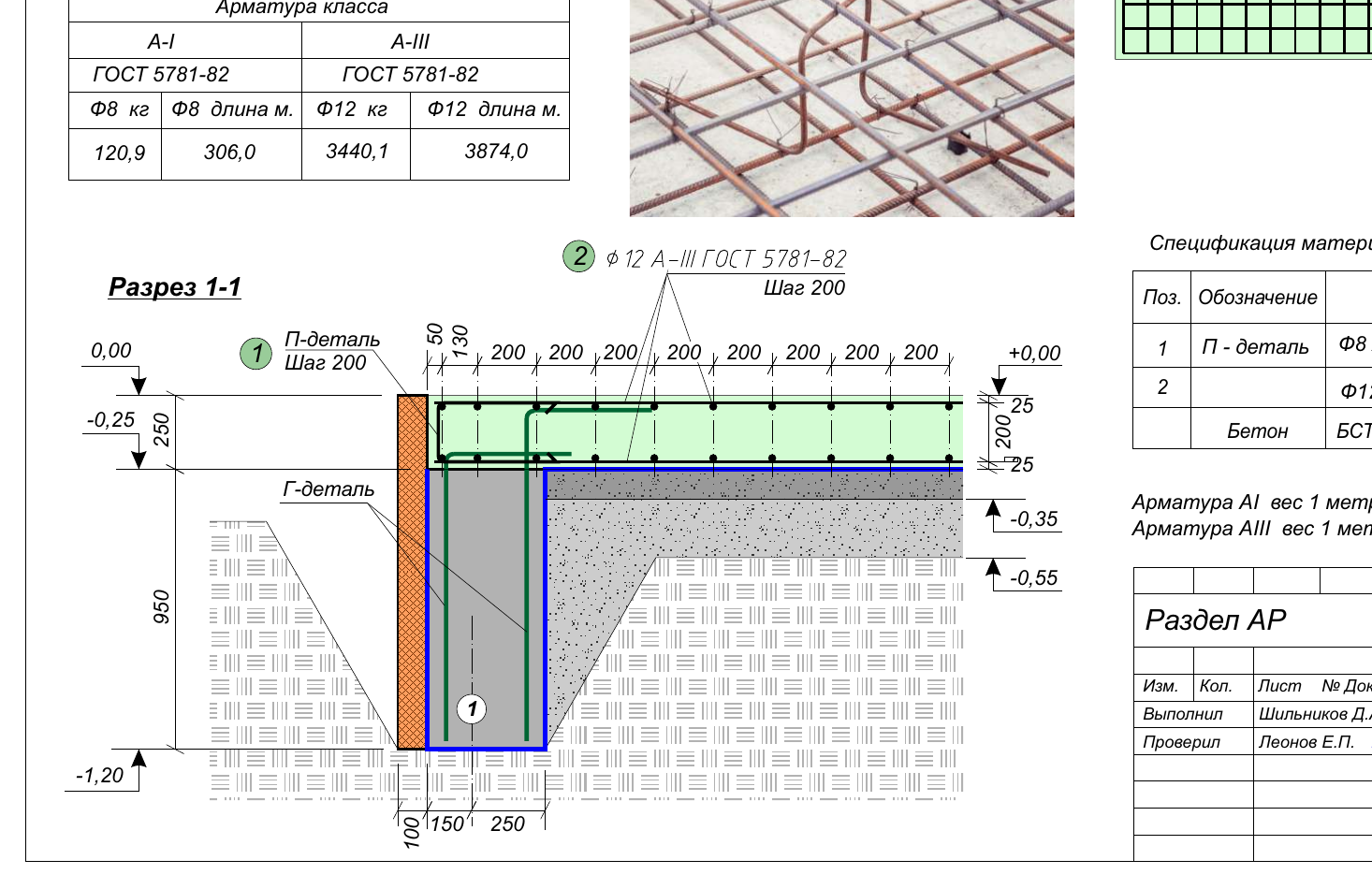

- Монолитная ж/б плита, толщина 250 мм, отметка верха 0,00 (низ −0,25)
- Площадь — 192,15 м²
- Бетон B25, W6, F100 — 48,04 м³
- Армирование: фоновая Ø12, шаг 200 мм, две сетки (верхняя и нижняя), ~3440 кг; П‑детали Ø8 L=1,0 м (306 шт) по торцам; стыки внахлёст
- Связь с лентой — через выпуски Г‑деталей, оставленные при заливке ленты
Калькуляторы для этого этапа
- Раскрой арматуры — раскрой прутков на детали сеток с минимумом отходов
- Вязальная проволока и Фиксаторы арматуры — расход на каркас и защитный слой

Материалы и инструменты
- Арматура Ø12 А500С — ~3440 кг (две фоновые сетки)
- П‑детали Ø8 L=1,0 м — 306 шт (окаймление торцов плиты)
- Вязальная проволока Ø1,2–1,6 мм
- Фиксаторы защитного слоя («стульчики», «звёздочки», подставки под верхнюю сетку)
- Бетон B25 W6 F100 — 48,04 м³ (товарный, с паспортом)
- Крючок/пистолет для вязки, болгарка, глубинный вибратор, правило, нивелир
1. Загиб выпусков Г‑деталей
Вертикальные выпуски Г‑деталей из ленты сгибаем «по месту» под прямым углом в горизонталь и заводим в зону плиты. Так лента и плита свяжутся в единый железобетонный контур.
Гнём плавно, без надруба
Загиб делаем плавно, по радиусу, рычагом/трубой-«гусаком» — без резкого перегиба «на угол» и без надруба болгаркой для облегчения гиба. Надрез или резкий залом — это концентратор напряжений: стержень там трескается сразу или позже, и связь ленты с плитой в этом месте перестаёт работать. Особенно осторожно — на холоде: подмёрзшая арматура гнётся хуже и легче даёт трещину, при минусе металл перед гибом лучше отогреть.
Почему две сетки, а не одна
Плита лежит по грунту и работает на изгиб в обе стороны: над лентой и жёсткими опорами в плите возникает момент, растягивающий её сверху, а в пролётах между опорами — растягивающий снизу. Бетон растяжение почти не держит — его держит арматура. Поэтому ставят две сетки: нижнюю (работает в пролёте) и верхнюю (работает над опорами/лентой). Одной сеткой посередине плита была бы недоармирована и пошла бы трещинами и снизу, и сверху.
2. Нижняя сетка
Раскладываем фоновую арматуру Ø12 с шагом 200 мм в двух направлениях и вяжем сетку (общая техника — Армирование сеткой). Под сетку ставим фиксаторы («стульчики»/«звёздочки») — они задают нижний защитный слой бетона.
3. Верхняя сетка
Вторую сетку Ø12 шаг 200 вяжем поверх, на подставках/фиксаторах расчётной высоты, чтобы выдержать проектное положение и верхний защитный слой (общая толщина плиты 250 мм). По торцам обе сетки замыкаем П‑деталями Ø8 (306 шт).
4. Нахлёсты и разбежка
Стыки продольных стержней — внахлёст (поз. 1 по проекту). Длина нахлёста ≈ 40 диаметров (для Ø12 — около 480 мм). Нахлёсты разносим (разбежка), не собирая их в одном сечении, — иначе ослабляем плиту.
TIP
Защитный слой и точное положение сеток — это не формальность: при недостаточном слое арматура корродирует, при неверной высоте верхней сетки плита теряет расчётную несущую способность.
5. Приёмка скрытых работ
Перед бетонированием вызываем эксперта/прораба на осмотр и приёмку армирования (это скрытые работы): проверяем диаметры, шаг, нахлёсты, защитные слои, связь с выпусками ленты. Фотофиксация.
6. Бетонирование
- Непрерывно на всю плиту за один заход — без холодных швов.
- Высота свободного сброса ≤ 1,5 м; распределяем равномерно.
- Уплотняем глубинным вибратором (не опираясь на арматуру), выводим поверхность правилом по отметке 0,00.
- Уход: укрываем плёнкой, в жару поливаем 7–14 дней. Подробнее — Бетонирование монолитных конструкций.
Нагружать плиту (кладка стен) — после набора ≥ 70 % прочности (обычно выжидают до 28 суток).
Контроль и приёмка
- [ ] Выпуски Г‑деталей загнуты и связаны с сеткой плиты.
- [ ] Две сетки Ø12 шаг 200, П‑детали по торцам, нахлёсты с разбежкой (≈40Ø).
- [ ] Защитные слои выдержаны фиксаторами (низ и верх).
- [ ] Армирование принято экспертом (скрытые работы), есть фотофиксация.
- [ ] Бетон B25 W6 F100 по паспорту; заливка непрерывная, уплотнена.
- [ ] Поверхность выведена в горизонт по отметке 0,00; организован уход.
Частые ошибки: разрыв заливки и холодные швы; нет/мал защитный слой → коррозия; нахлёсты в одном сечении; верхняя сетка «легла» на нижнюю (нет подставок) → не работает как расчётная; пересыхание в первые дни.
Заказать заранее — пока плита набирает прочность (≈28 сут)
Плита залита — до набора прочности и старта кладки почти месяц. Ставим в очередь длинную позицию:
- Газоблок D500 500 мм на несущие стены — 62,55 м³ (+ отсечная гидроизоляция под первый ряд). Газобетон ходовых марок в сезон отгружают с задержкой, поэтому предзаказываем заранее, пока твердеет плита.
Что дальше
Фундамент готов. Следующий этап — кладка несущих стен из газобетона D500 500 мм (62,55 м³) по схеме кладочных работ.
