Тема
Заполнение оконных проёмов
Коробка под крышей — ставим окна и замыкаем тёплый контур. Проёмы уже сформированы при кладке стен (четверти, перемычки), теперь их заполняют ПВХ‑окнами. Само окно — только половина дела: вторую половину определяет правильный монтаж.

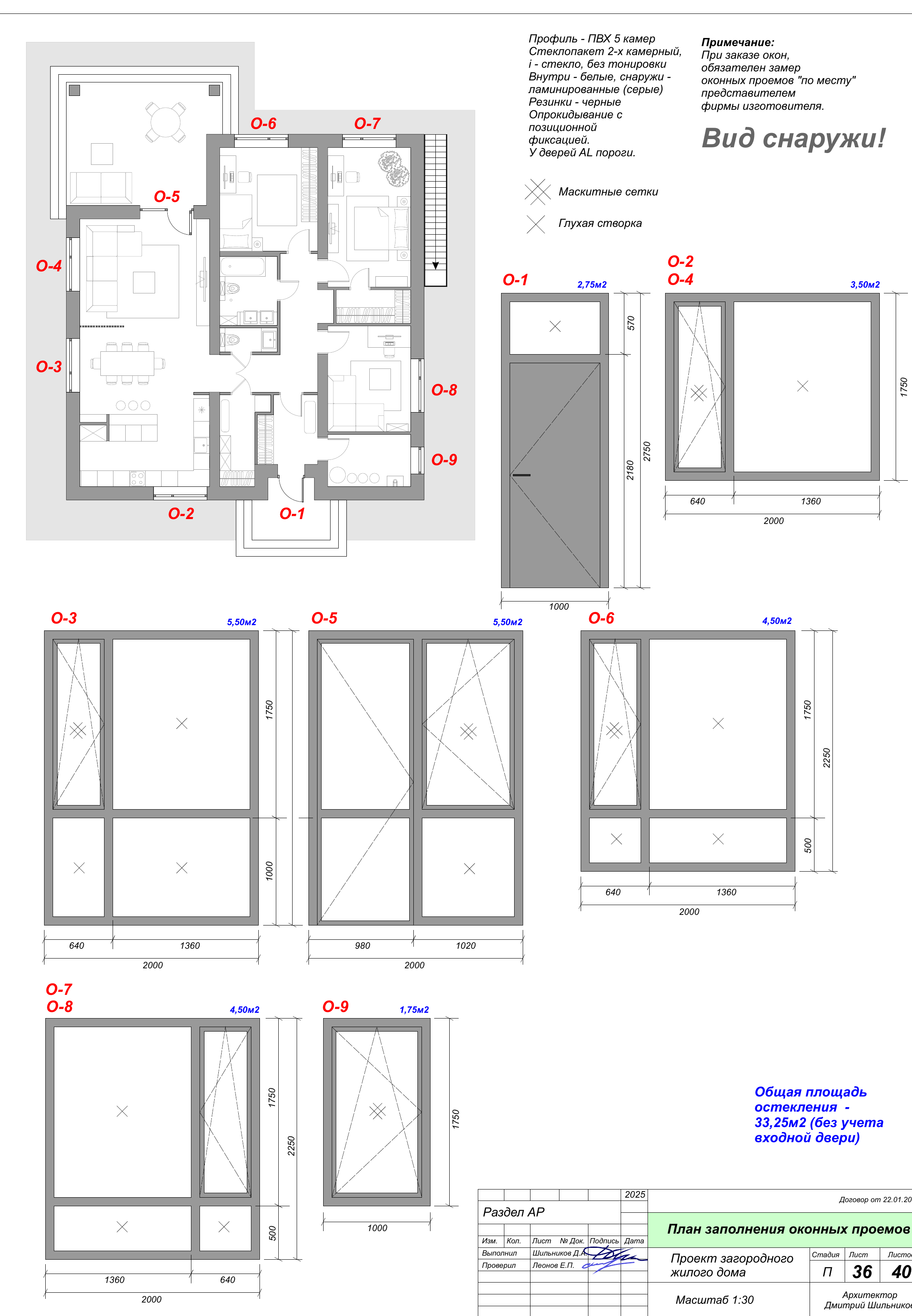

Параметры по проекту (лист 36)
- Профиль — ПВХ, 5 камер. Внутри белые, снаружи ламинированные (серые), резинки чёрные
- Стеклопакет — двухкамерный, i-стекло (энергосберегающее), без тонировки
- Окна О-1 … О-9 + входная дверь; общая площадь остекления — 33,25 м² (без учёта входной двери)
- Открывание — поворотно-откидное (опрокидывание с позиционной фиксацией) и глухие створки; москитные сетки; у дверей — AL-пороги
- ⚠️ Проёмы замеряют «по месту» перед заказом — по факту кладки, а не по проекту (требование изготовителя)
Как устроено окно и как его правильно ставить — в разделе справочника Окна: профиль, стеклопакет, типы открывания и монтаж по ГОСТ. Здесь — специфика дома.
1. Замер по месту и заказ
Окна заказывают после кладки, по фактическим размерам проёмов (с учётом четвертей), а не по проектным — реальная геометрия всегда чуть отличается. Тип, открывание и формула стеклопакета зафиксированы проектом (ПВХ 5 камер, двухкамерный стеклопакет с i-стеклом, О-1…О-9 на 33,25 м²), а точные размеры по каждому проёму уточняет замерщик изготовителя.
2. Монтаж по ГОСТ 30971 — трёхслойный шов
Окно ставят не «на пену», а формируют трёхслойный монтажный шов (ГОСТ 30971):
- внутри — пароизоляционная лента (не пускает влагу из помещения в шов);
- середина — монтажная пена (тепло- и звукоизоляция);
- снаружи — паропроницаемая лента ПСУЛ/гидроизоляция (защищает от дождя, но выпускает пар наружу).
Без этого шов намокает, пена разрушается, откосы промерзают и плесневеют. Подробно — Монтаж окон.
Помимо самого шва важна механика установки:
- Опорные (несущие) колодки под рамой принимают вес окна и держат геометрию — без них рама со временем «садится», створки начинает клинить.
- Раму ставят в четверть проёма (заводят за внутреннюю четверть), это закрывает шов снаружи и работает как доп. защита от продувания и затекания.
- Крепёж: по периметру — анкерные пластины (на запенивание не рассчитываем) либо сквозные анкеры/рамные дюбели в тело стены, с нормируемым шагом и отступами от углов. Окно сначала выставляют по уровню и отвесу на колодки и клинья, и только потом крепят и запенивают.
3. Отливы, откосы, подоконники
Снаружи — отлив с уклоном от окна; внутри — откосы и подоконник. Это завершает узел и защищает монтажный шов (см. отделку проёма).
Закупки: окна — длинный цикл, заказываем заранее
Критично по срокам
Окна ПВХ — изделие под заказ, срок изготовления 3–6 недель. Цепочка такая: готовые проёмы → замер «по месту» → заказ → ожидание → монтаж. Если ждать, пока коробка будет полностью готова, и только тогда вызывать замерщика, дом на месяц-полтора останется с открытыми проёмами. Поэтому замер и заказ планируют заблаговременно, ещё на закрытии контура (кровля), чтобы окна приехали ровно к готовности проёмов. Это самая «долгая» закупка тёплого контура — её ставим в график первой.
Контроль и приёмка
- [ ] Размеры окон — по замеру «по месту»; тип и открывание — по проекту.
- [ ] Профиль и стеклопакет — соответствуют утверждённому проектом заказу.
- [ ] Под рамой — опорные колодки; крепёж в тело стены (анкерные пластины/анкеры), установка в четверть.
- [ ] Монтажный шов трёхслойный (паро‑ / пена / гидро‑), по ГОСТ 30971.
- [ ] Окно выставлено по уровню и отвесу, надёжно закреплено, без перекоса створок.
- [ ] Отлив с уклоном наружу, откосы и подоконник смонтированы.
Частые ошибки: заказ по проектным, а не фактическим размерам; заказ окон в последний момент → простой коробки в ожидании изготовления; монтаж «только на пену» без лент и без анкерного крепежа → промерзание, плесень откосов и просадка рамы; перекос рамы → створки не закрываются; отлив без уклона → затекание под окно.
Что дальше
Тёплый контур замкнут полностью: дом построен от участка до закрытой коробки с окнами. Дальше — инженерные системы и отделочные работы (фасад, перегородки, полы, чистовая); общая карта дальнейших этапов — на странице Что дальше. Хронология — в плане строительства.
