Тёплый контур замкнут — кровля и окна на месте. Теперь дом получает законченный вид: снаружи — фасад и цоколь, внутри — перегородки, полы и чистовая отделка. Главное правило этапа простое: сначала «мокрое» и скрытое, потом чистовое — иначе свежей отделкой придётся жертвовать.
Параметры по проекту
- Фасад — декоративная штукатурка «короед» Ceresit CT 35, в два цвета (фирменное сочетание дома): светлая — 189,11 м² (включая внутреннюю отделку аттика) и тёмная — 70,16 м² (включая потолок веранды и крыльца)
- Цоколь — декоративная плитка, тёмно-серый гранит (керамогранит) — 17,0 м² (включая подступенки лестниц)
- Перегородки — газобетон D500 625×250×100 мм — 9,69 м³
- Пирог пола (снизу вверх): плита основания 250 мм → гидроизоляция → утеплитель ЭПС 150 мм → стяжка 100 мм → чистовой пол
Логика этапа: сначала скрытое, потом чистовое
Порядок работ внутри определяет одно: что нельзя переделать, не разрушив соседнее. Поэтому очередь такая:
- Перегородки — делят дом на комнаты, по ним пойдут двери и разводка.
- Скрытые инженерные системы — электрика, вода, канализация, отопление, вентиляция (штробы, трубы, гофры в стенах и в полу до стяжки). Подробнее — на странице Что дальше.
- «Мокрые» процессы — штукатурка стен, стяжка пола. Им нужно высохнуть.
- Чистовая отделка — покраска/обои, напольные покрытия, плитка, двери, розетки и выключатели.
Снаружи фасадную штукатурку и цоколь делают по тёплому, сухому периоду, обычно параллельно с внутренними «мокрыми» работами.
1. Фасад — «короед» в два цвета
Наружные стены отделывают декоративной штукатуркой «короед» Ceresit CT 35 по системе фасадного утепления (штукатурный фасад). У дома фирменное сочетание светлой и тёмной штукатурки: основное поле — светлая (189,11 м², в неё же входит внутренняя отделка аттика), акцентные зоны, потолок веранды и крыльца — тёмная (70,16 м²).
Лайфхак с площадки
«Короед» тянут на всю стену за один заход, до угла или деформационного шва — иначе на стыке подсохших участков остаётся видимая «карта» переходов. Работают звеном: один наносит, второй сразу формирует фактуру тёркой, пока слой не схватился.
2. Цоколь
Цоколь облицовывают керамогранитом «под тёмно-серый гранит» — 17,0 м² (включая подступенки наружных лестниц). Это самая нагруженная зона по влаге, снегу и брызгам, поэтому здесь морозостойкая плитка на влагостойком клее, с расшивкой швов; снизу — отсечка от отмостки.
3. Перегородки
Внутренние ненесущие перегородки — из тонкого газобетона D500 625×250×100 мм (9,69 м³): лёгкий, ровный, тёплый и тихий материал, который легко штробится под разводку. Перегородки не несут перекрытие, поэтому верхний шов к потолку делают деформируемым (через эластичную прослойку), чтобы прогиб перекрытия не вызвал трещин.
4. Полы

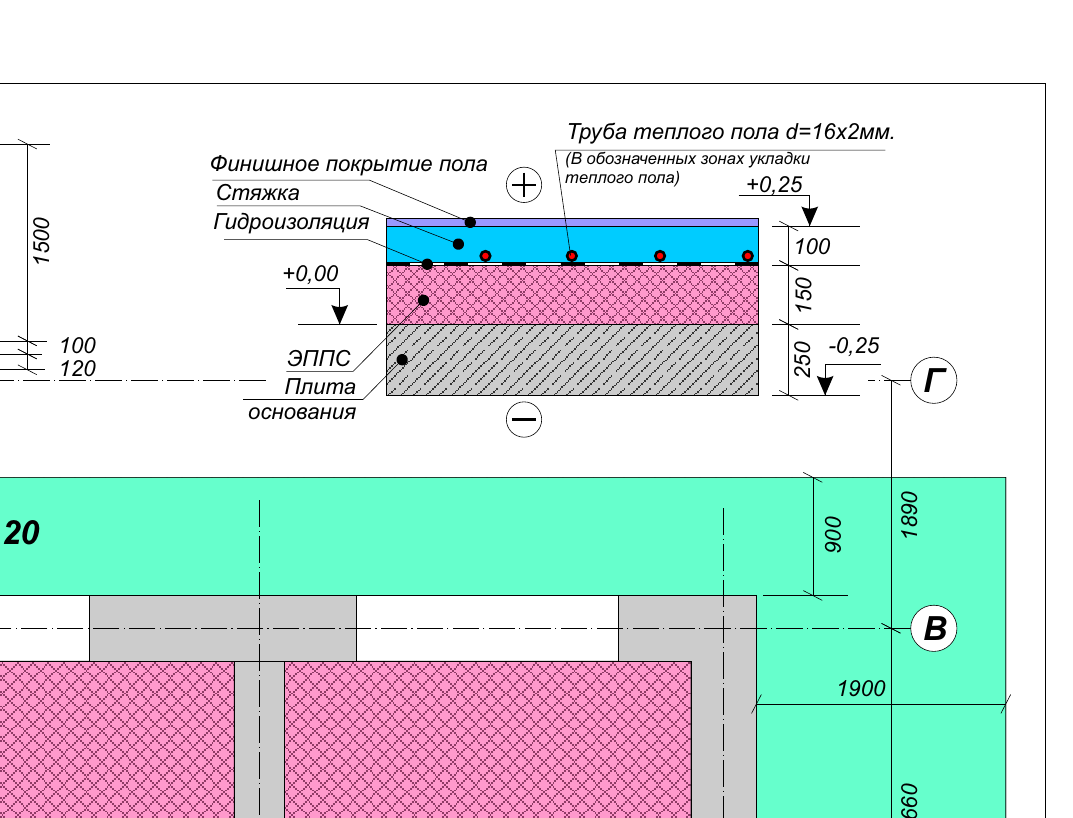

Пол собирают слоями по плите основания: гидроизоляция → утеплитель ЭПС 150 мм → стяжка 100 мм → чистовое покрытие. Утеплитель под стяжкой отсекает холод от грунта, а в стяжке заодно разводят контуры тёплого пола, если они есть. Стяжке дают набрать прочность и высохнуть до укладки чистового пола — иначе покрытие «поведёт».

5. Внутренняя чистовая отделка
Стены штукатурят и шпаклюют под покраску/обои, потолки выводят в плоскость, монтируют двери, плитку в санузлах, расставляют чистовую электрику. Общая техника — в разделе справочника Отделка. Здесь — лишь порядок: чистовая идёт последней, по высохшим «мокрым» слоям и проложенным коммуникациям.
План закупок этапа
Что заказываем
- Фасад: штукатурка «короед» Ceresit CT 35 — светлая ~189 м² + тёмная ~70 м² (с грунтом, сеткой и клеем системы), цоколь — керамогранит ~17 м² + морозостойкий клей.
- Внутри: газобетон D500 100 мм — 9,69 м³ на перегородки; материалы стяжки (ЭПС 150 мм, ЦПС/полусухая смесь); штукатурка/шпаклёвка, грунт.
- Заранее, длинный цикл: межкомнатные двери, напольные покрытия и плитка по дизайн-проекту, оборудование инженерных систем (котёл, насосы, радиаторы, вентиляция) — заказывают заблаговременно, пока сохнут «мокрые» слои.
Контроль и приёмка
- [ ] Перегородки выставлены по проекту; верхний шов к перекрытию — деформируемый.
- [ ] Скрытые коммуникации проложены и проверены до штукатурки и стяжки.
- [ ] Фасадный «короед» — без видимых стыков-переходов, фактура ровная; цвета по проекту.
- [ ] Цоколь — морозостойкая плитка, швы расшиты, отсечка от отмостки.
- [ ] Стяжка набрала прочность и высохла перед укладкой чистового пола.
Частые ошибки: чистовая отделка по непросохшей стяжке/штукатурке → вздутия и трещины; штробы под коммуникации после отделки → переделка стен; «короед» участками с перерывами → видимая «карта» стыков; нефростойкая плитка на цоколе → отслоение после первой зимы.
Что дальше
Дом готов снаружи и внутри. Финальные штрихи — инженерные системы, благоустройство территории и умный дом: что именно и в каком порядке — на странице Что дальше. Хронология — в плане строительства.
