Тема
Стены из газобетона D500
Фундамент готов — выкладываем несущие стены из крупноформатного газобетона. Это «тёплый» конструктив: блок D500 толщиной 500 мм держит и нагрузку, и тепло. Главное в кладке — геометрия первого ряда и минимум мостиков холода (тонкий клеевой шов вместо толстого раствора).
Параметры по проекту
- Блок: газобетон D500, крупноформатный 625 × 250 × 500 мм (Bonolit)
- Наружные несущие стены: толщина 500 мм — 62,55 м³
- Отсечная гидроизоляция под первым рядом (ТЕХНОНИКОЛЬ) — 37 м²
- Перемычки: сборные ж/б 3ПБ‑13‑37п (9 шт) + газобетонные Poritep 100×250×1200 D600 (6 шт) в тёплом контуре; нижняя отметка перемычек +2,42
- Кирпич полнотелый одинарный М150 (250×120×65) — всего по дому 30,28 м³ (12112 шт): на стеновом этапе ~7624 шт (несущие/связевые участки и узлы примыканий), остальное — на парапет

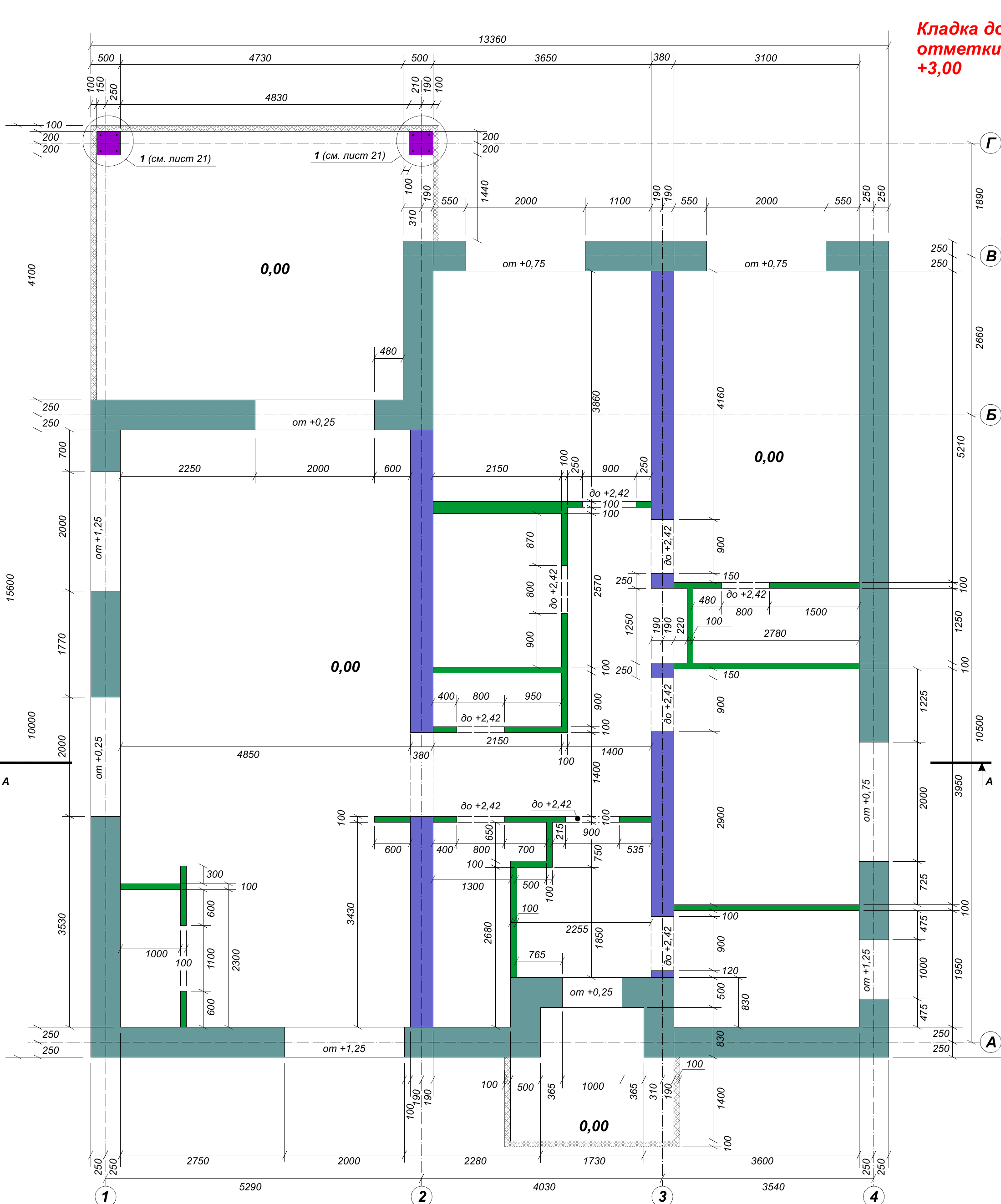

- Армирование кладки и узлы сопряжения — по листам «схема кладочных работ» и «узлы… армирование стен»

Как класть газобетон — общая техника
Пошаговая техника кладки, выбор клея (тонкослойный клей vs клей‑пена — и почему не на раствор), инструмент, перевязка и армирование вынесены в отдельную статью справочника: Кладка газобетона: техника и клей. Кирпичные участки (раскладка проёмов, кладка в полтора кирпича) — в статье Кирпичная кладка. Здесь — только то, что специфично для нашего дома.
Материал — Газобетон D500.
Порядок: стены кладут вместе, а не по очереди
Важно про последовательность
Стены этажа поднимают одновременно, ярусами (захватками) — а не «сначала весь газобетон, потом кирпич». Отдельные статьи про газобетон и кирпич — это техника для каждого материала, а не порядок этапов: на стройке материалы идут параллельно.
Почему вместе:
- В местах пересечений и примыканий газобетон и кирпич связывают по ходу — гибкими связями и армированием на каждом ярусе. Связать их «задним числом», когда одна стена уже на всю высоту, нельзя.
- Армопояс и перекрытие лягут на все стены на одной отметке (+3,25) — значит и прийти к ней стены должны вместе.
- Свежая кладка не любит большой свободной высоты без поперечных связей — это вопрос устойчивости.
Поэтому кладку ведут по всему периметру и внутренним стенам ряд за рядом: по проекту — до отметки +2,00, затем следующий ярус с лесов, поднимая газобетон и кирпич параллельно и связывая узлы по мере подъёма.
Исключение — кирпичный парапет (аттик): он стоит уже на кровле и кладётся отдельным, более поздним этапом — после перекрытия, и в его кирпич (4376 шт, см. парапет) на этом этапе не входит. На стеновом этапе кладём кирпич 7624 шт — несущие и связевые участки и узлы примыканий, параллельно газобетону.
Материалы и инструменты
- Газобетон D500 625×250×500 — 62,55 м³ (несущие стены)
- Клей для тонкошовной кладки газобетона; цементно‑песчаный раствор — на первый ряд
- Кладочная сетка / арматура для армирования рядов
- Перемычки 3ПБ‑13‑37п (по проёмам)
- Кирпич полнотелый одинарный М150 250×120×65 — ~7624 шт (несущие/связевые участки; всего по дому 30,28 м³ / 12112 шт с учётом парапета)
- Отсечная рулонная гидроизоляция
- Каретка для клея, зубчатый шпатель, ножовка по газобетону, рубанок/тёрка, штроборез под арматуру, резиновая киянка, уровень/правило, нивелир, угольник, шнур
1. Отсечная гидроизоляция
По верху плиты раскатываем отсечную гидроизоляцию (ТЕХНОНИКОЛЬ, 37 м²) под всеми несущими стенами и перегородками — она отсекает капиллярный подсос влаги из бетона плиты/ленты в газобетон. Это принципиально: газобетон D500 гигроскопичен, при намокании он теряет теплотехнику (мокрый блок греет хуже сухого) и низ кладки сыреет. Без отсечки влага бетона «тянется» вверх в стену по капиллярам.
2. Первый ряд — самый важный
Первый ряд кладут на цементно‑песчаный раствор по гидроизоляции (через кладочную сетку): раствор позволяет вывести идеальную горизонталь, компенсируя неровности плиты.
WARNING
Геометрия всей коробки задаётся первым рядом. Бьём по нивелиру и шнуру, начиная с самого высокого угла плиты; проверяем диагонали и горизонт. Ошибка здесь тянется на все этажи — исправить потом нельзя.
3. Кладка стен — что специфично у нас
Технику и клей не повторяем — она в общей статье Кладка газобетона: техника и клей. По нашему проекту:
- Первый ряд кладут по гидроизоляции через кладочную сетку на цементно‑песчаный раствор (выравнивающий, ~20 мм); дальше — тонкошовная клеевая кладка (расчётный шов ~1 мм).
- Кладка ведётся до отметки +2,00 (граница яруса — удобная высота без лесов), затем следующий ярус с лесов: до низа армопояса +3,00 остаётся ещё ~1 м кладки (≈4 ряда по 250 мм) с опорными рядами под перемычки.

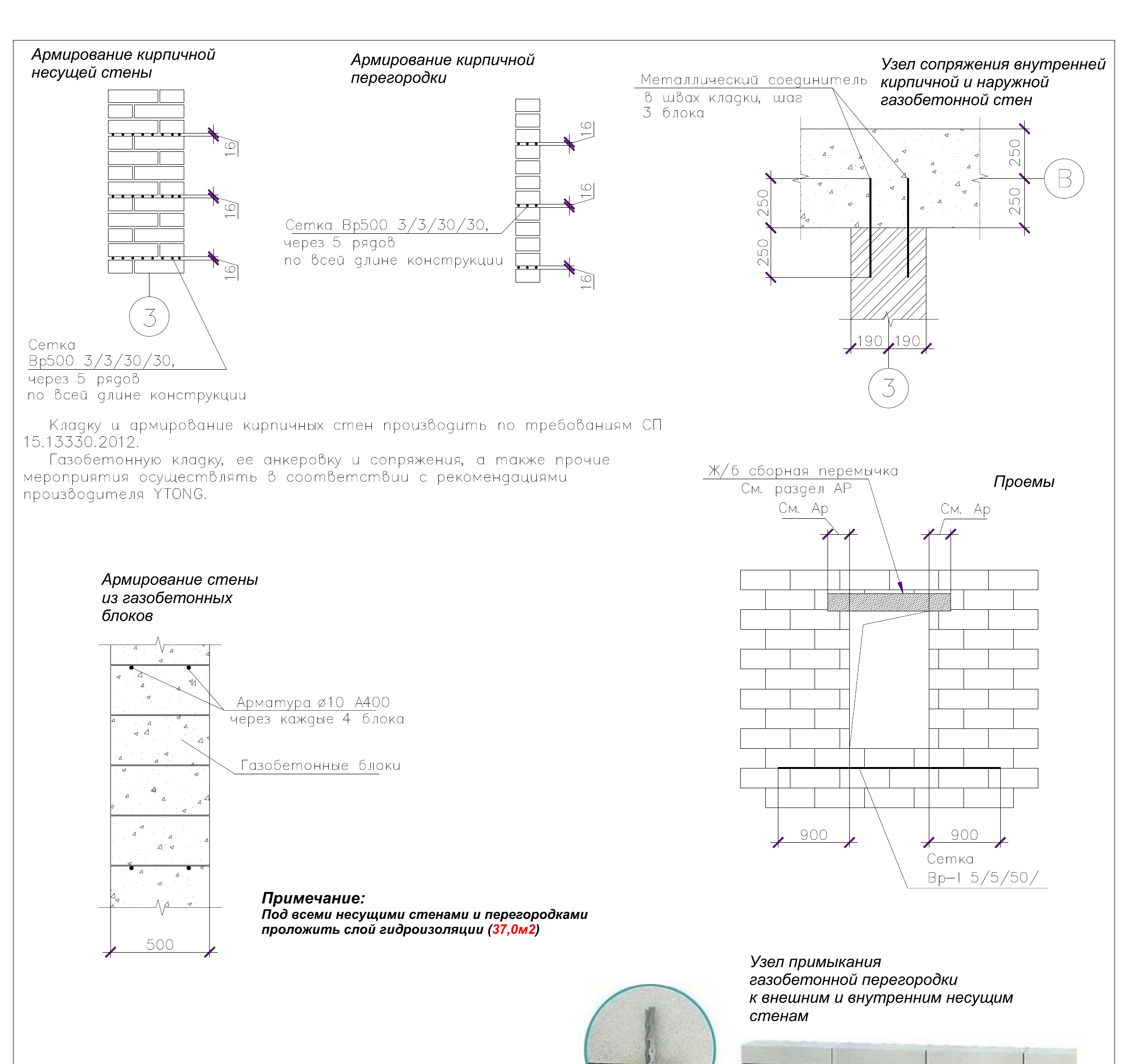

- Армирование рядов (по листу 22 проекта): газобетонные стены армируют арматурой Ø10 А400 через каждые 4 ряда блоков; кирпичные несущие участки и перегородки — сеткой Вр500 (3/3/30/30) через 5 рядов по всей длине. Обязательно армируют первый ряд, подоконные зоны и опорные ряды под перемычки. Сопряжение кирпичной и газобетонной стен — металлическим соединителем в швах с шагом 3 блока. Подробнее — армирование кладки и перевязка.
- Часть стен и узлов — из полнотелого кирпича М150 (~7624 шт на стеновом этапе): как класть, раскладку проёмов и кладку в полтора кирпича смотри в Кирпичной кладке. Газобетон D500 — основной несущий материал (62,55 м³).
- Примыкание кирпичных и газобетонных стен — по узлам проекта: разнородные материалы жёстко не перевязывают, соединяют гибкими связями, узлы перегородок — через виброакустический шов.

4. Проёмы и перемычки
Над оконными и дверными проёмами ставим перемычки по проекту:
- Сборные ж/б 3ПБ‑13‑37п (9 шт) — на широкие/нагруженные проёмы;
- газобетонные Poritep 100×250×1200 D600 (6 шт) — в тёплом контуре, без мостика холода.
Нижняя отметка перемычек по проекту — +2,42 (корректируется по дизайн-проекту интерьеров). Опирание перемычек на кладку — не менее нормативного (по проекту/паспорту изделия); под опору — армированный/усиленный участок.
Контроль и приёмка
- [ ] Отсечная гидроизоляция уложена под всеми несущими стенами.
- [ ] Первый ряд выведен в горизонт по нивелиру, диагонали сошлись.
- [ ] Кладка на клей тонким швом (мостики холода исключены).
- [ ] Перевязка швов выдержана; ряды армированы по проекту.
- [ ] Перемычки нужного типа, опирание не меньше нормы.
- [ ] Проёмы — по плану заполнения оконных проёмов.
Частые ошибки: кривой первый ряд → перекос всей коробки; кладка газобетона на толстый раствор → мостики холода и перерасход на отопление; пропуск армирования → трещины; недостаточное опирание перемычек; мокрый газобетон без защиты от осадков в процессе работ.
Что дальше
По верху стен — монолитный армопояс (на отметке +3,25), затем монолитное перекрытие 200 мм. Хронология — в плане строительства.
