Тема
Монолитное перекрытие +3,45
По армопоясу отливаем монолитное железобетонное перекрытие толщиной 200 мм — это и потолок этажа, и основание плоской кровли. В отличие от плиты основания, это висячая плита: она держится не на грунте, а на стенах, поэтому всё решает опалубка на стойках и выдержка до набора прочности. Снять стойки раньше срока — обрушить перекрытие.

Параметры по проекту

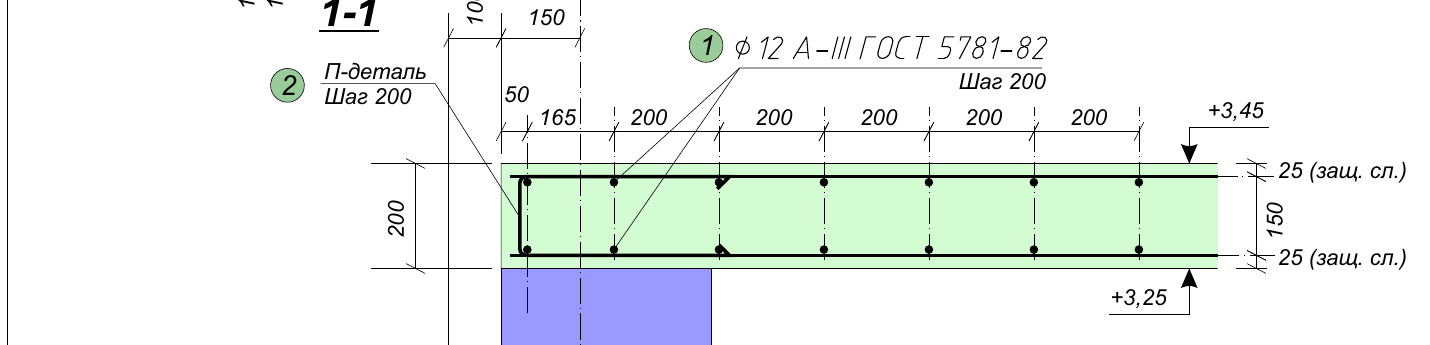

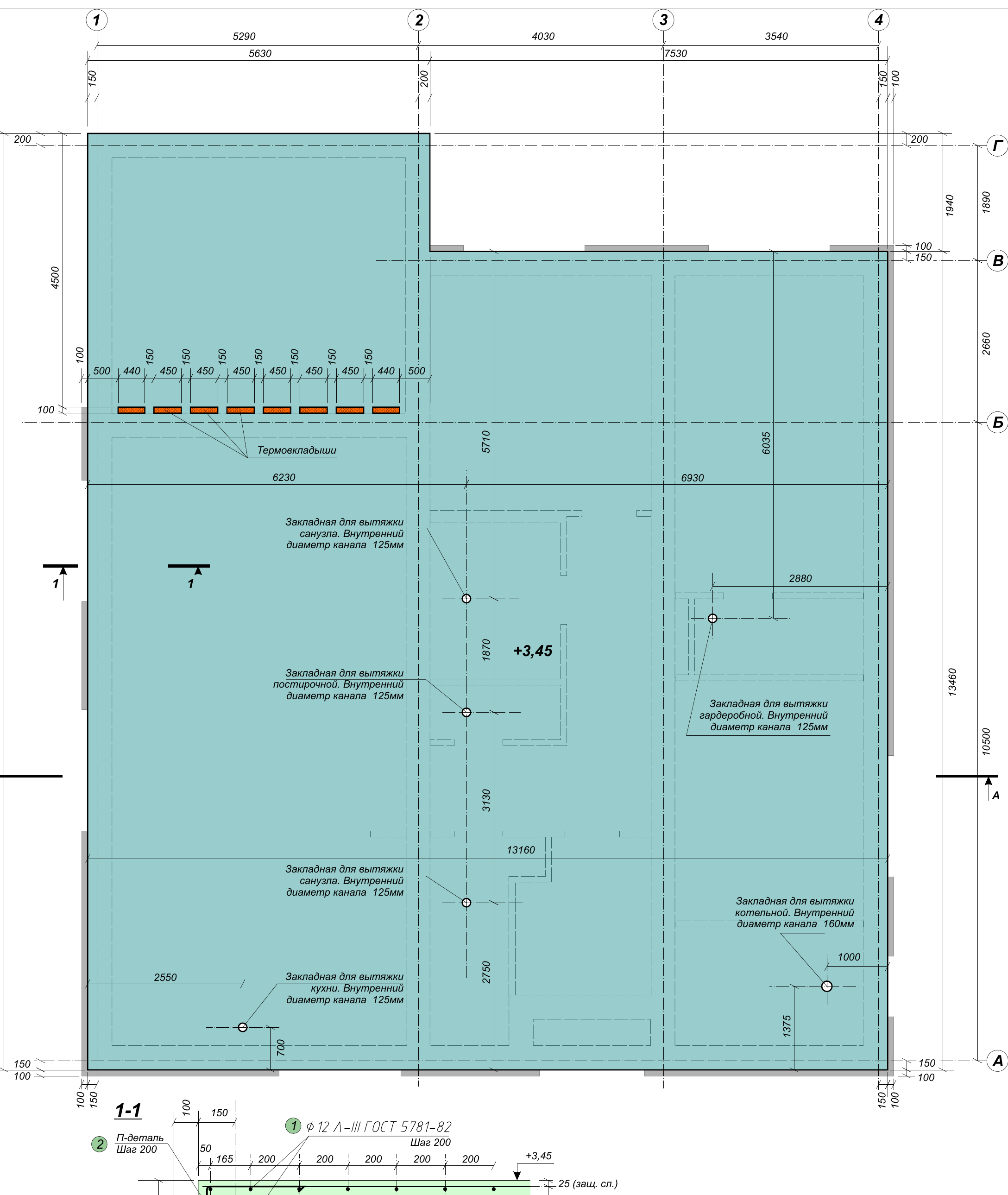

- Монолитная ж/б плита 200 мм, отметки +3,25 → +3,45, площадь 187,70 м²
- Бетон B25, W6, F100 — 37,54 м³
- Армирование: две сетки Ø12 А-III, шаг 200 мм (фоновая ~3392 кг); П‑детали Ø8 L=0,95 м (291 шт) по торцам; защитный слой 25 мм
- Опирается на армопояс +3,25 и анкеруется в него
Материалы и инструменты
- Арматура Ø12 (сетки) + Ø8 (П‑детали)
- Опалубка перекрытия: телескопические стойки, продольные/поперечные балки, палуба из ламинированной фанеры
- Бетон B25 W6 F100 — 37,54 м³ (бетононасос — площадь большая)
- Фиксаторы и подставки под сетки, вибратор, правило, нивелир, болгарка, крючок/пистолет
Калькуляторы: раскрой арматуры · вязальная проволока · фиксаторы
1. Опалубка на стойках — несущая основа
Снизу собираем опалубку: телескопические стойки с расчётным шагом → балки → палуба (фанера). Низ палубы выставляем строго на отметку +3,25 по нивелиру, стыки палубы герметизируем (чтобы не текло цементное молочко).
Стойки — это несущая конструкция
Стоек должно быть достаточно по расчёту: пока бетон не набрал прочность, всю массу плиты держат именно стойки. Экономия на стойках → прогиб опалубки и кривое перекрытие, а преждевременное снятие → обрушение.
2. Армирование двумя сетками
- Нижняя сетка Ø12 шаг 200 — на фиксаторах (защитный слой снизу 25 мм).
- Верхняя сетка Ø12 шаг 200 — на подставках расчётной высоты (не «лежит» на нижней!).
- По торцам сетки замыкаем П‑деталями; над опорами и проёмами — усиление по проекту.
- Перекрытие анкеруется в армопояс (заводим/связываем арматуру). Нахлёсты — внахлёст с разбежкой. Общая техника вязки сеток — Армирование сеткой.

3. Приёмка скрытых работ
Перед заливкой — приёмка армирования и опалубки прорабом/экспертом: диаметры, шаг, защитные слои, положение верхней сетки, надёжность стоек. Фотофиксация.
4. Бетонирование
Заливаем непрерывно на всю плиту (бетононасосом), уплотняем вибратором, верх выводим правилом по нивелиру на +3,45 (под кровельный пирог). Уход — укрытие и влажность 7–14 дней. Подробнее — Бетонирование.
5. Распалубка — по сроку, не «по нетерпению»
- Боковую опалубку — рано.
- Несущие стойки и палубу — только после набора ≥ 70 % прочности (распалубка идёт по факту набора прочности, а не по календарю). При нормальных условиях 70 % бетон набирает раньше 28 суток; сами 28 суток — это ориентир для 100 % проектной прочности. Точные сроки определяет проект и температура. Часть стоек оставляют на переопирание, если так задано.
Контроль и приёмка
- [ ] Опалубка на стойках по расчёту; низ выставлен на +3,25 по нивелиру.
- [ ] Две сетки Ø12 (шаг по проекту), верхняя на подставках; защитный слой выдержан.
- [ ] Перекрытие связано (заанкеровано) с армопоясом; усиления над опорами есть.
- [ ] Армирование и опалубка приняты до заливки (фото).
- [ ] Бетон уложен непрерывно, уплотнён; верх ровный на +3,45.
- [ ] Стойки сняты только после набора прочности.
Частые ошибки: раннее снятие стоек → прогиб, трещины, обрушение; мало стоек → провисание опалубки; верхняя сетка легла на нижнюю → не работает как расчётная; нет анкеровки в армопояс; холодный шов от разрыва заливки; пересыхание в первые дни.
Что дальше
По перекрытию — кирпичный парапет (аттик) и плоская кровля (утепление + мембрана). Хронология — в плане строительства.
