Заливка ленты фундамента
После приёмки армокаркаса переходим к бетонированию ленты. Это «точка невозврата»: холодные швы, расслоение, плохое уплотнение или пересыхание исправить потом нельзя. Работаем строго по СП 70.13330.
Параметры по проекту
- Бетон: B25, водонепроницаемость W6, морозостойкость F100 (товарный, с завода)
- Объём ленты: 33,60 м³ (площадь ленты в плане — 35,36 м²)

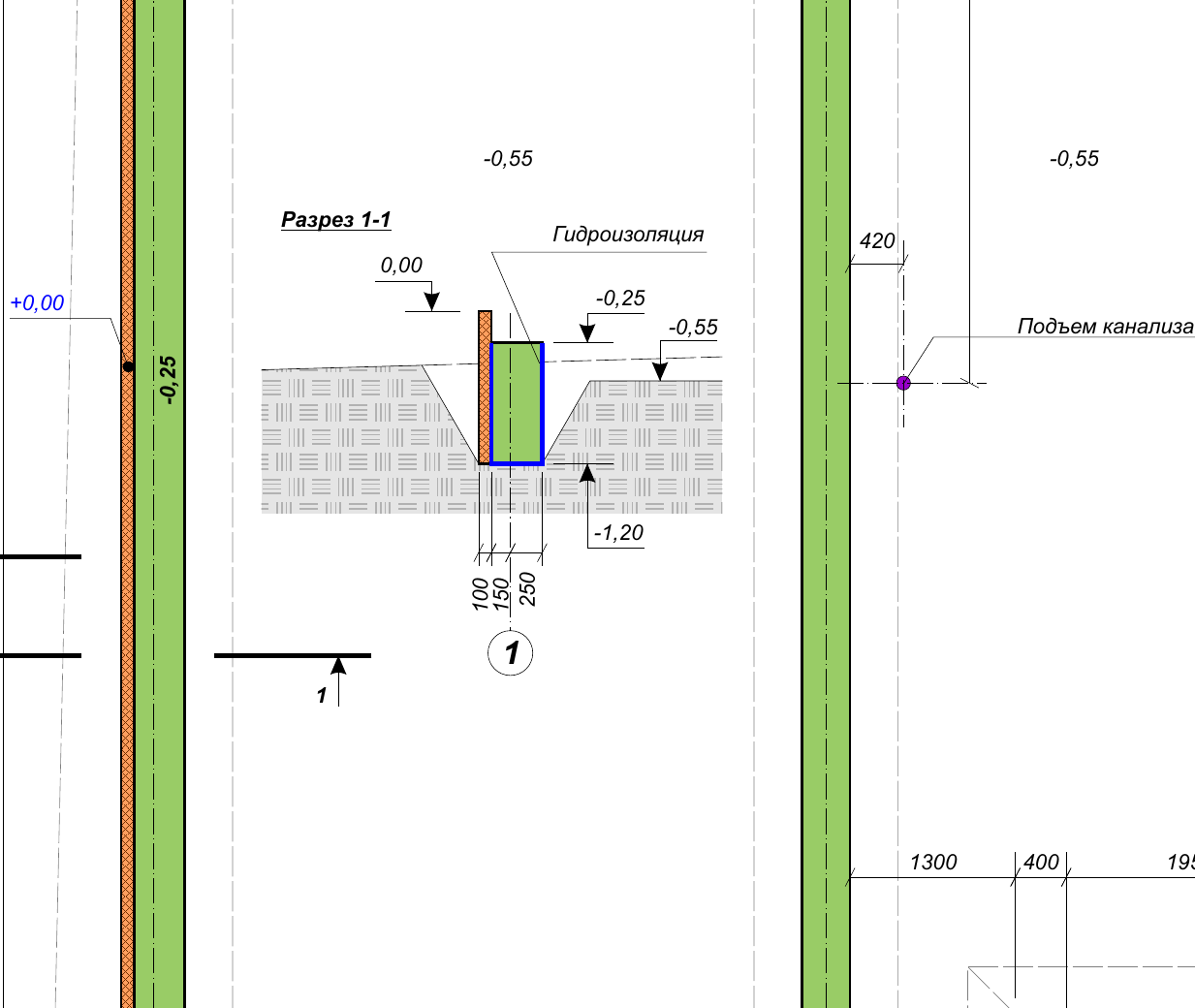

- Отметки: низ траншеи −1,20; верх ленты −0,25 → высота ленты ≈ 0,95 м. Далее на ленту ляжет плита основания 250 мм до отметки 0,00
- Гидроизоляция основания (профилированная мембрана Planter) уже уложена на этапе армирования
- Основание: материковый грунт ненарушенной структуры — лента опирается на грунт, без подушки (почему — см. подготовку траншей)

Материалы и инструменты
- Бетон B25 W6 F100 — 33,6 м³ (заказываем товарный, с паспортом; объём +5% на потери уточняем у поставщика).
- Опалубка цокольной части: ламинированная фанера / строганая доска 40–50 мм, бруски, стяжные шпильки и распорки.
- Плёнка ПВХ или мешковина для ухода.
- Глубинный вибратор с булавой подходящего диаметра (+ запасная).
- Правило, мастерок, рулетка, уровень, отвес, гидроуровень/нивелир для отметки верха.
1. Опалубка (ставим после каркаса, не до него)
Опалубку выставляем только после того, как армокаркас связан, опущен в траншею и принят. Наоборот неудобно: в уже стоящих щитах не развернуться, чтобы вязать арматуру и заводить выпуски. Поэтому порядок строго такой — каркас → опалубка → бетон.
Лента мелкого заложения: нижняя часть бетонируется враспор в траншее (по уложенной гидроизоляции), а верхняя, цокольная часть — в опалубке. Делаем её мелкощитовой (небольшие щиты/доска): такую проще выставить по месту, переставить и распалубить вручную, без крана.
Главная хитрость — разная высота щитов снаружи и изнутри:
Наружные щиты — высокие, до отметки 0,00 (верх будущей плиты), а не до верха ленты. Бетон ленты они держат только до −0,25 (выше остаются пустыми), но мы не снимаем их после ленты: при заливке плиты основания этот же наружный щит работает опалубкой торца плиты. Выставили один раз — отслужит дважды, а торец цоколя получается в одной плоскости.
Внутренние щиты — низкие, строго по верху ленты −0,25. Внутри плиту льют по обратной засыпке, отдельная высокая опалубка там не нужна.
Верх ленты −0,25 проверяем нивелиром/гидроуровнем по всему периметру — по нему ровняем бетон, даже когда наружный щит выше.
Фиксируем щиты распорками и стяжными шпильками — бетон тяжёлый, опалубку «пучит». Проверяем геометрию: стороны, диагонали и вертикальность (отвес).
Внутреннюю поверхность смазываем (эмульсол/отработка) или застилаем плёнкой — для чистой распалубки.
Не залейте выпуски
Вертикальные стержни Г-деталей (выпуски для связи с плитой основания) должны остаться над бетоном — следим, чтобы при заливке их не утопить. Это связь ленты с будущей плитой.
2. Приёмка бетона
- Паспорт качества на каждую партию: класс B25, W6, F100, объём.
- Осадка конуса — под выбранный способ подачи (бетононасос требует более подвижной смеси, лоток — жёстче); значение должно соответствовать паспорту.
- Смесь однородная, без комков и расслоения. ⚠️ Слишком жидкий бетон (воду долили в миксере «для текучести») теряет прочность — это повод для разбирательства, а не «и так сойдёт».
3. Бетонирование
- Непрерывно. Всю ленту заливаем за один заход, без перерывов — иначе на стыке схватившегося и свежего бетона образуется холодный шов (слабое место, путь для воды).
Логистика непрерывной заливки: считаем миксеры заранее
33,6 м³ — это примерно 4 миксера по 8–9 м³, которые должны прийти подряд, без разрывов между машинами. Это и есть главный риск этапа: если второй миксер опоздал на час, а первый слой уже схватился, — получаем холодный шов. Поэтому темп согласуем с заводом заранее: интервал подачи машин, режим работы бетононасоса/лотка, путь подъезда. Держите наготове запасной вибратор и людей на приёмку, чтобы успевать укладывать и уплотнять в темпе поставки.
- Высота свободного сброса ≤ 1,5 м. При большей высоте смесь расслаивается (щебень вниз, молочко вверх) — направляем бетон лотком/рукавом.
- Послойно по 30–40 см, уплотняя каждый слой.
- Распределяем равномерно по периметру, не сгребая в кучу в одной точке.
4. Уплотнение (виброование)
Глубинным вибратором удаляем вовлечённый воздух:
- Погружаем булаву вертикально, заходя на 5–10 см в предыдущий слой.
- Шаг перестановки 30–50 см; в каждой точке — до выхода пузырьков, появления цементного молочка и «глянца».
- Нельзя опирать вибратор на арматуру и опалубку и перевибрировать на одном месте (расслоение).
- Тщательно прорабатываем углы и зоны вокруг выпусков.
5. Уход за бетоном
Бетон не сохнет, а твердеет (гидратация) — ему нужны влага и тепло. Бетонные работы планируем на тёплый сезон (расчётная зимняя температура района −32 °C).
- Сразу после схватывания накрываем поверхность плёнкой или влажной мешковиной.
- В жару и ветер поливаем водой, поддерживая влажность 7–14 дней.
- Если бетонирование вынужденно идёт по холоду — только бетон с противоморозными добавками и с обогревом/укрытием (СП 70.13330).
6. Распалубка и сроки
- Внутренние щиты снимаем через 1–3 дня в тёплую погоду, когда бетон набрал прочность, достаточную чтобы не повредить грани и углы.
- Наружные (высокие) щиты оставляем стоять — они ещё послужат опалубкой торца плиты основания (см. шаг 1). Снимем их уже после заливки плиты.
- Нагружать ленту (обратная засыпка, плита, стены) можно после набора ≥ 70 % проектной прочности; на практике выжидают до 28 суток (100 % при нормальных условиях).
7. Контроль и приёмка
- [ ] Паспорт на бетон: класс B25, W6, F100.
- [ ] Заливка велась непрерывно, без холодных швов.
- [ ] Бетон уплотнён вибратором по всему объёму (нет раковин и пустот после распалубки).
- [ ] Отметка верха ленты выдержана (−0,25), плоскость ровная.
- [ ] Выпуски Г-деталей чистые и на месте.
- [ ] Организован уход (укрытие, влажность первых дней).
- [ ] Фото-/видеофиксация этапа.
Подробнее о технологии — Бетонирование монолитных конструкций и характеристики материала — Бетон и арматура.
Заказать заранее — пока лента набирает прочность (≈28 сут)
Лента схватилась — впереди почти месяц до полной прочности. Это время не теряем: завозим материалы под следующие этапы, чтобы они уже лежали на площадке.
- Щебень гравийный фр. 20–40 мм — 45,25 м³ (обратная засыпка и щебёночная подготовка под плиту).
- Песок — 15,68 м³ (выравнивающий слой под плиту).
- Профилированная мембрана Planter — 156,81 м² (+ запас на нахлёсты) — гидроизоляция под плиту.
- Предзаказ газоблока D500 на стены — длинные позиции (газобетон, отсечная гидроизоляция) лучше поставить в очередь завода заранее, пока идёт фундамент.
Что дальше
После набора прочности — обратная засыпка и подготовка основания (щебень + песок, мембрана Planter) и устройство монолитной плиты основания (250 мм). Хронология — в плане строительства.
